矢川保育園新築工事

工事の概要

名 称:矢川保育園新築工事

建築主:社会福祉法人くにたち子どもの夢・未来事業団 理事長 汐見 稔幸

監理者:株式会社環境デザイン研究所

施工者:株式会社カトービルドシステム

所在地:東京都国立市富士見台4丁目17番地の64

地 域:市街化区域 第一種中高層住居専用地域 準防火地域

用 途:保育所

敷 地:敷地面積 1,660.02㎡(土地所有者:東京都)
    建築面積 621.22㎡
    延床面積 860.33㎡

構 造:RC造 一部木造 地上2階

工 期:2021(令和3)年2月末竣工予定

工事の進捗状況

5月13日

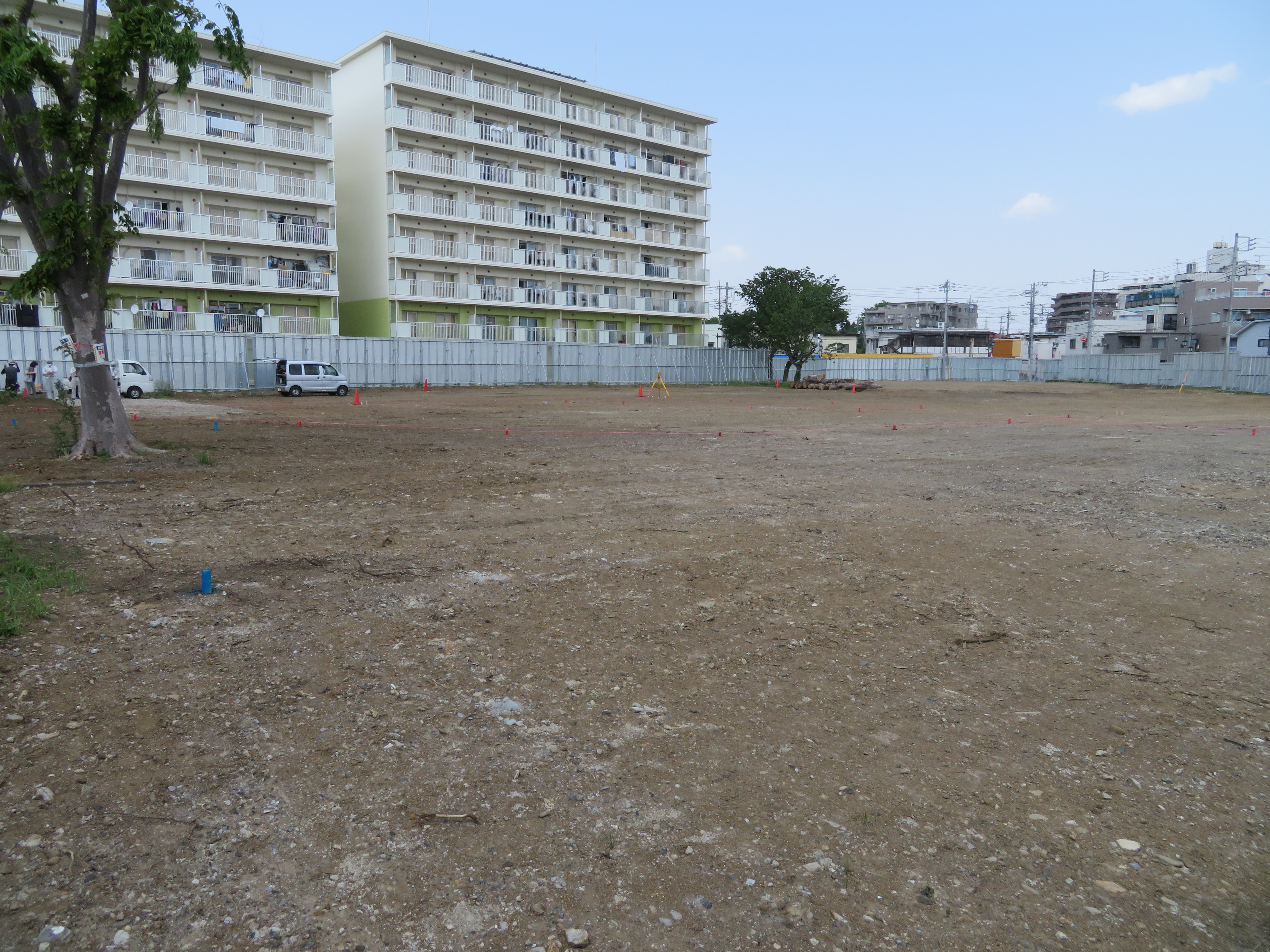

 建設予定地が更地化され、土地所有者である東京都より5月11日に引き渡しを受けました。

6月3日

 場内の鋤取り、根切りを行いました。

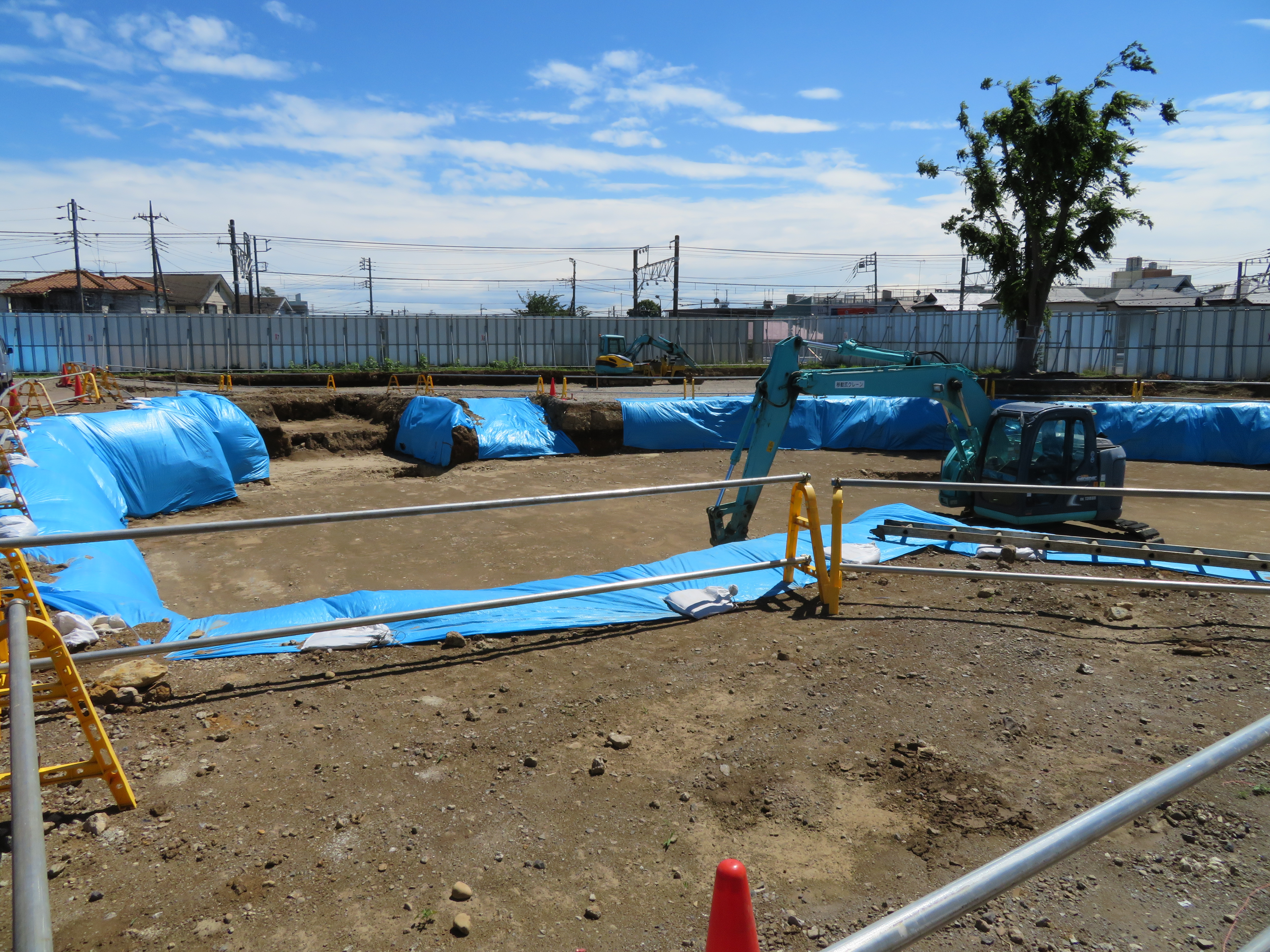

6月10日

 表層改良を行いました。

6月18日

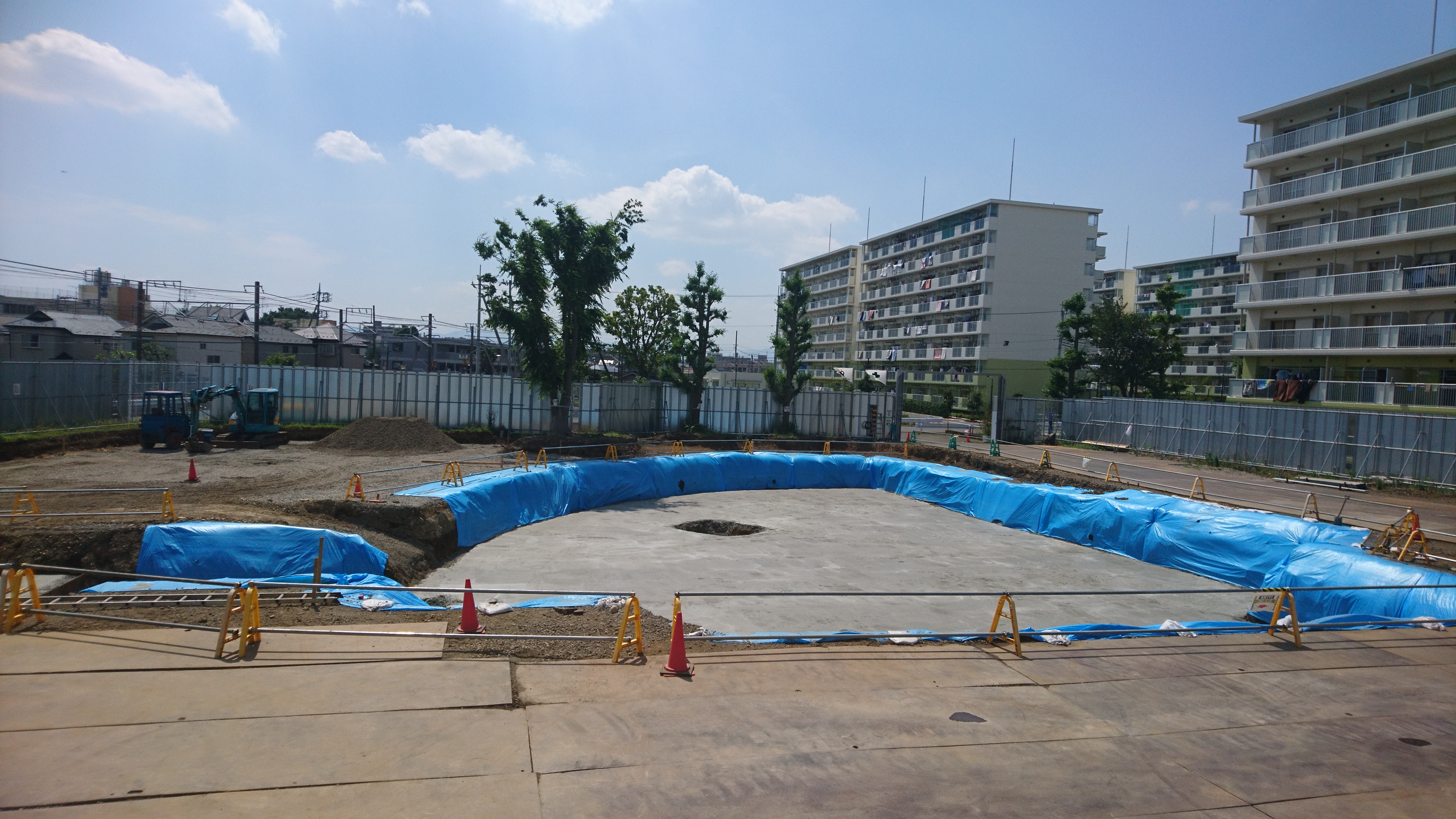

捨てコンクリート打設を行いました。

6月25日

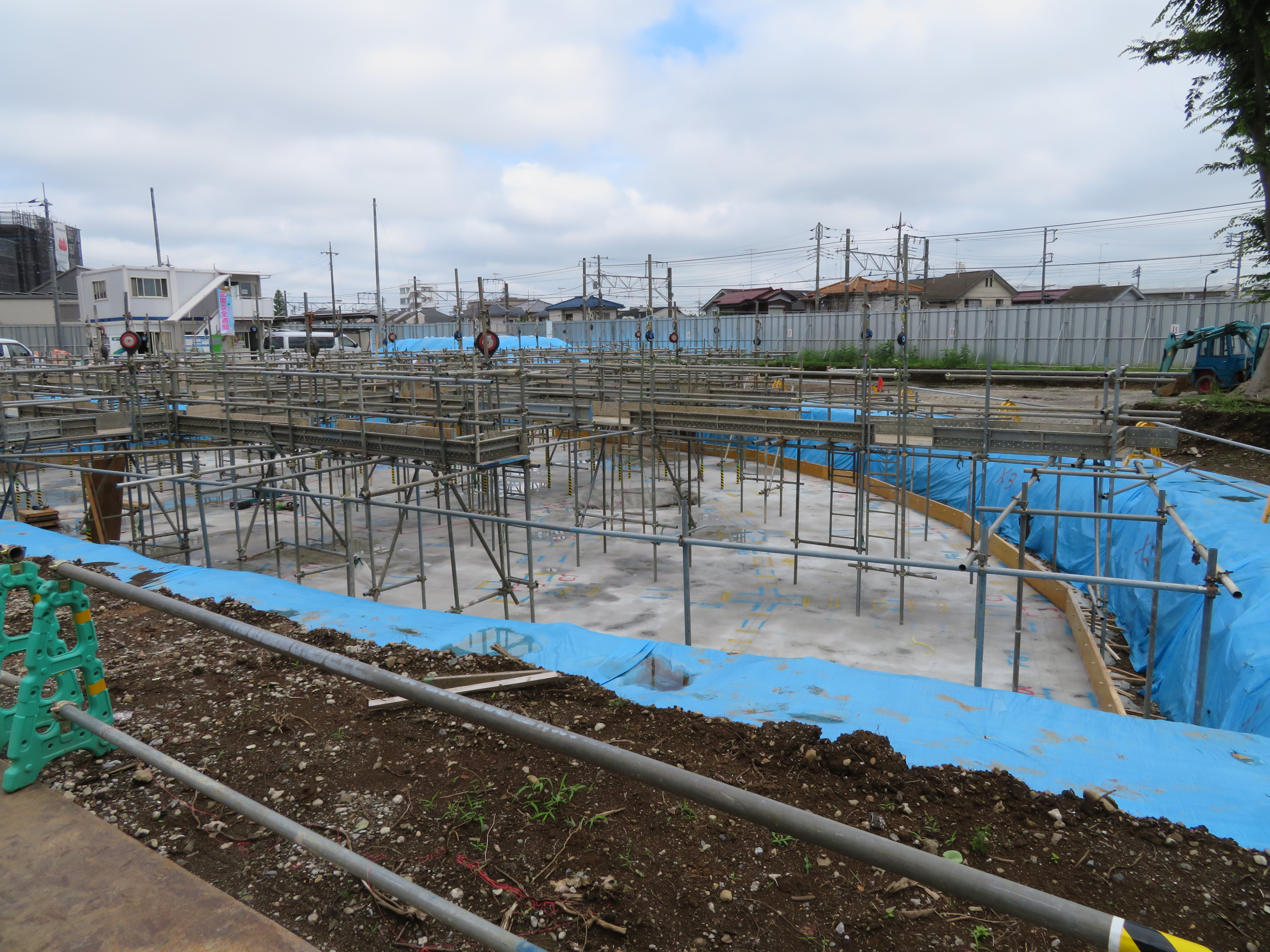

地足場を組み始めました。

7月2日

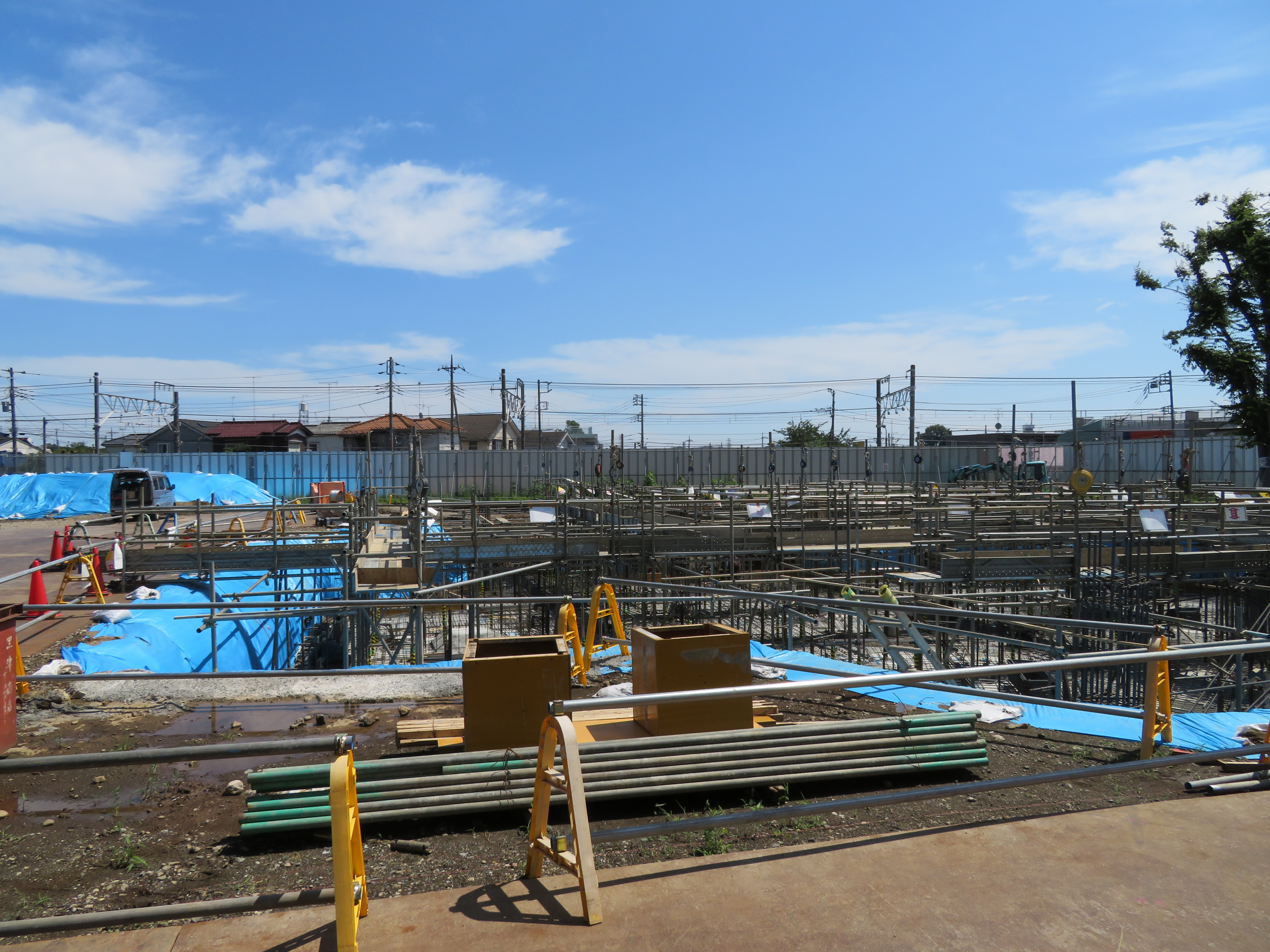

 基礎の配筋作業を行いました。

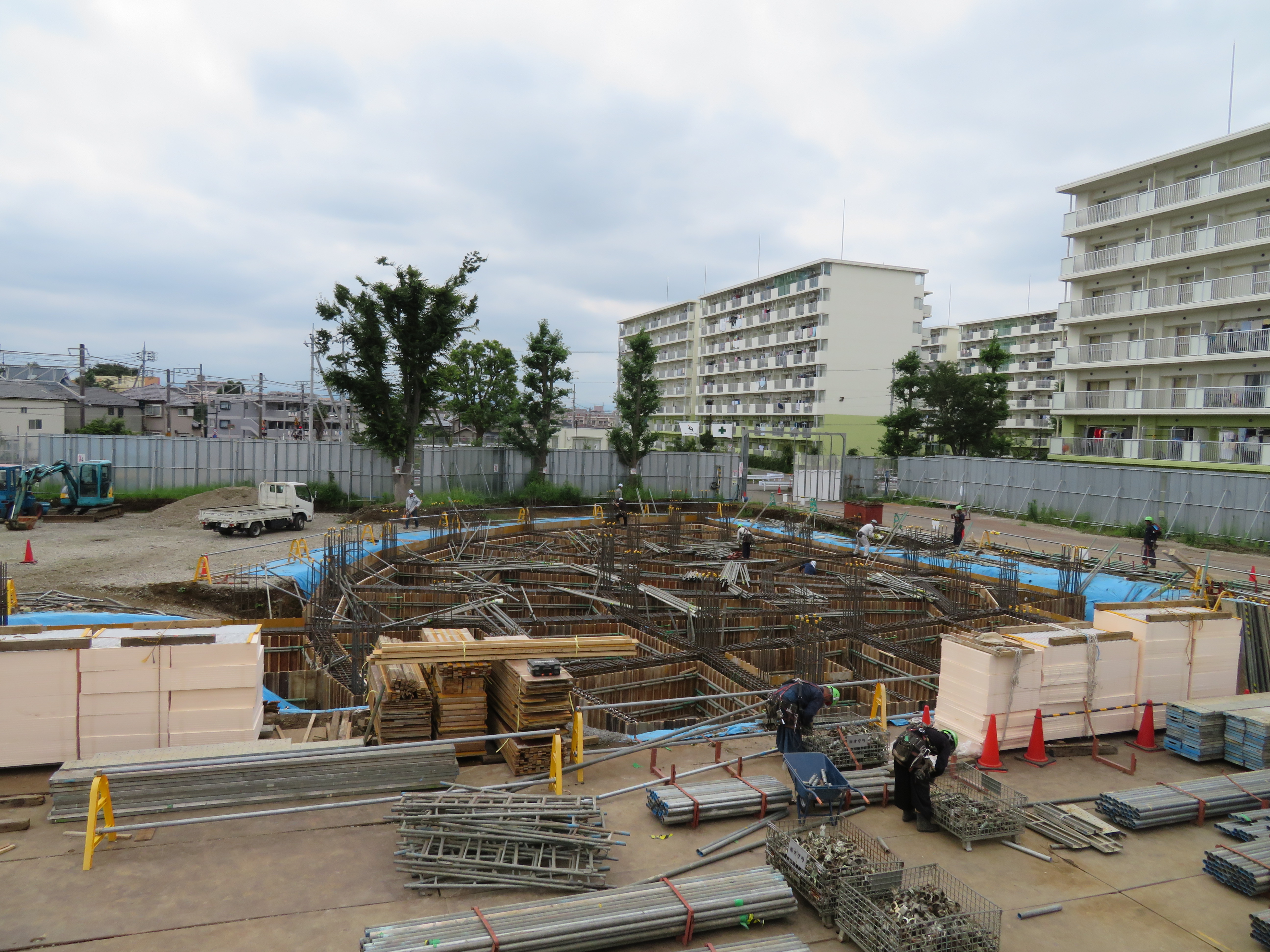

7月16日

 基礎の型枠工事を行いました。

7月30日

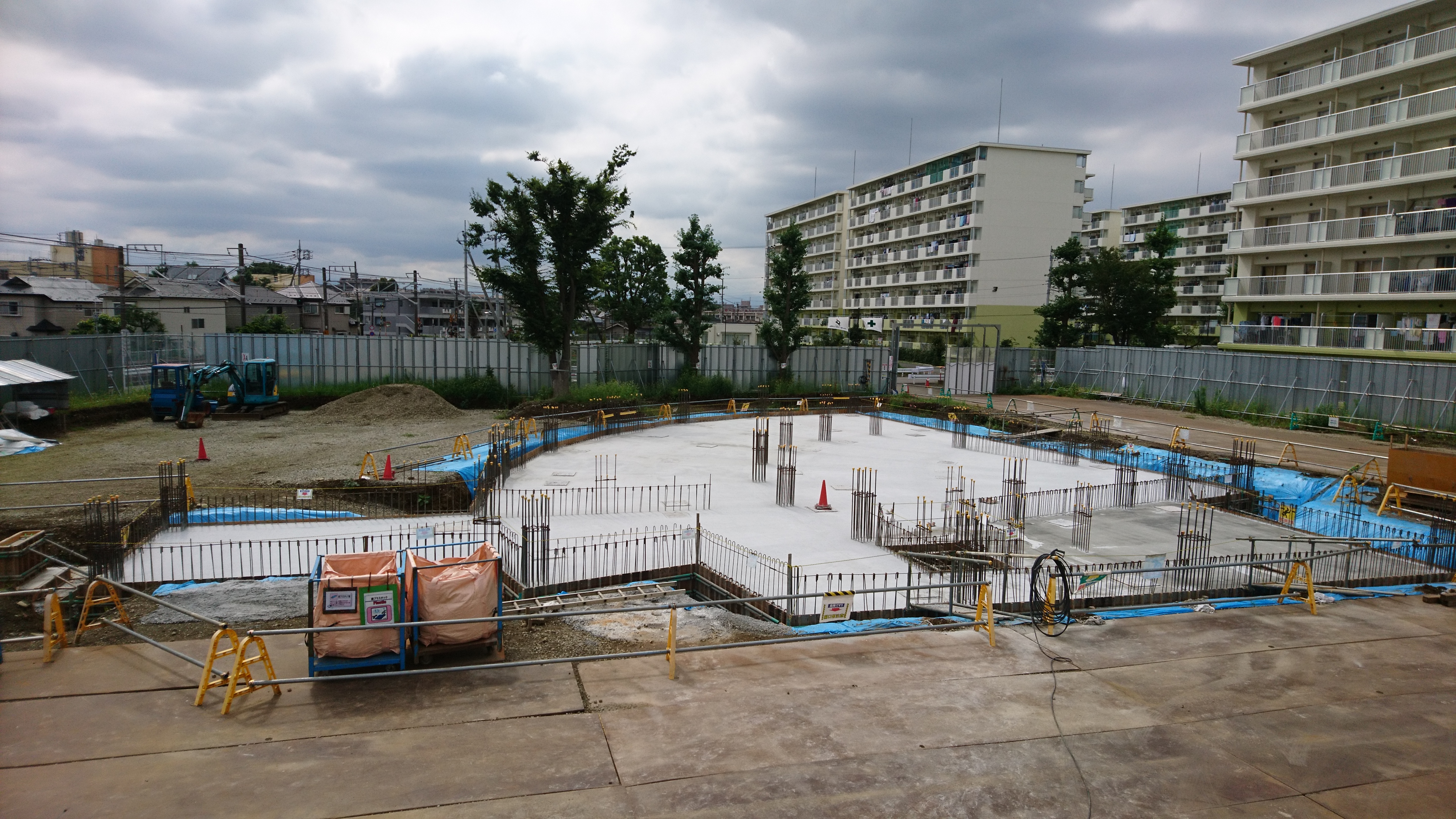

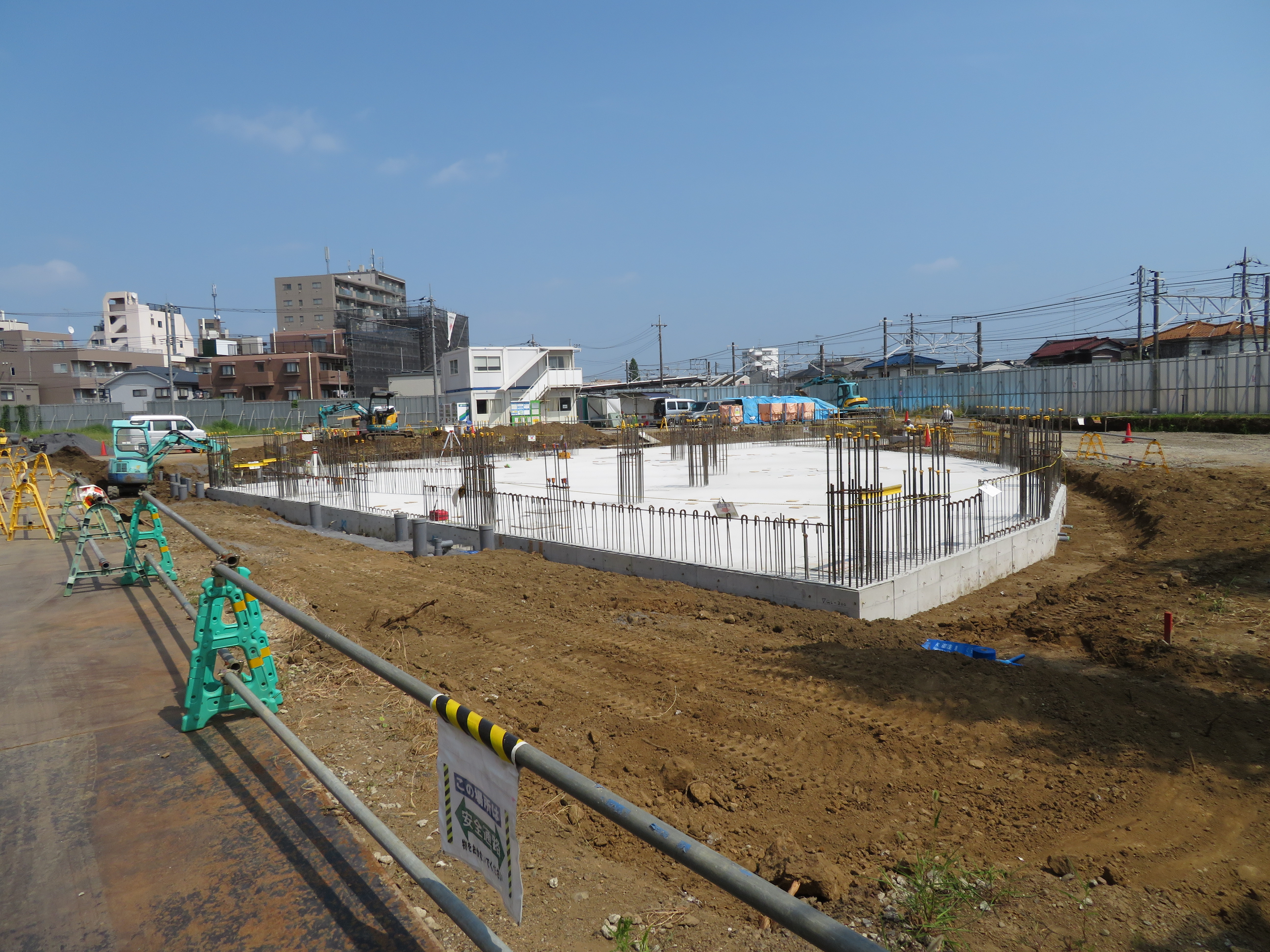

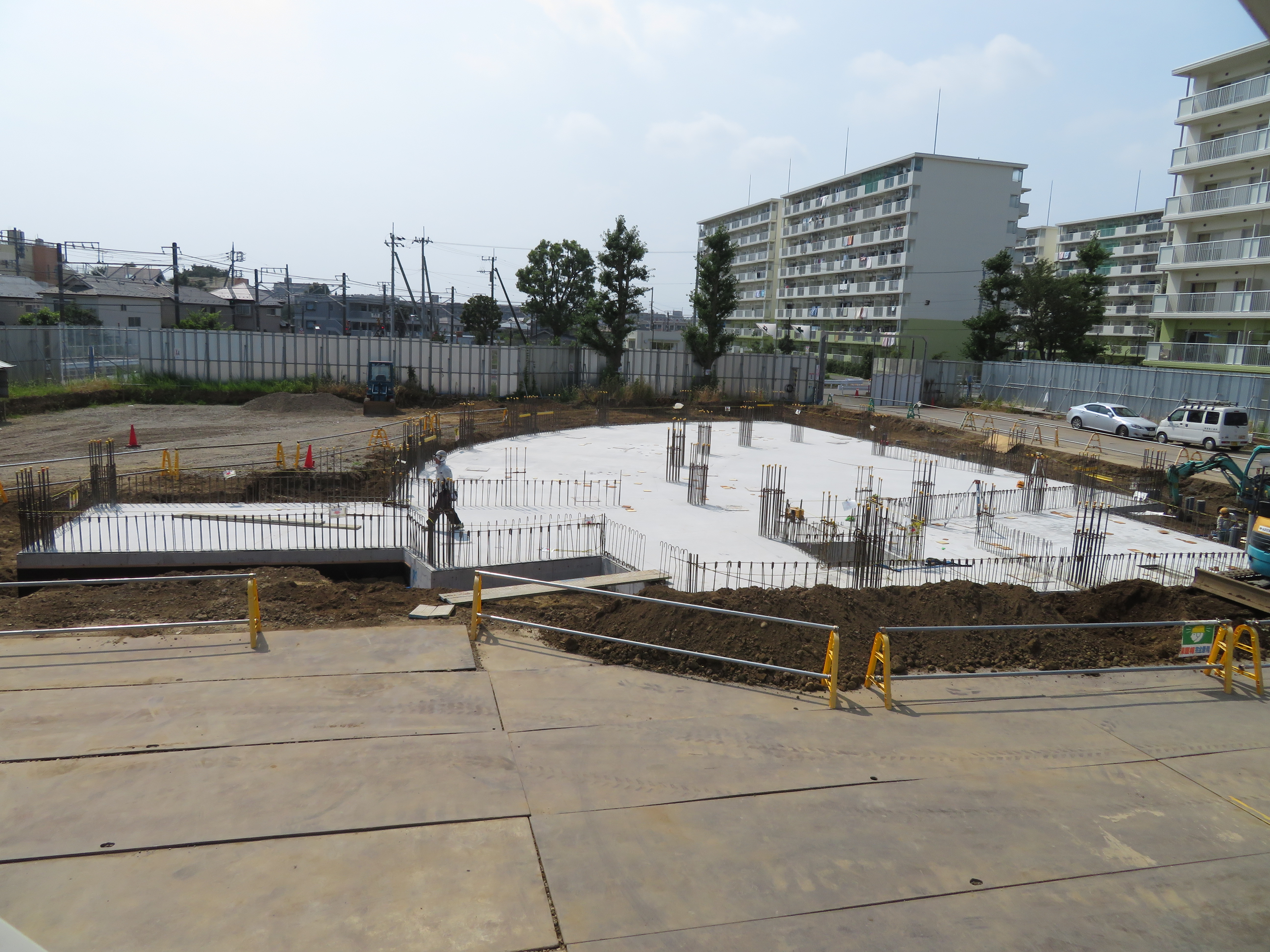

1階スラブ配筋作業を行い、基礎及び1階スラブのコンクリート打設を行いました。

8月6日

 埋設配管の設置と土の埋め戻し作業を行いました。



 8月20日

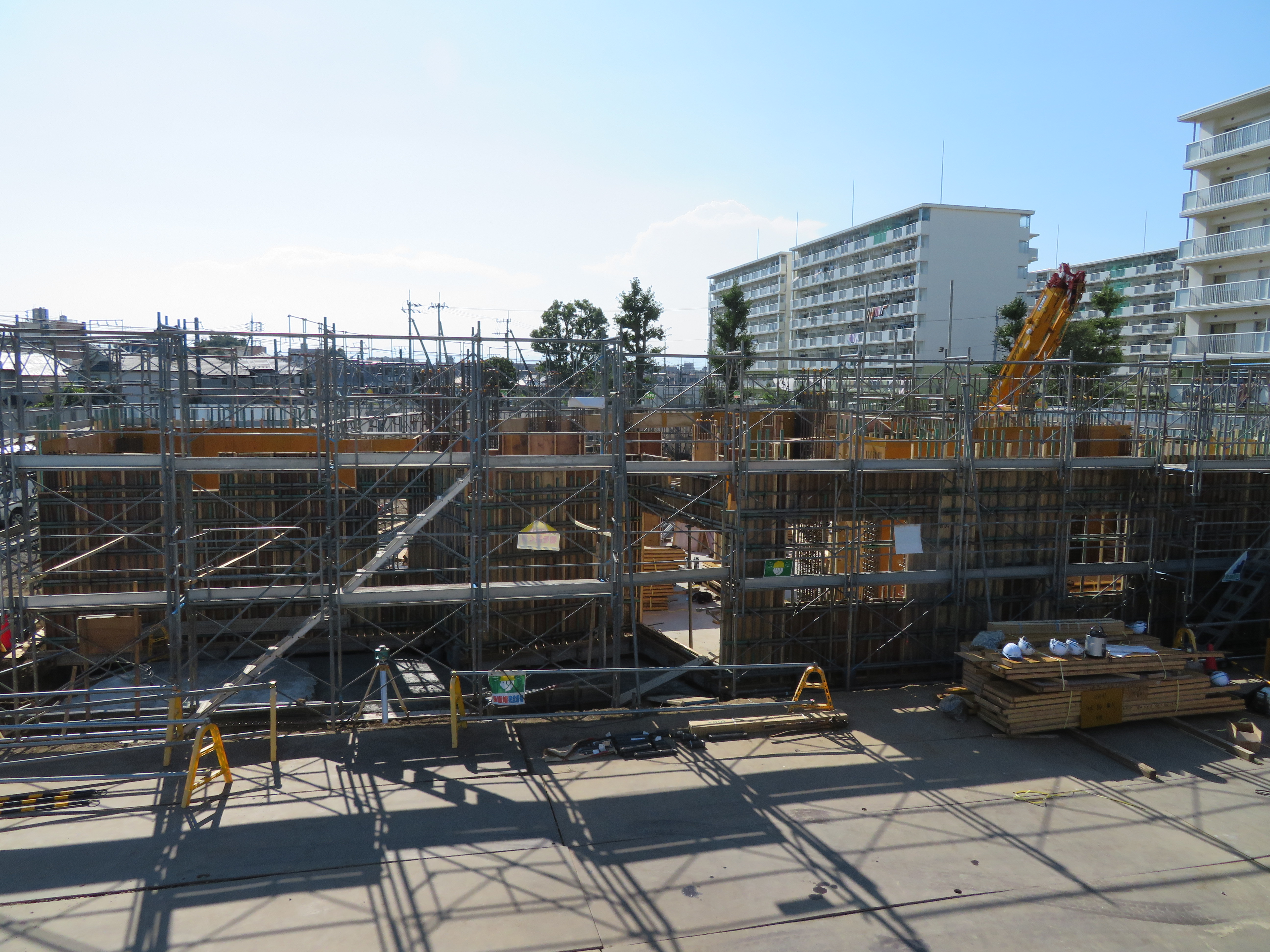

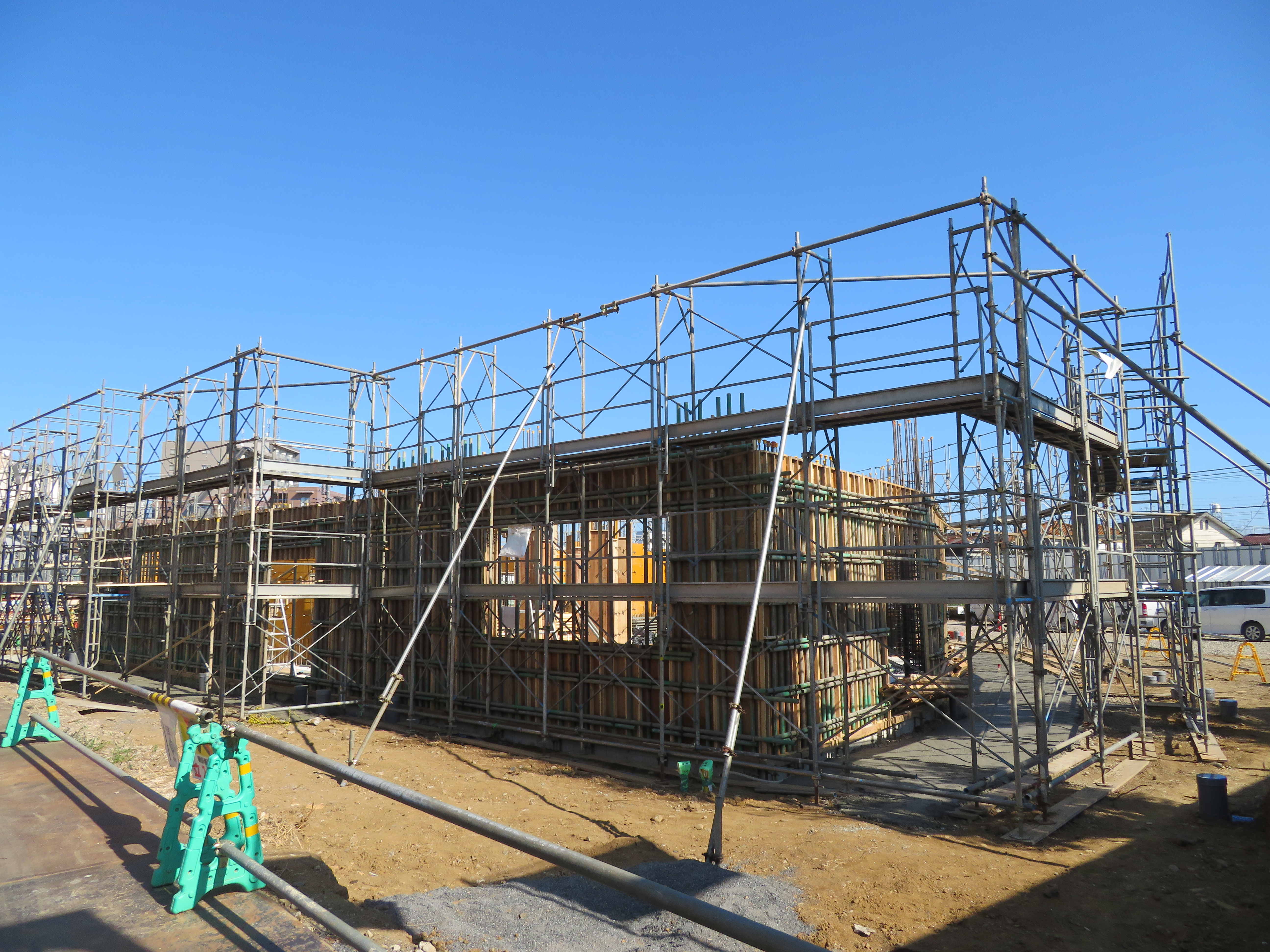

外部足場の組み立てを行い、1階柱及び壁面の型枠工事を行いました。



8月27日

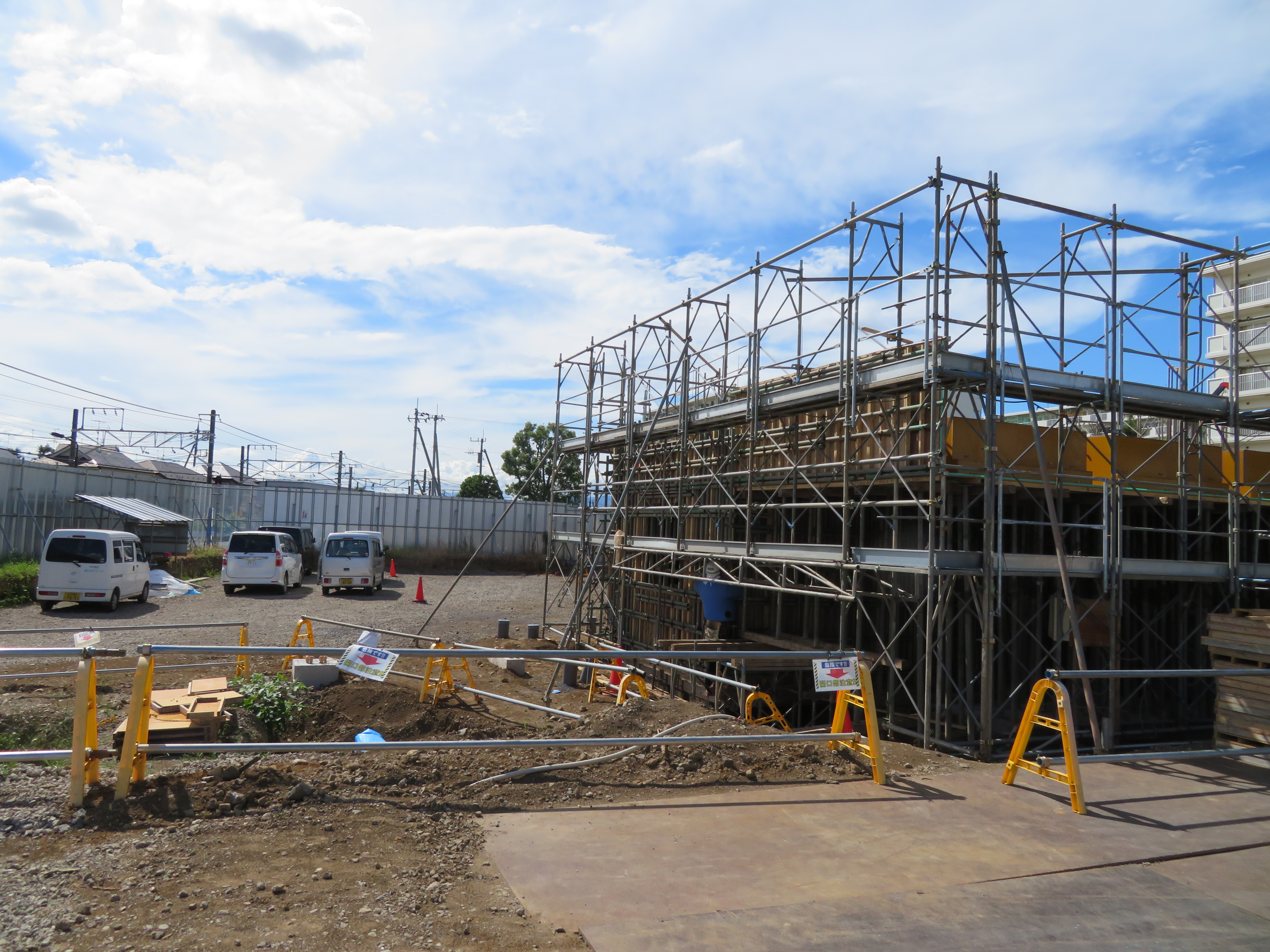

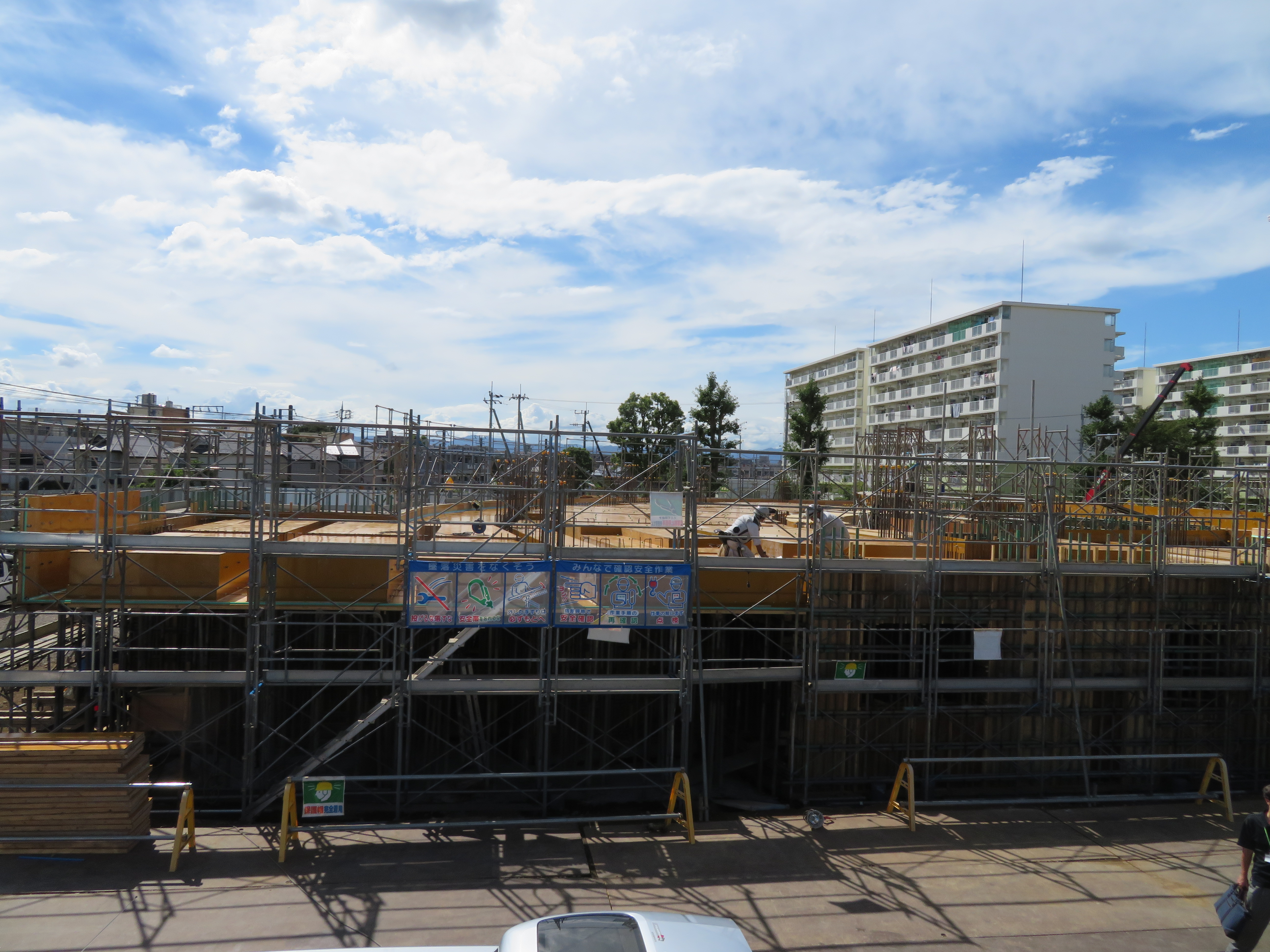

 1階壁面の配筋作業を行い、1階柱及び壁面、2階スラブの型枠工事を行いました。

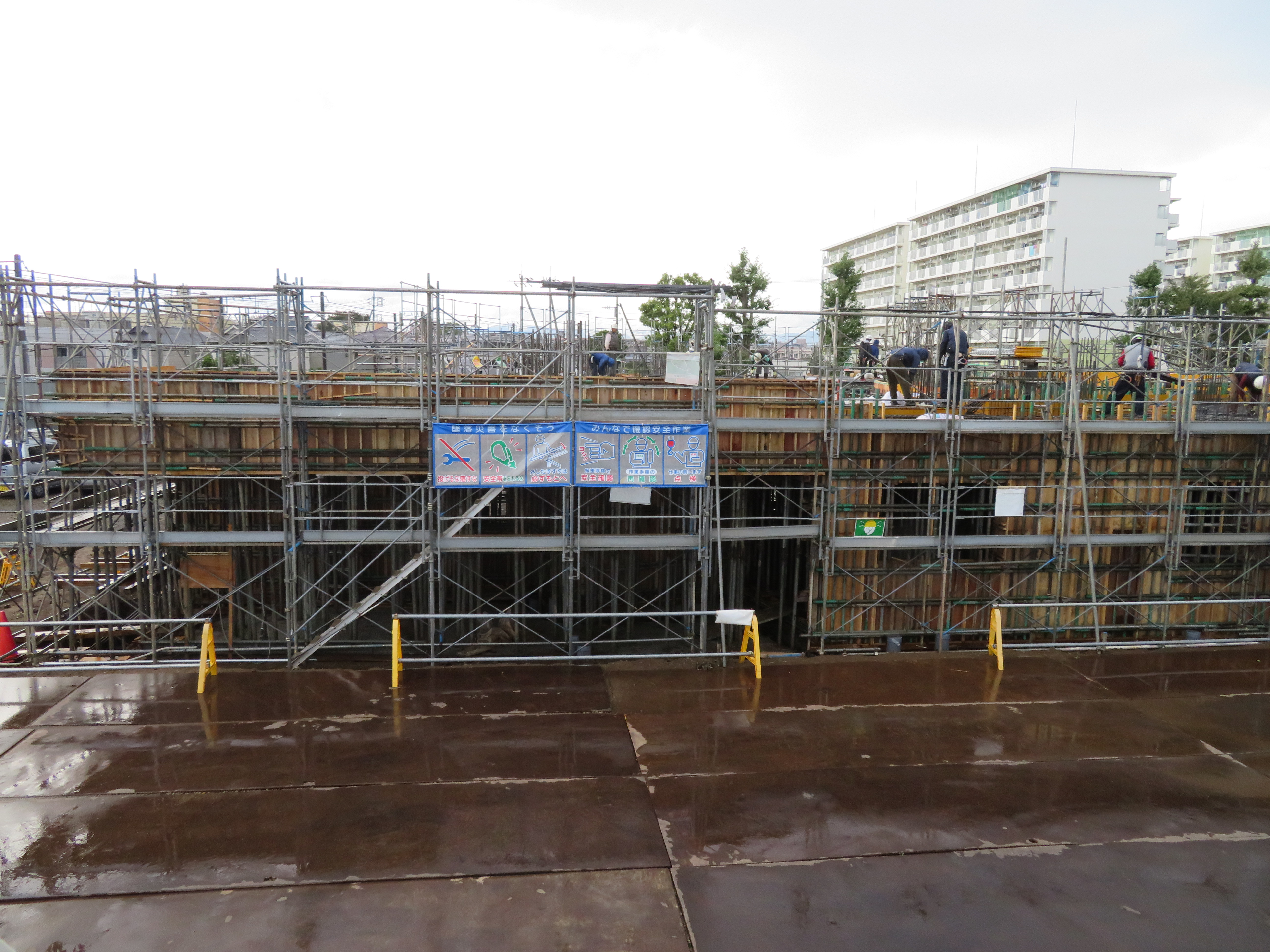

9月3日

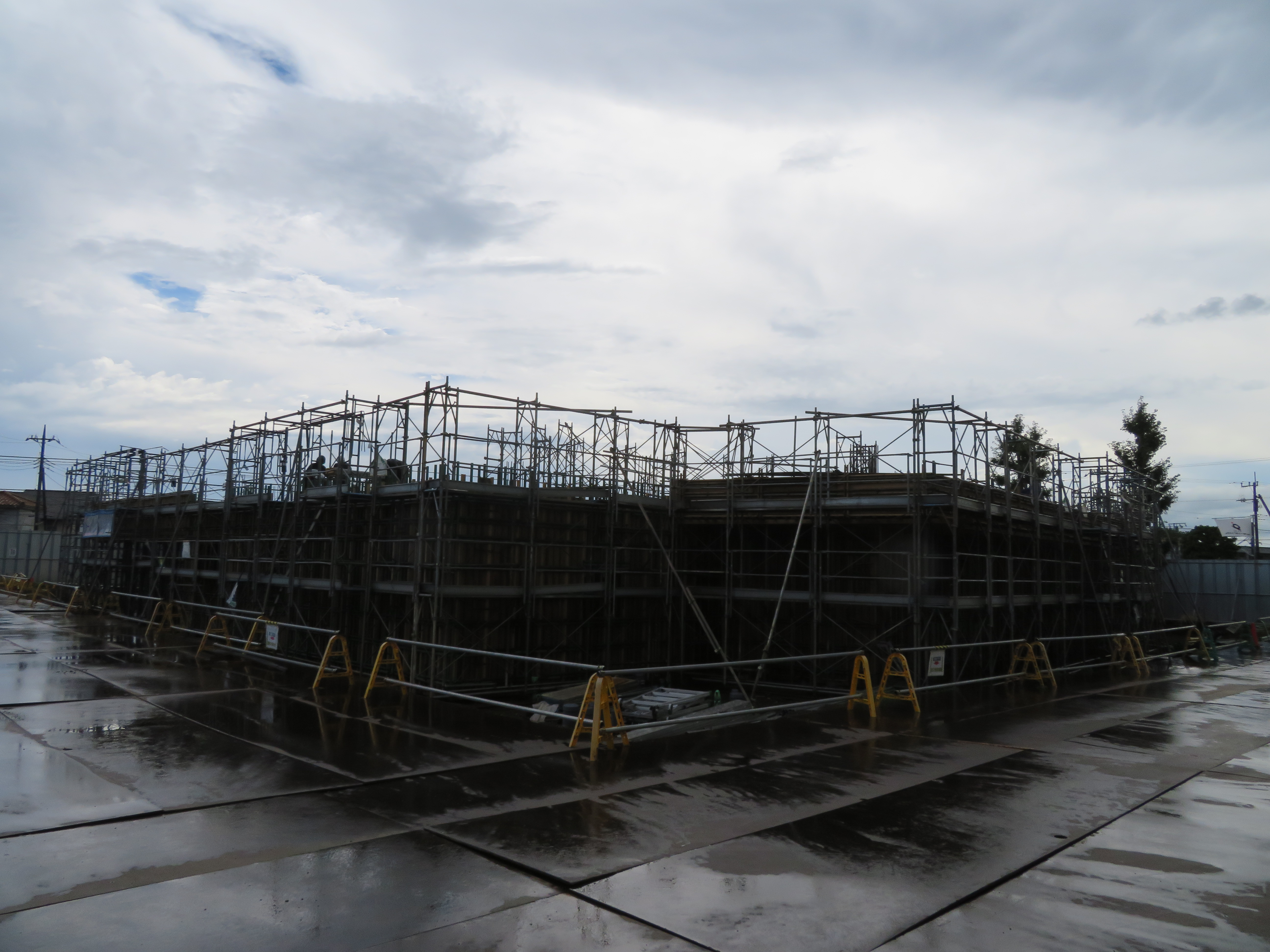

2階床配筋作業を行いました。

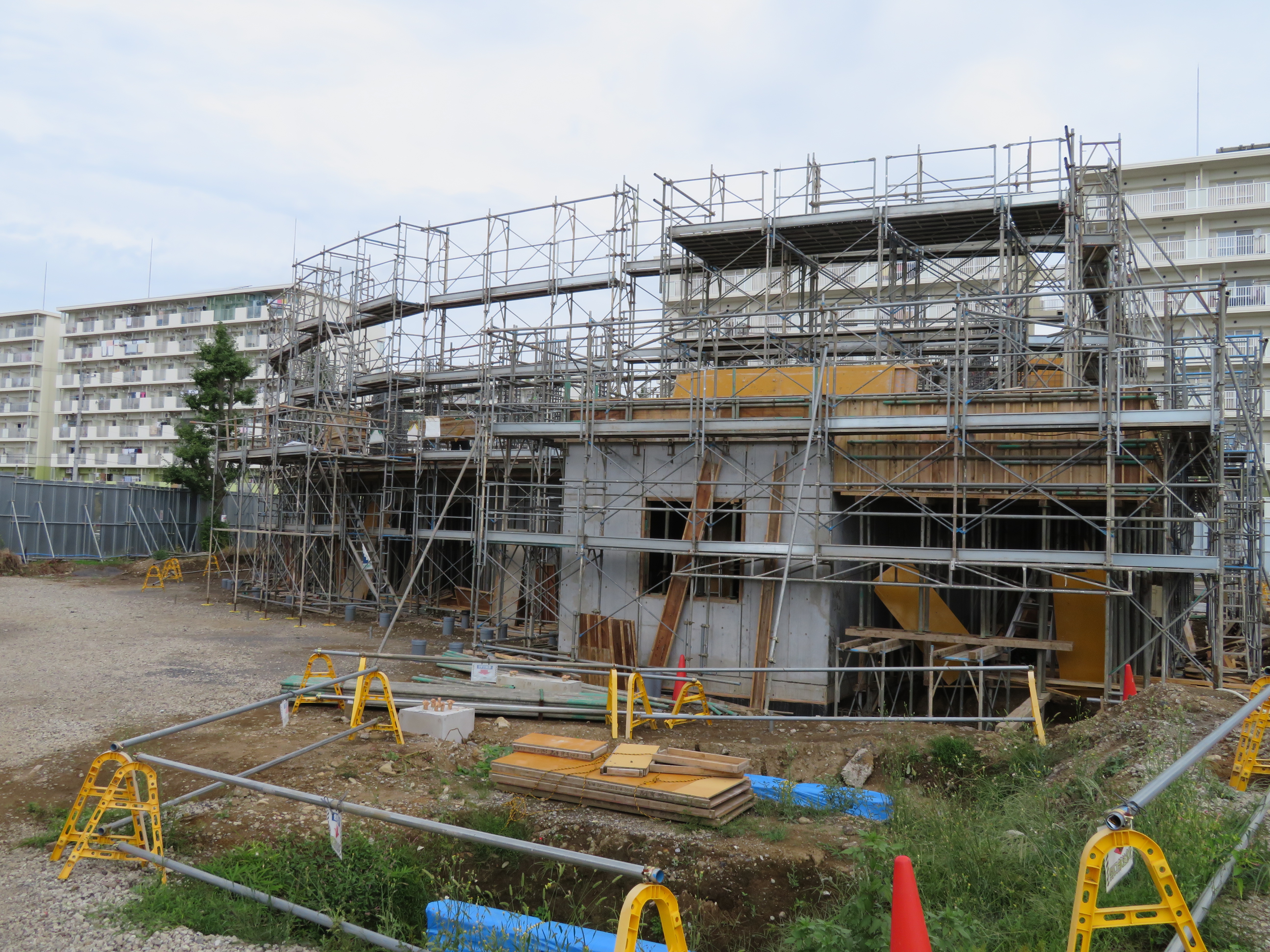

9月10日

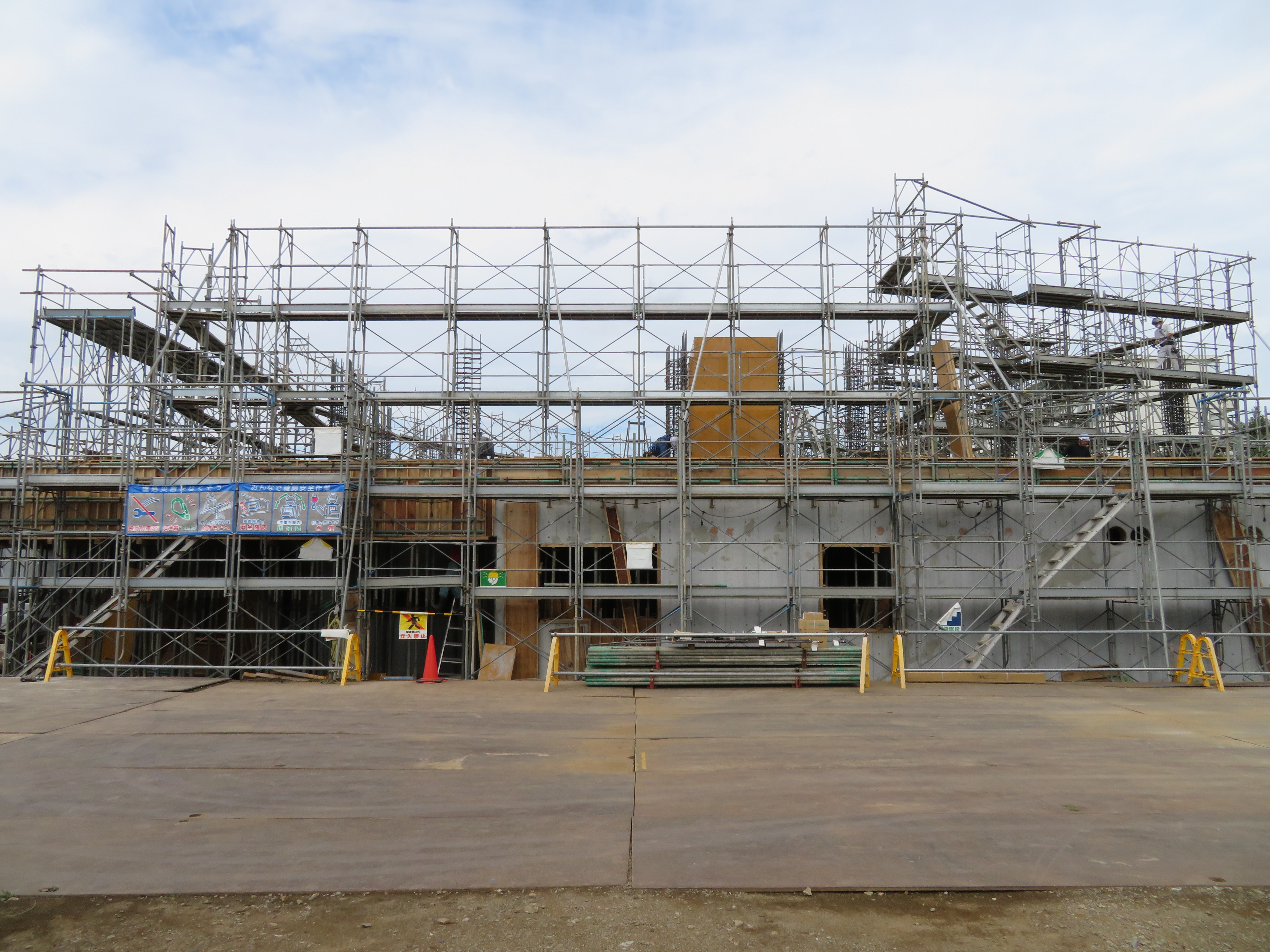

外部足場の組立てを進め、2階柱筋の配筋作業、2階柱及び壁面の型枠工事を開始しました。



9月17日

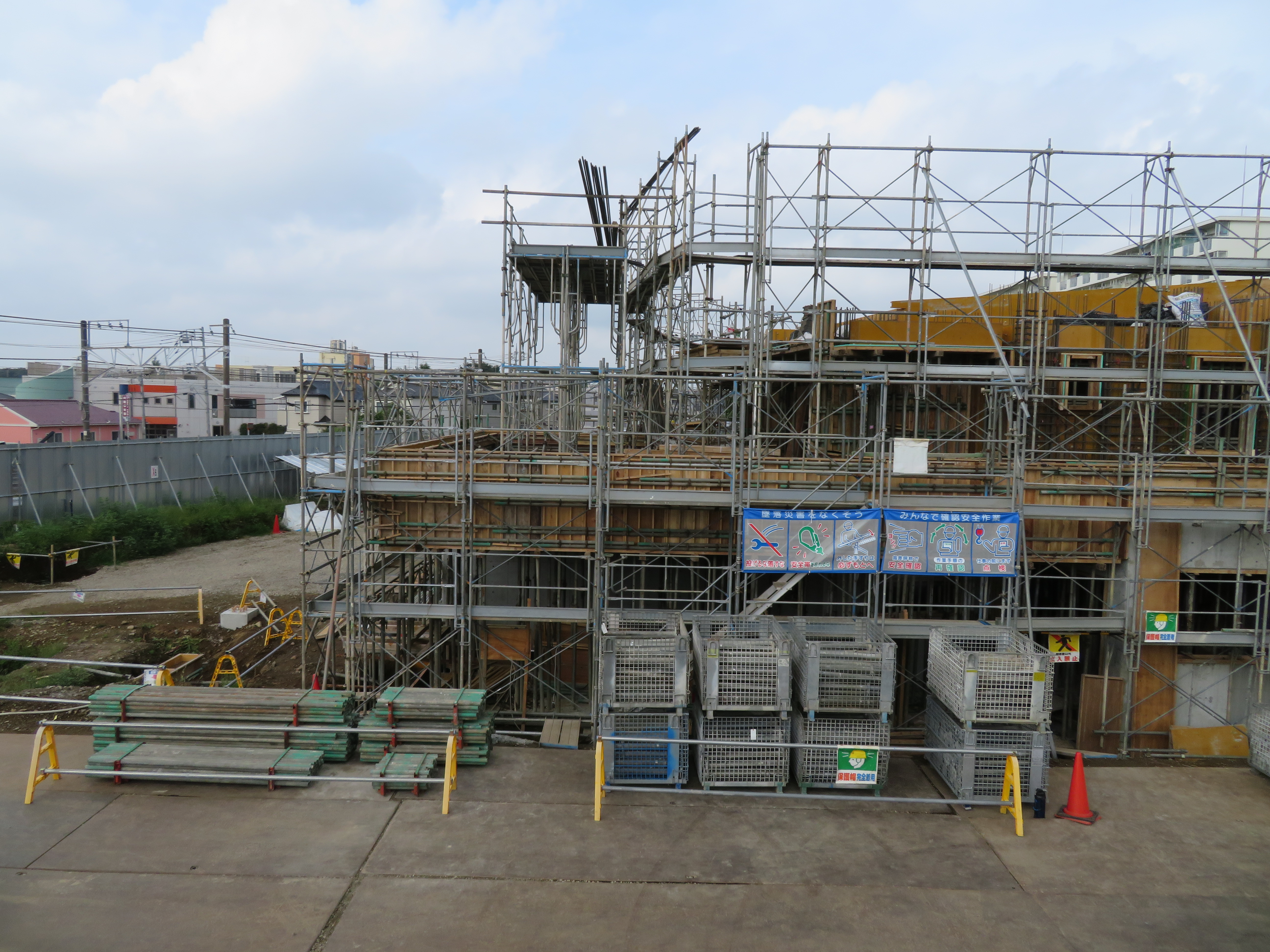

 R階の梁配筋、梁及びスラブの型枠工事を進めました。

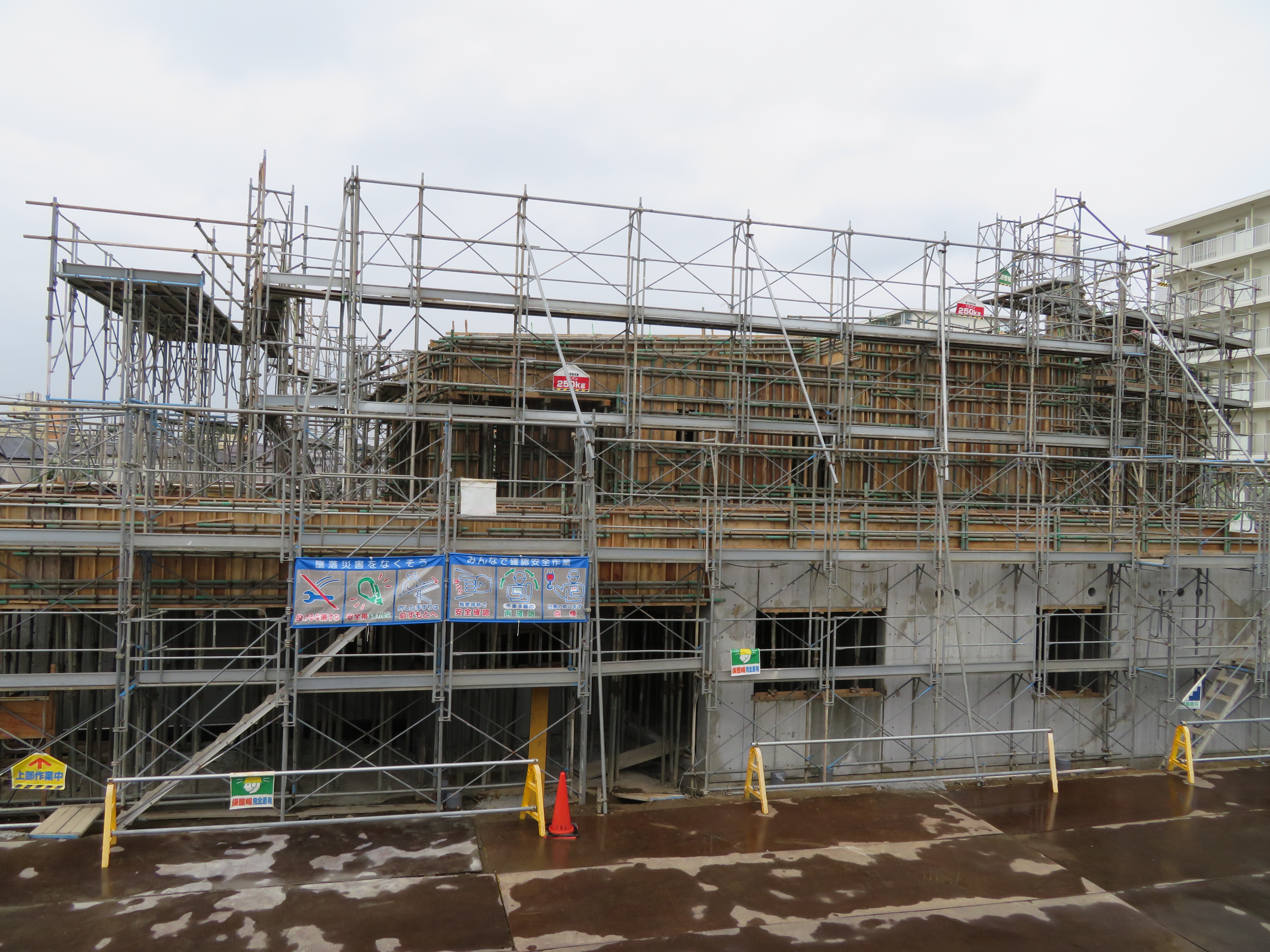

10月1日

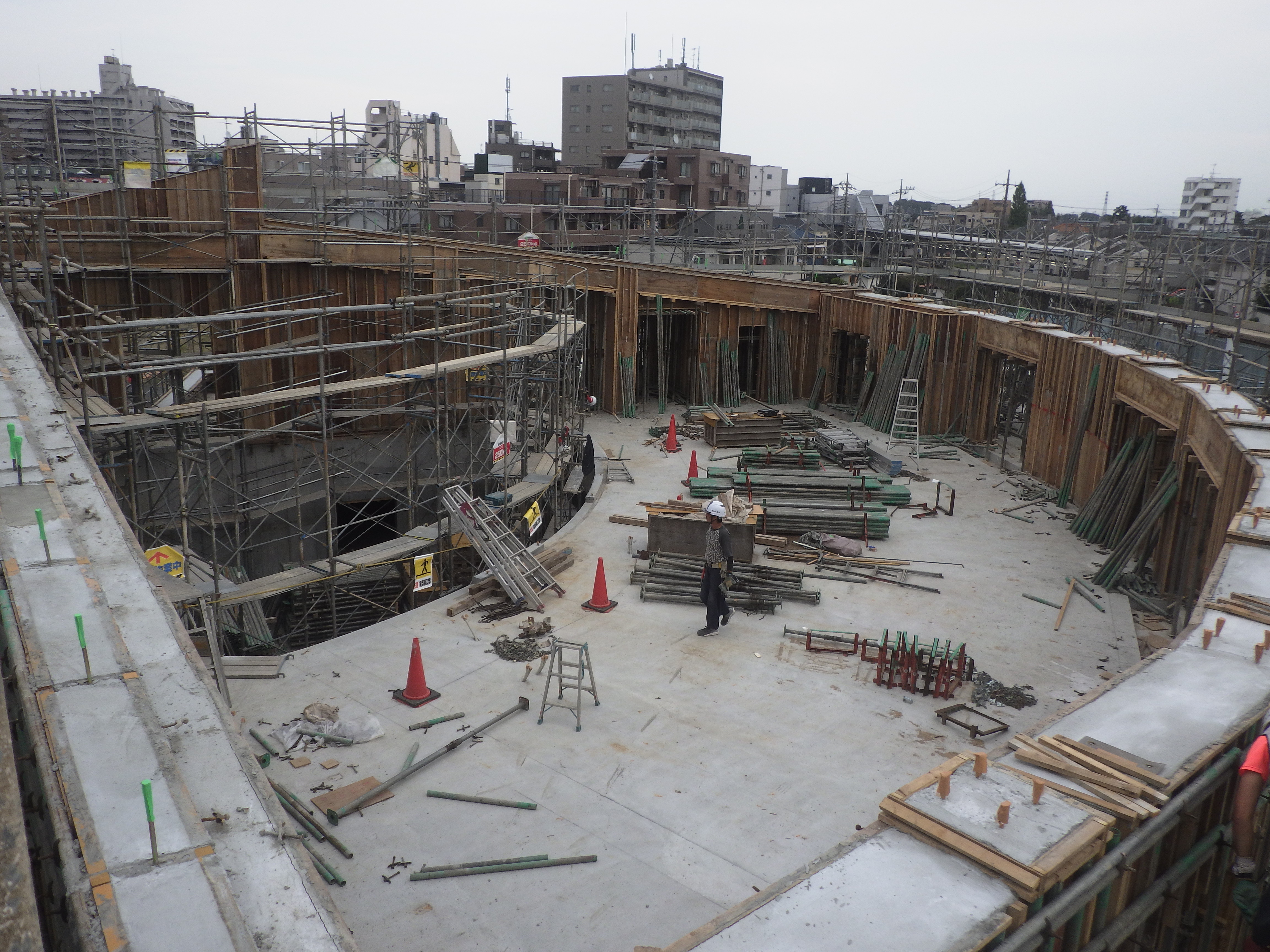

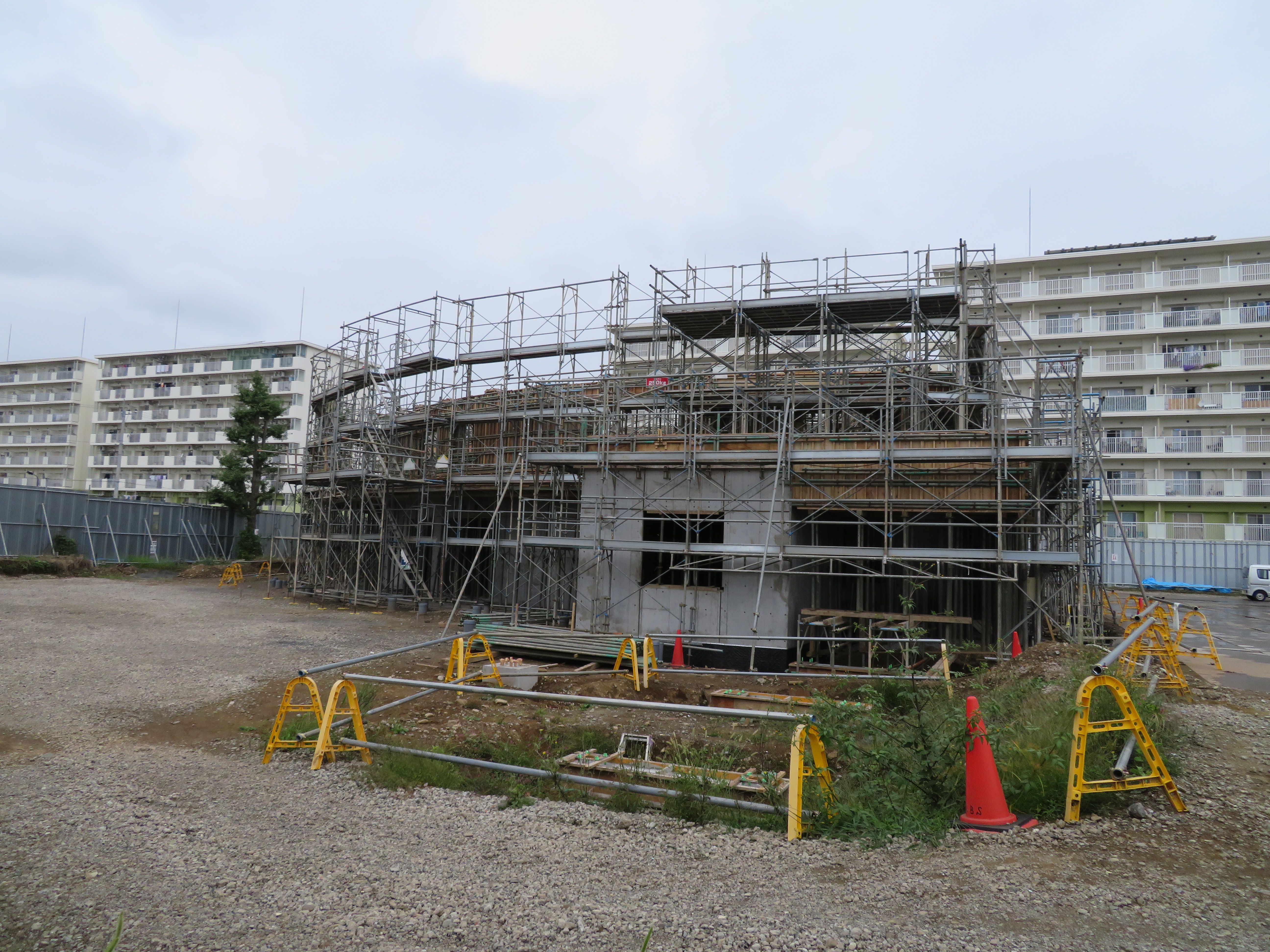

 2階立上り及びR階床コンクリート打設を行いました。

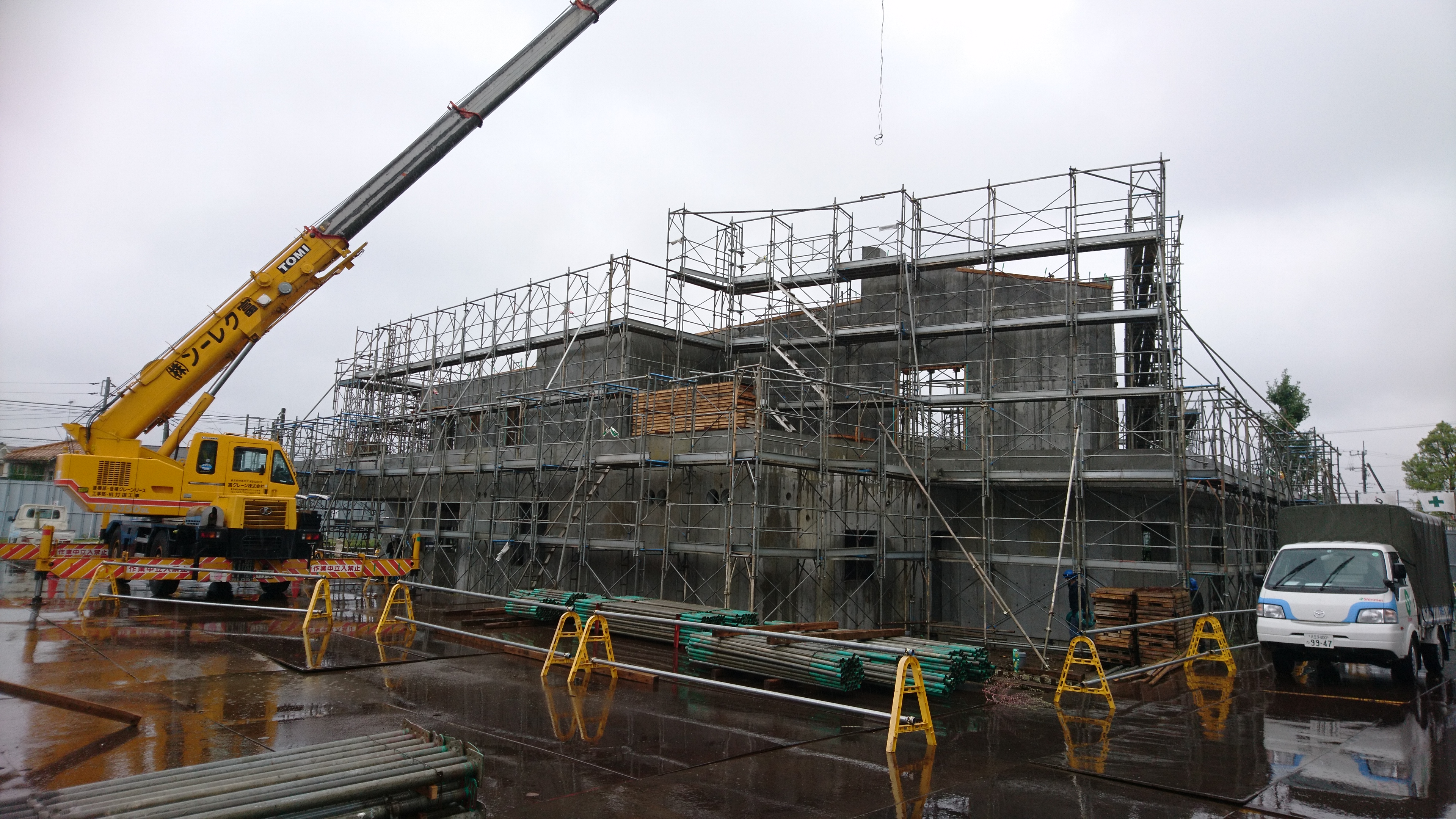

10月8日

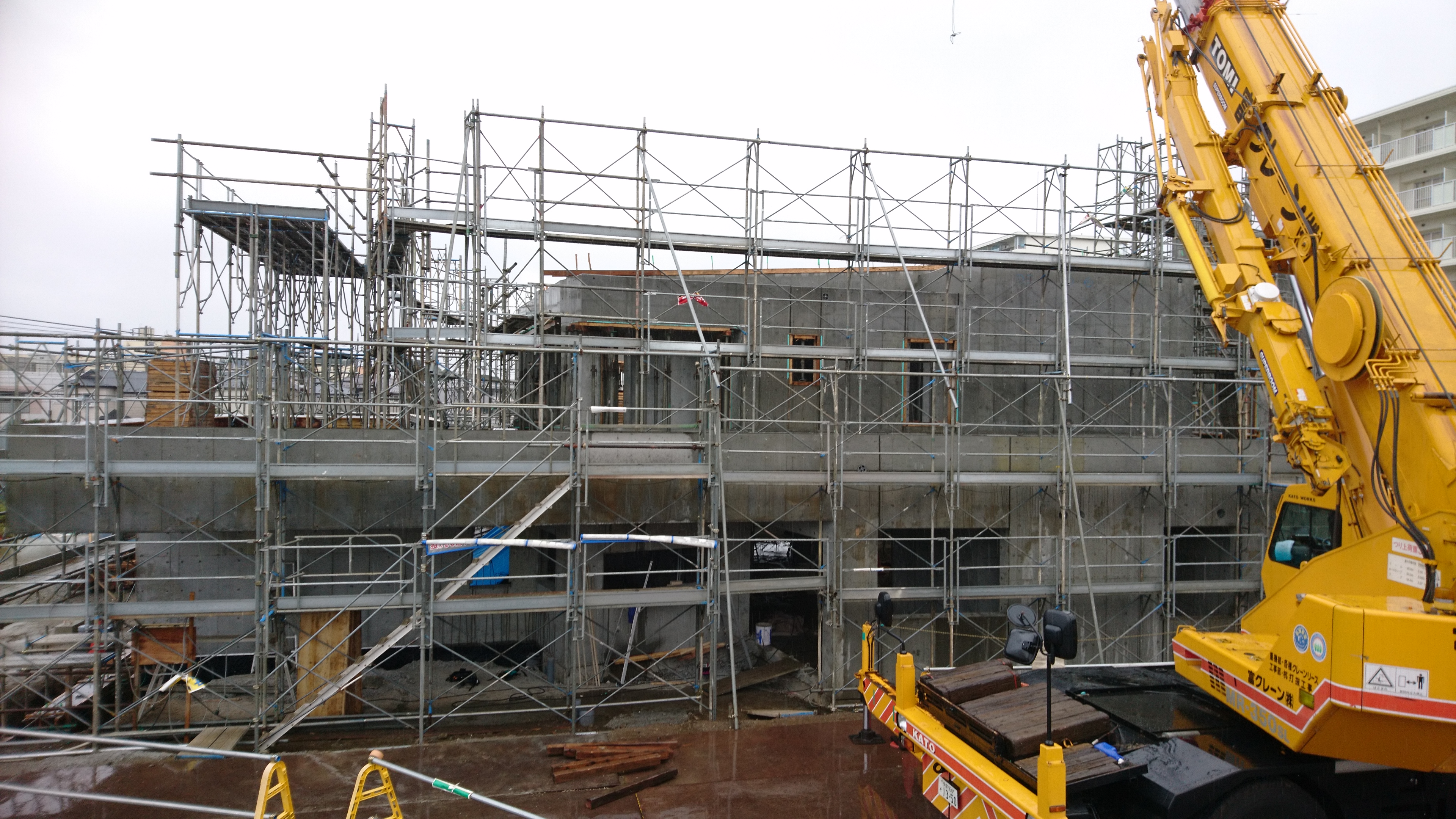

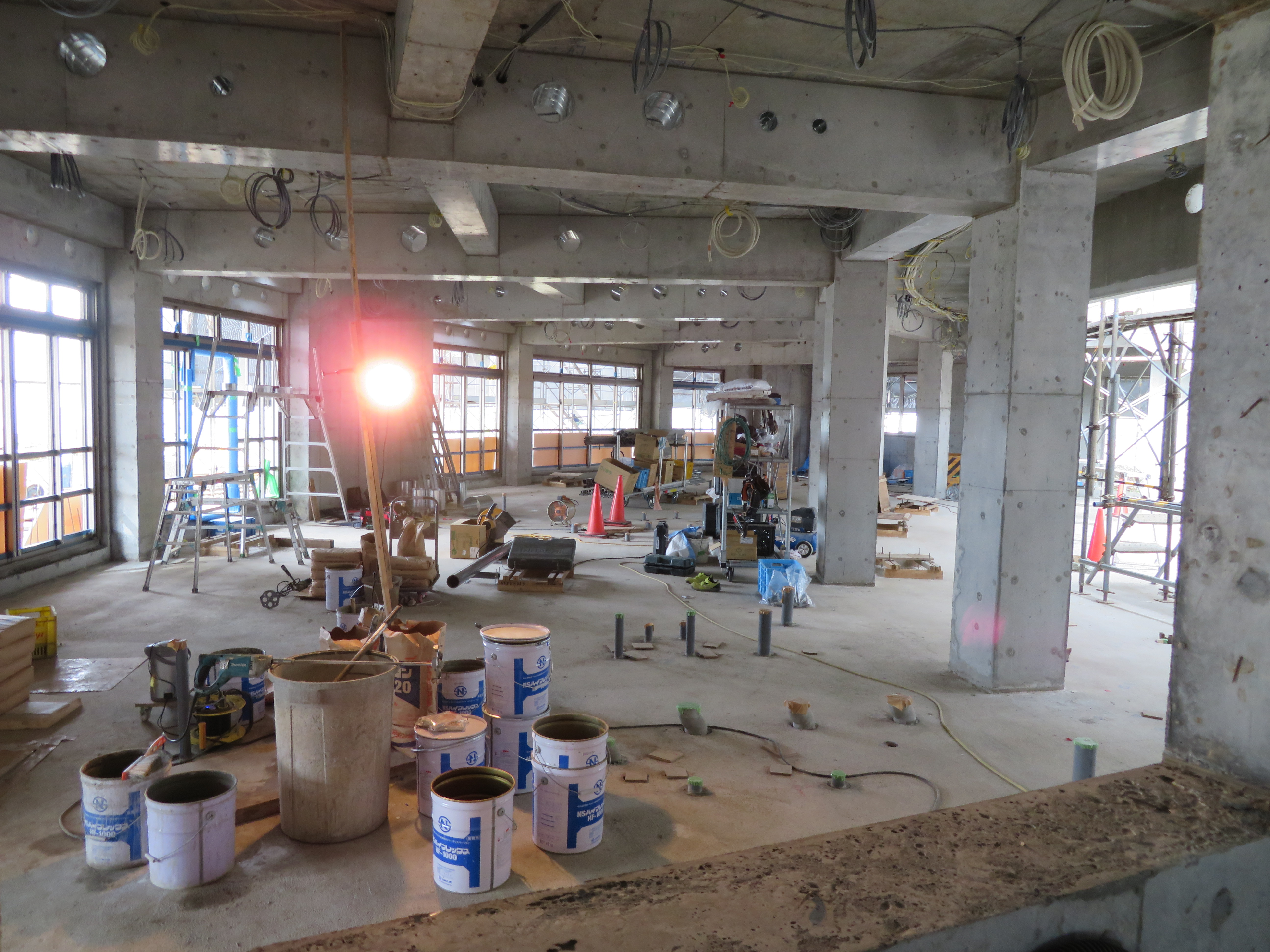

 躯体の型枠解体を行い、コンクリートが見えてきました。

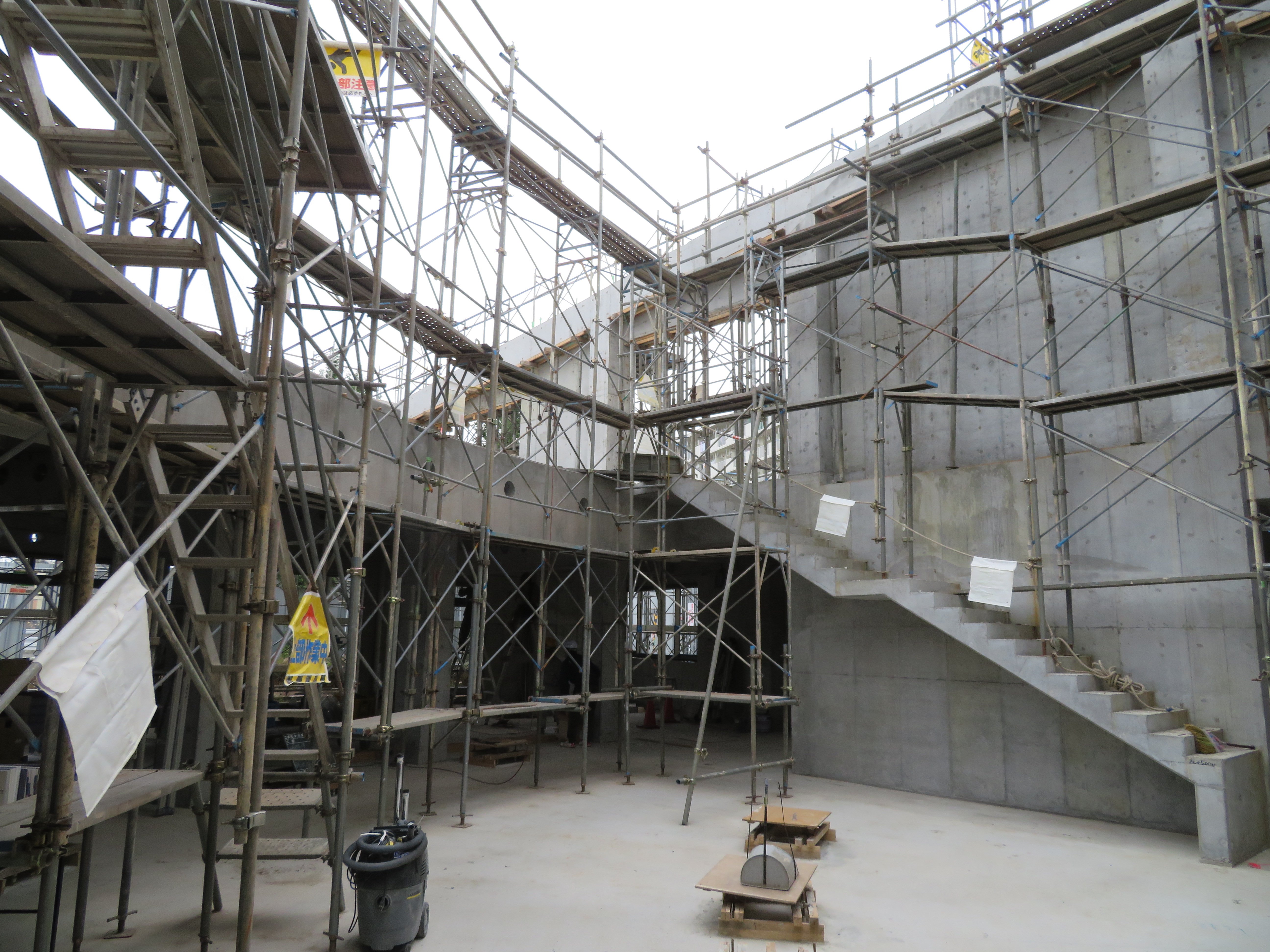

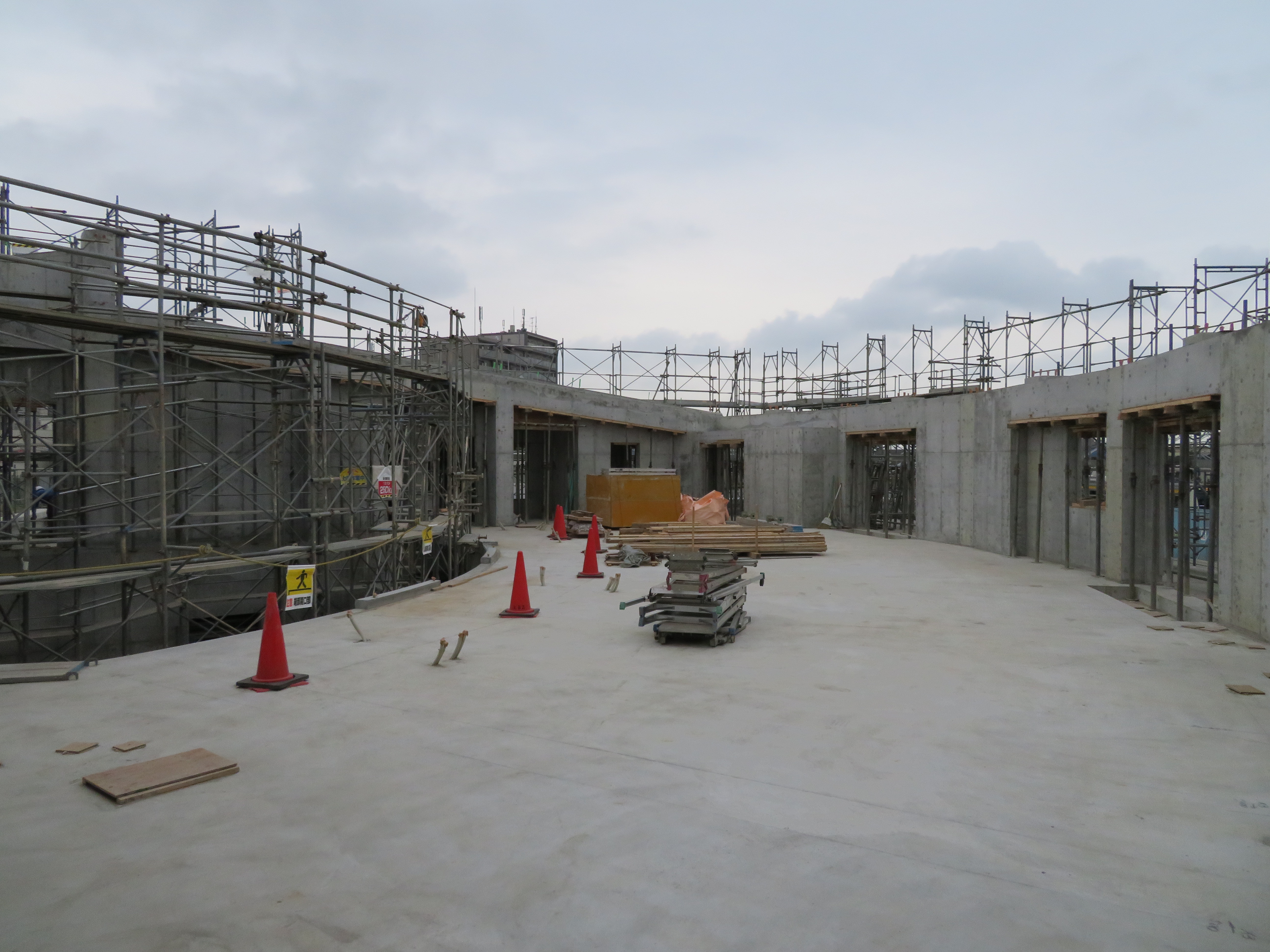

10月15日

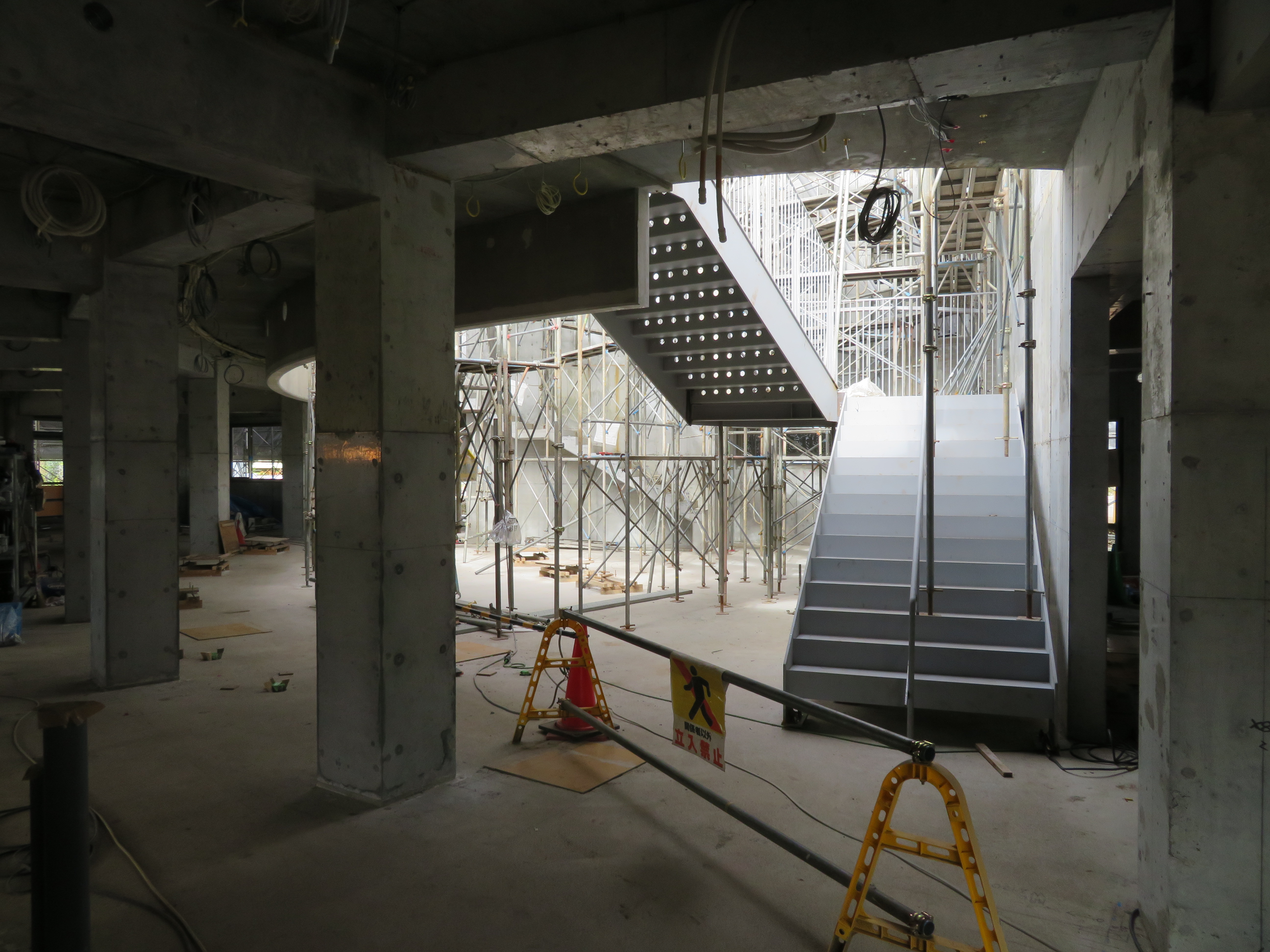

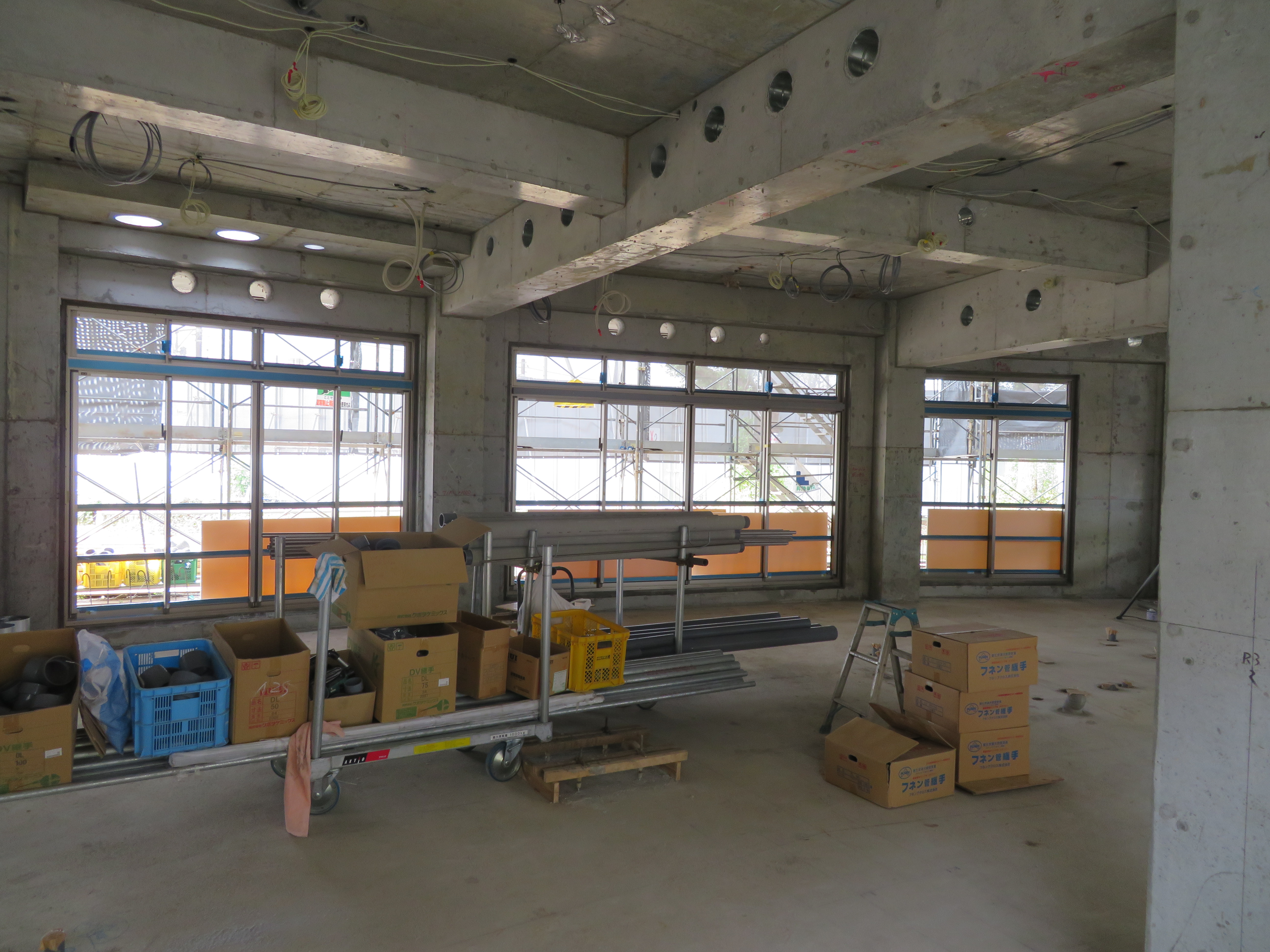

10月22日

 1階窓枠にサッシの取付を完了しました。また、内部鉄骨階段の設置も行いました。



10月29日

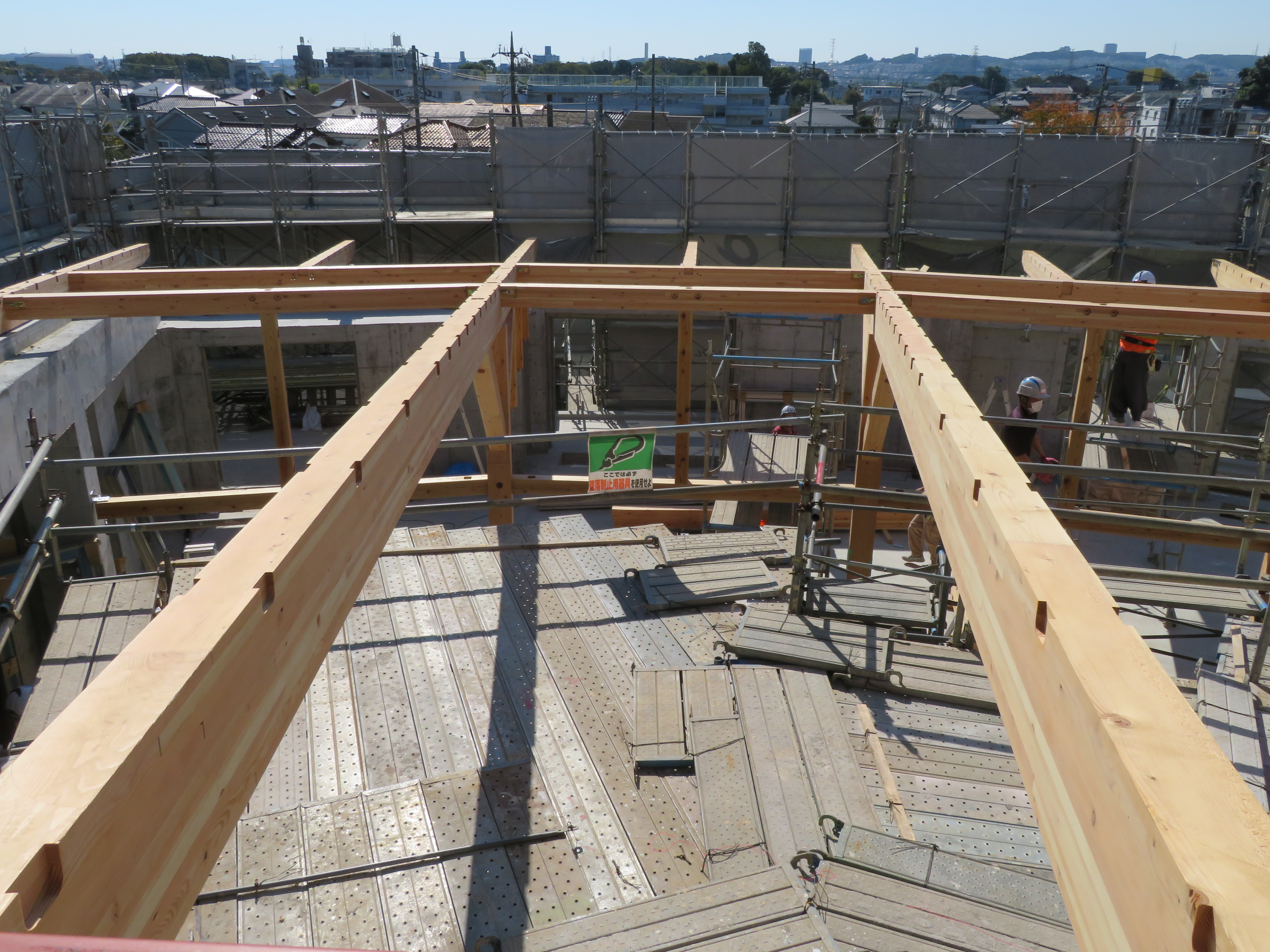

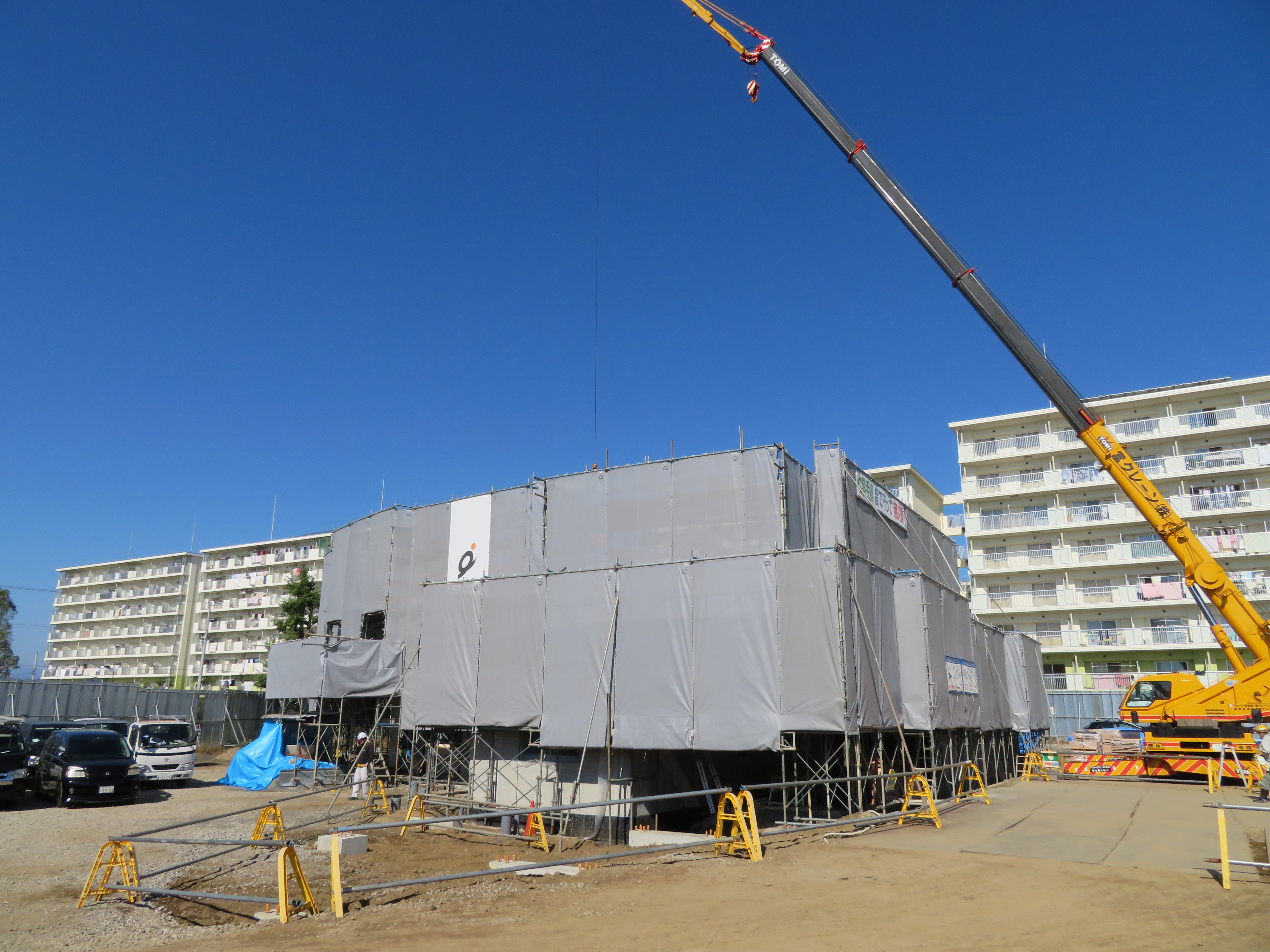

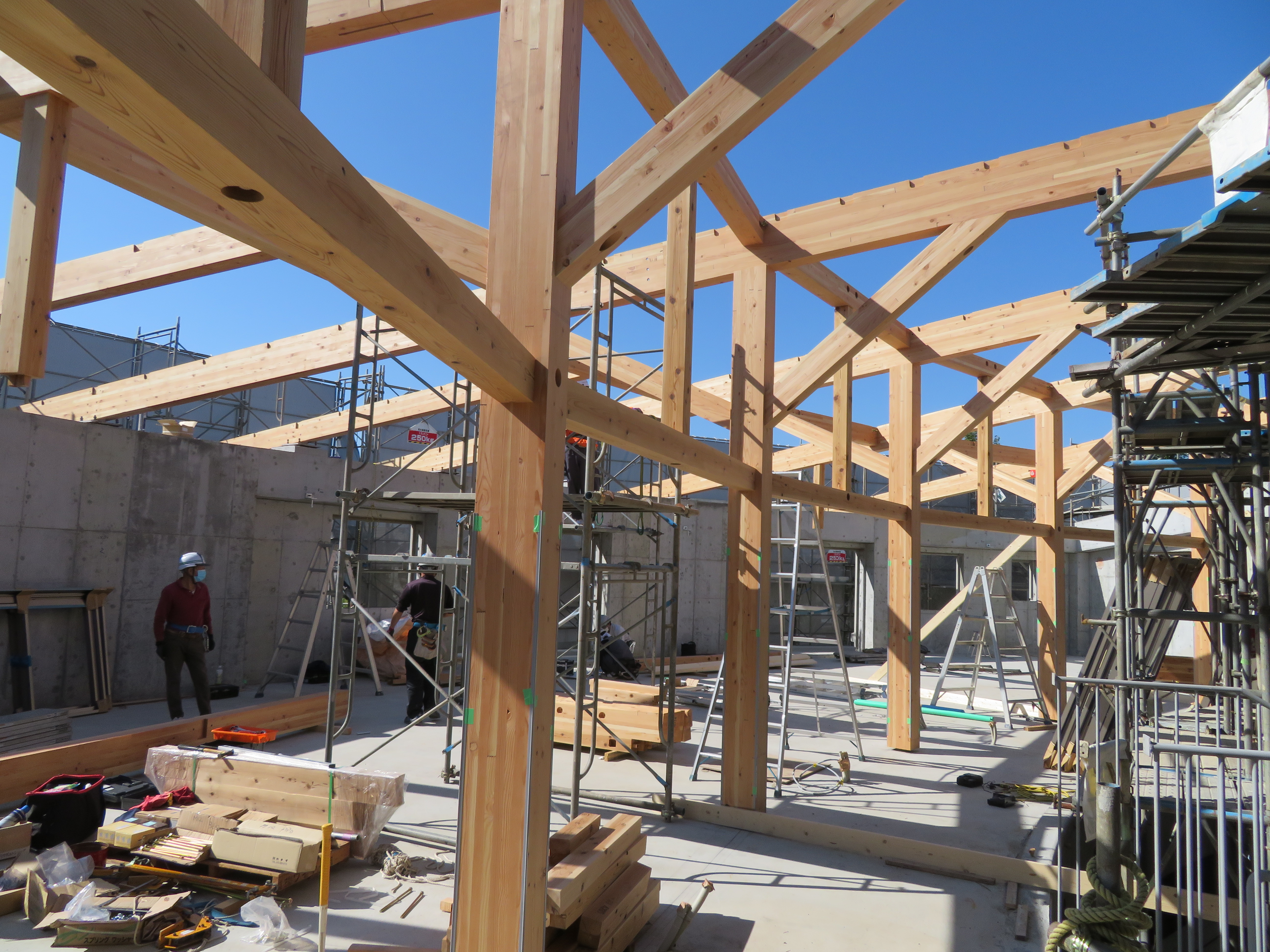

1階ではシャッター、窓枠の取付を開始しました。2階では木構造材の取付作業を進めました。

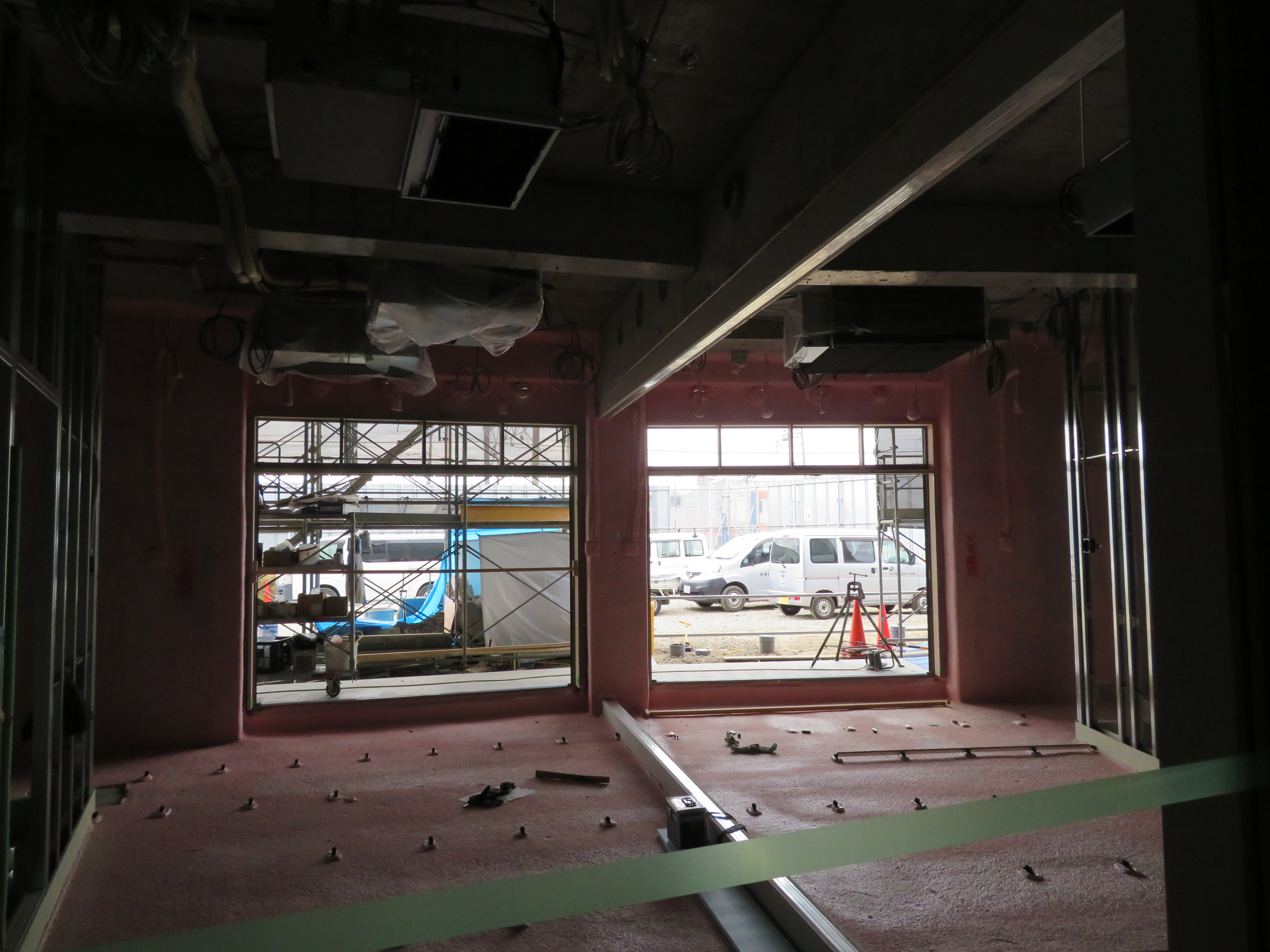

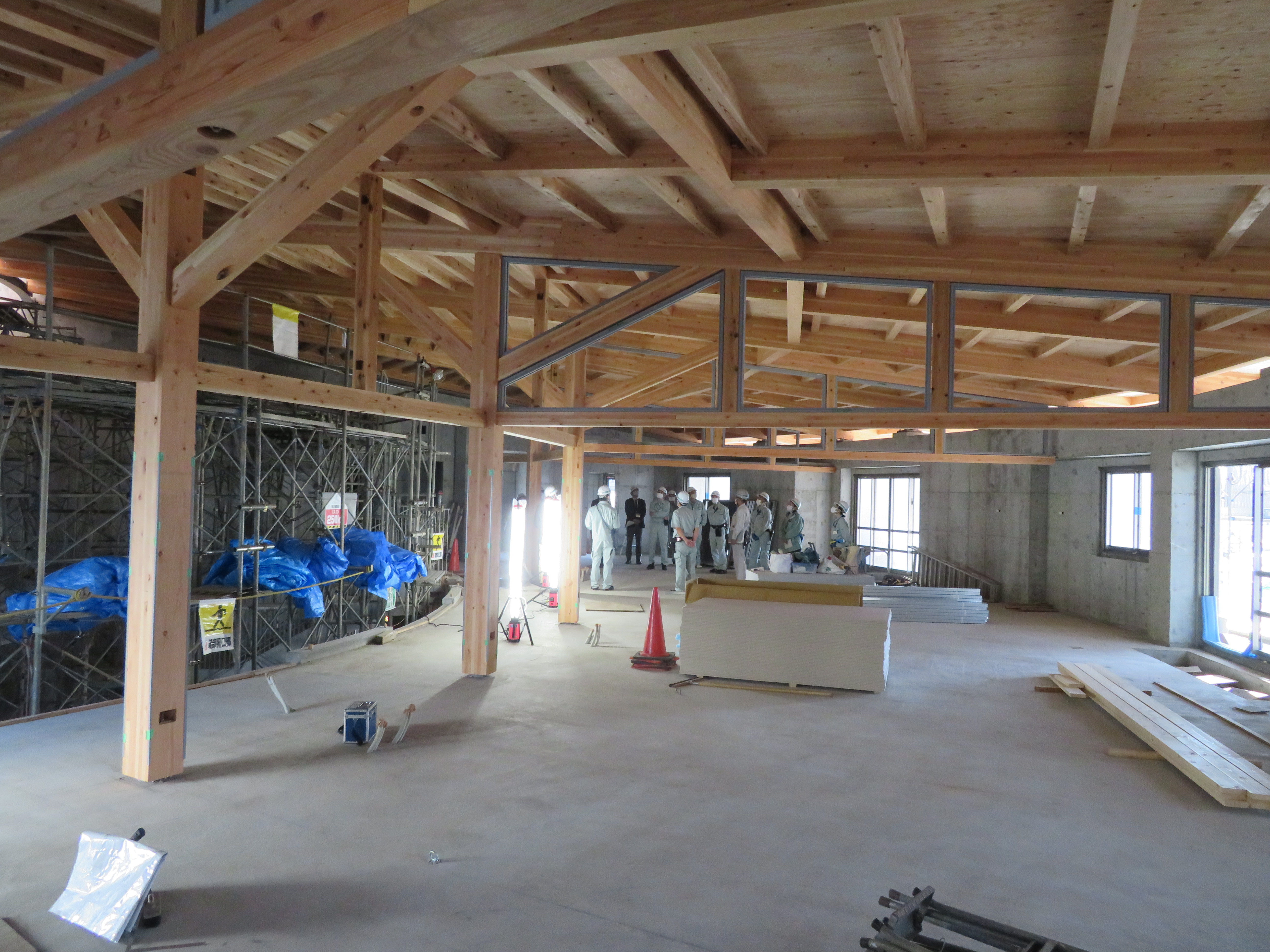

11月4日

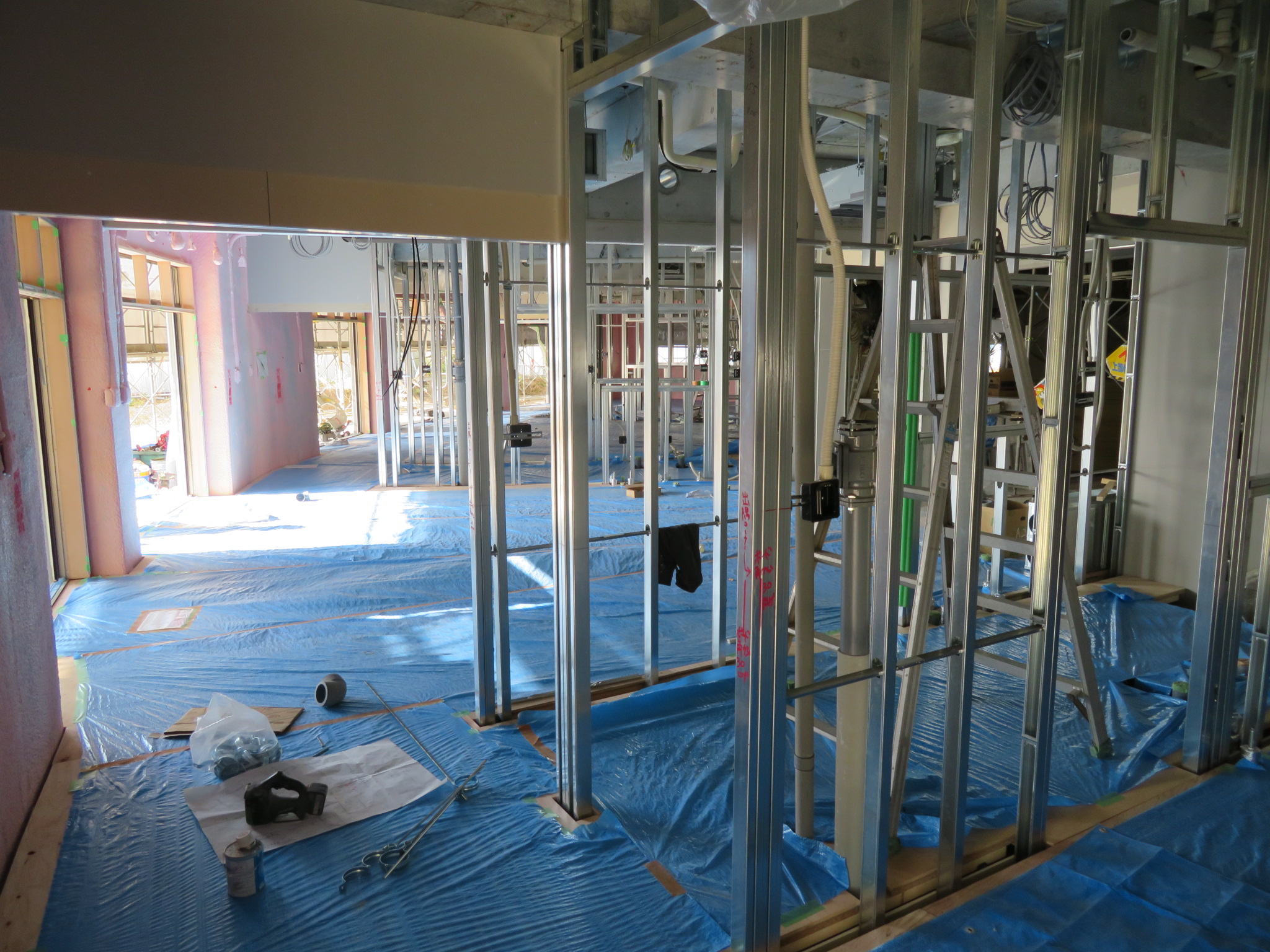

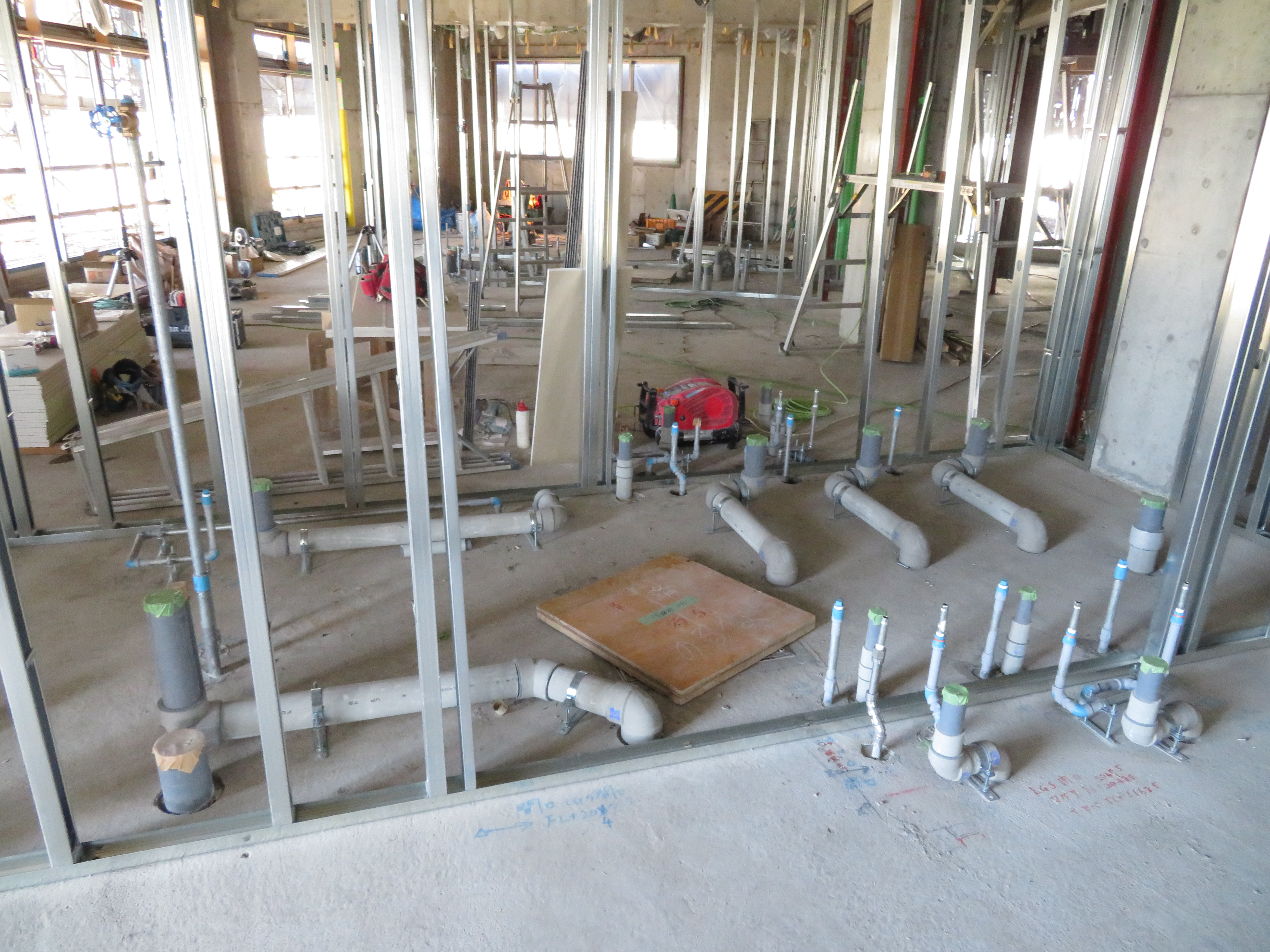

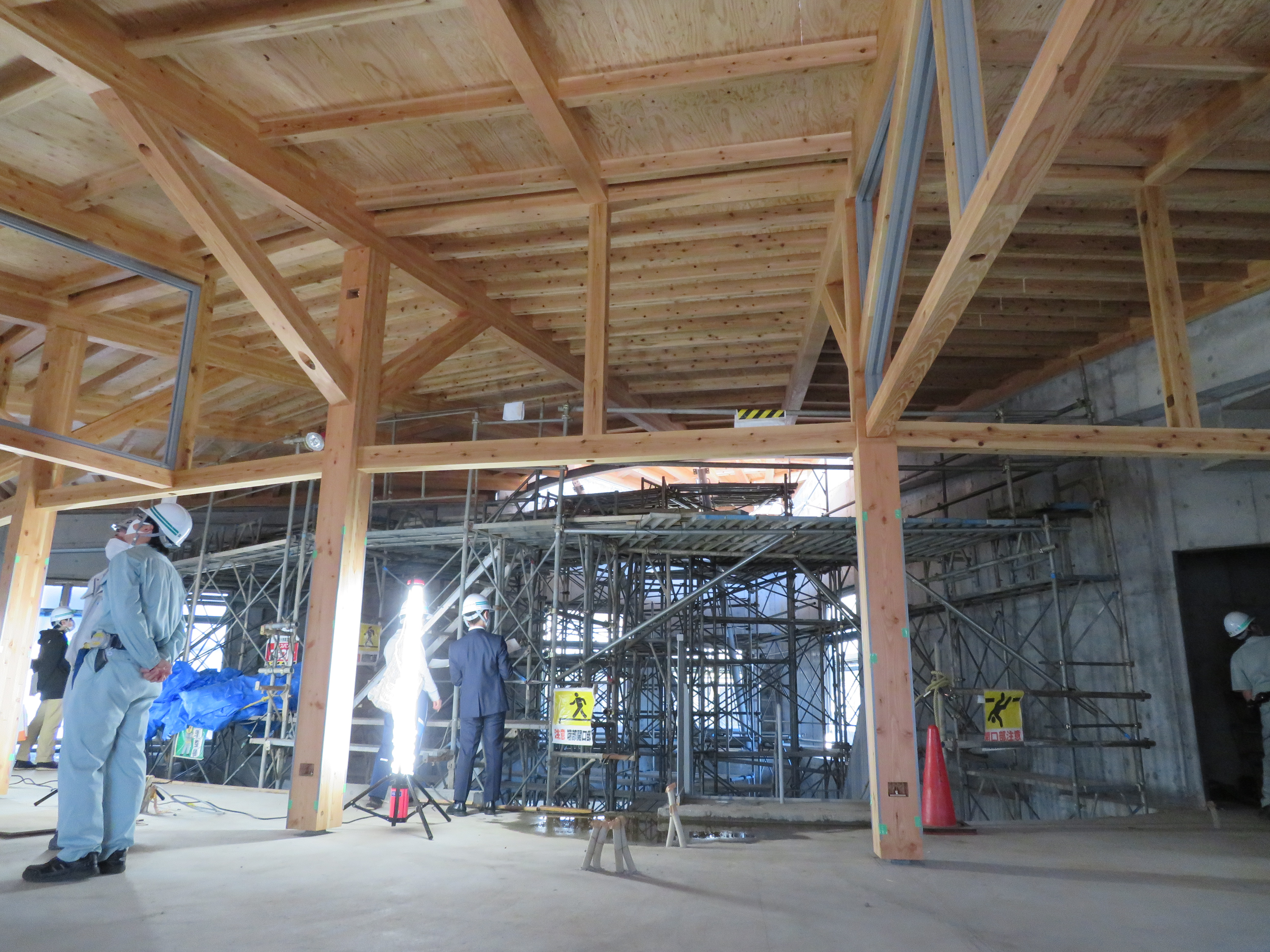

 屋根下地の木工事を行ったほか、2階冊子の取付作業、電気設備の配線や機械設備の配管作業などを進めました。



11月12日

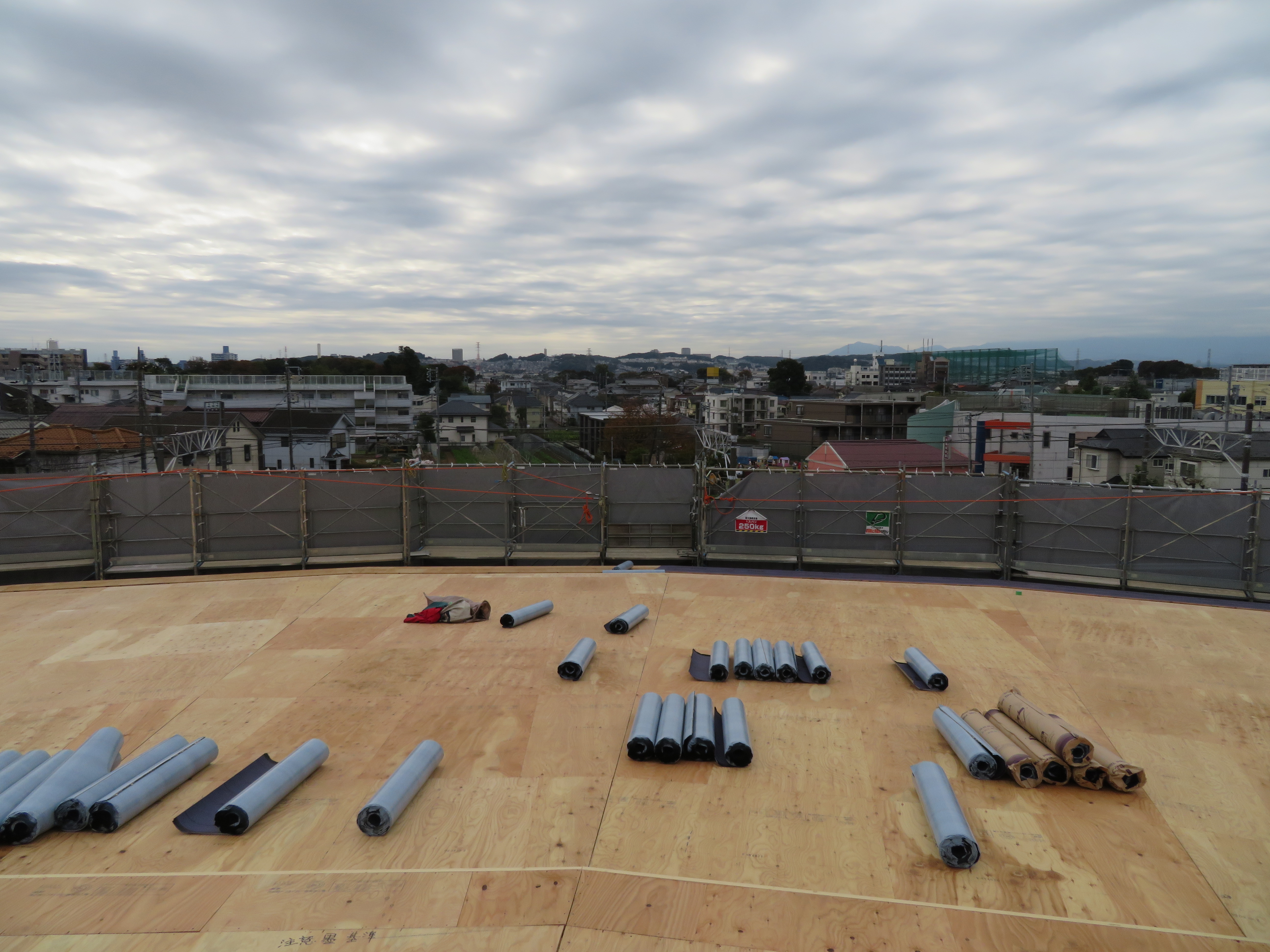

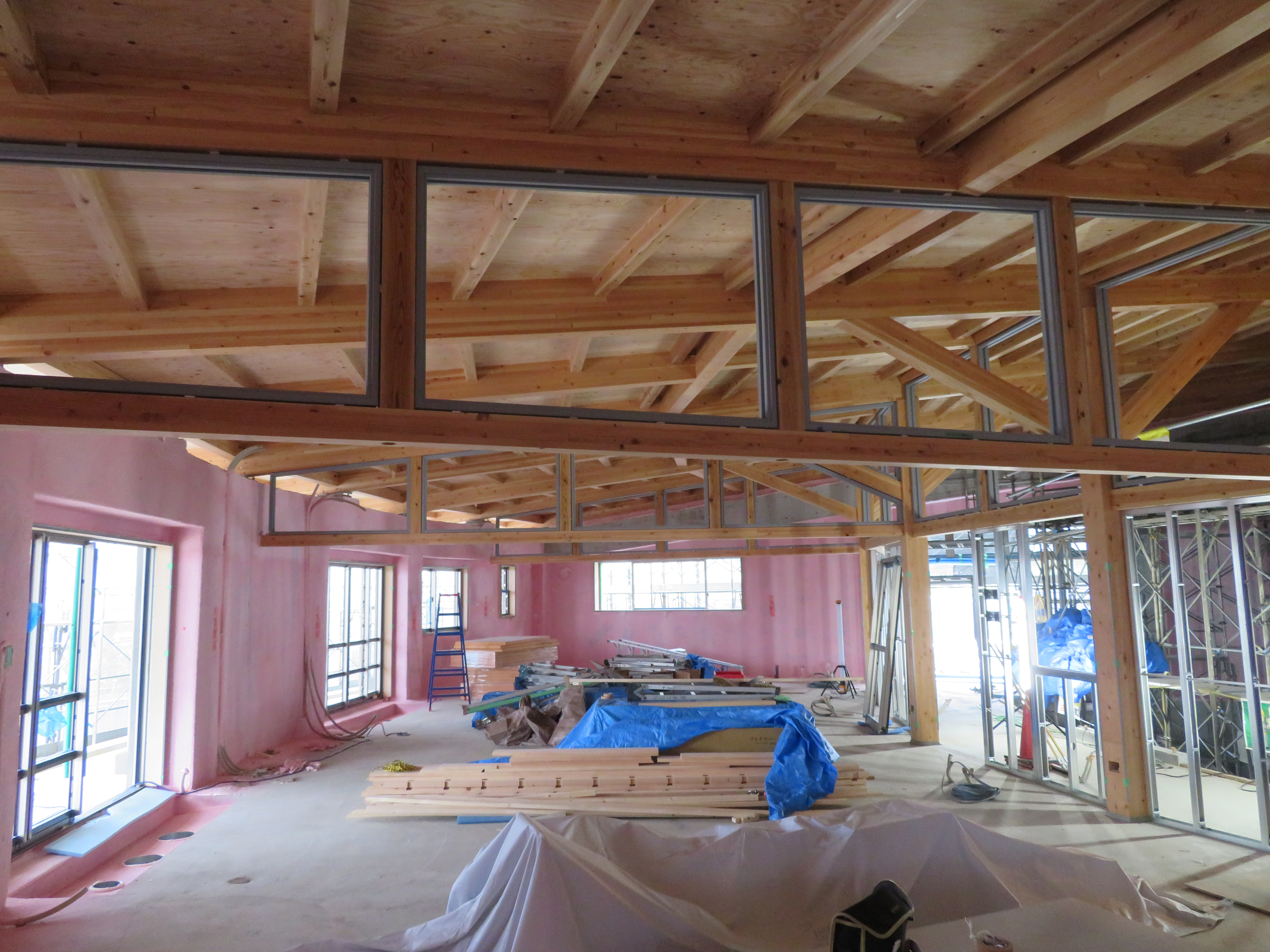

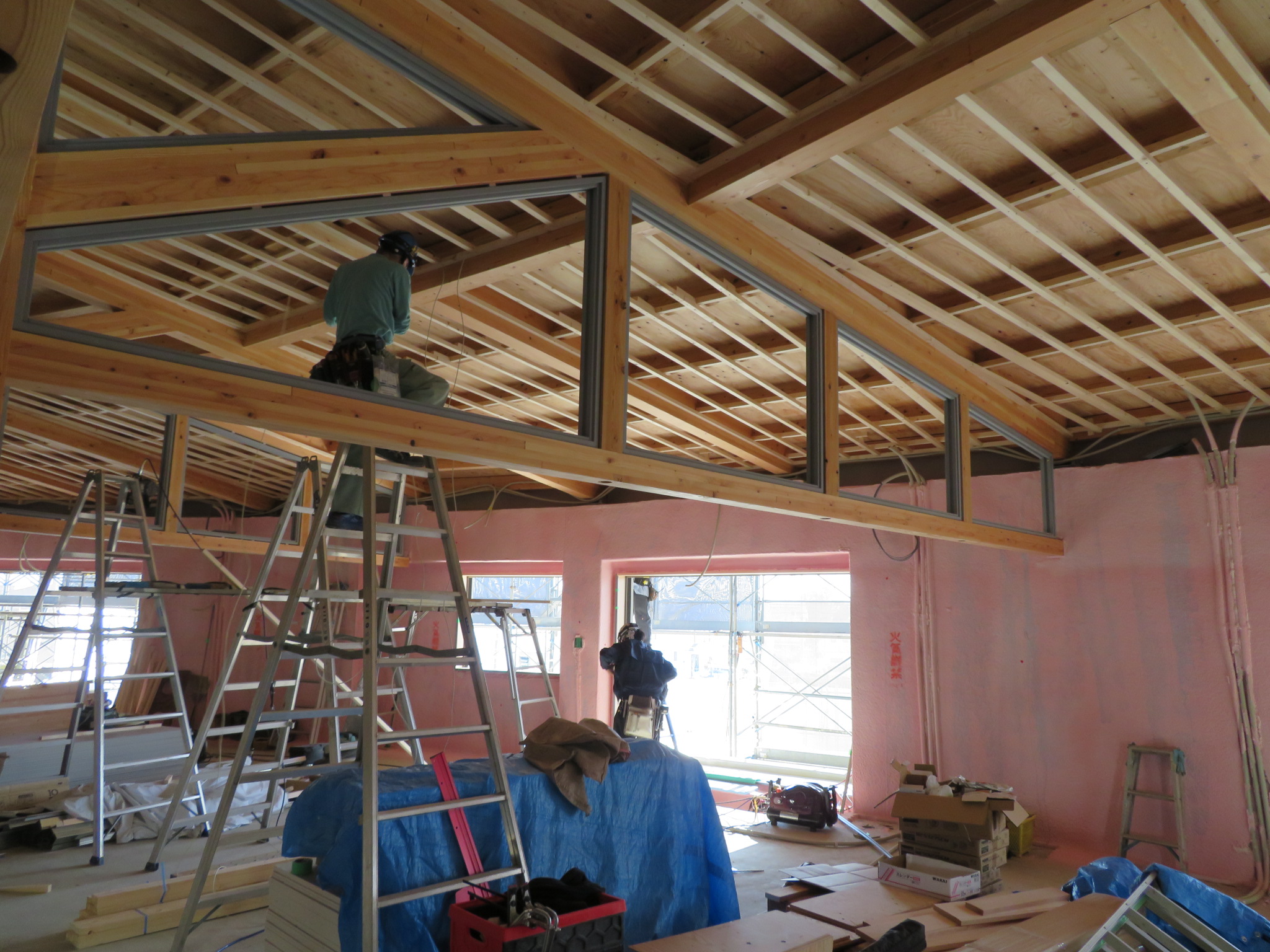

 屋内のウレタン吹付を行ったほか、屋根下地の木工事を進めました。また、エレベータ―の設置工事も開始しました。



11月19日

 2階の野縁取付や1階保育室の床下地の工事を進めました。また、引き続き配線・配管等の設備工事も進めています。

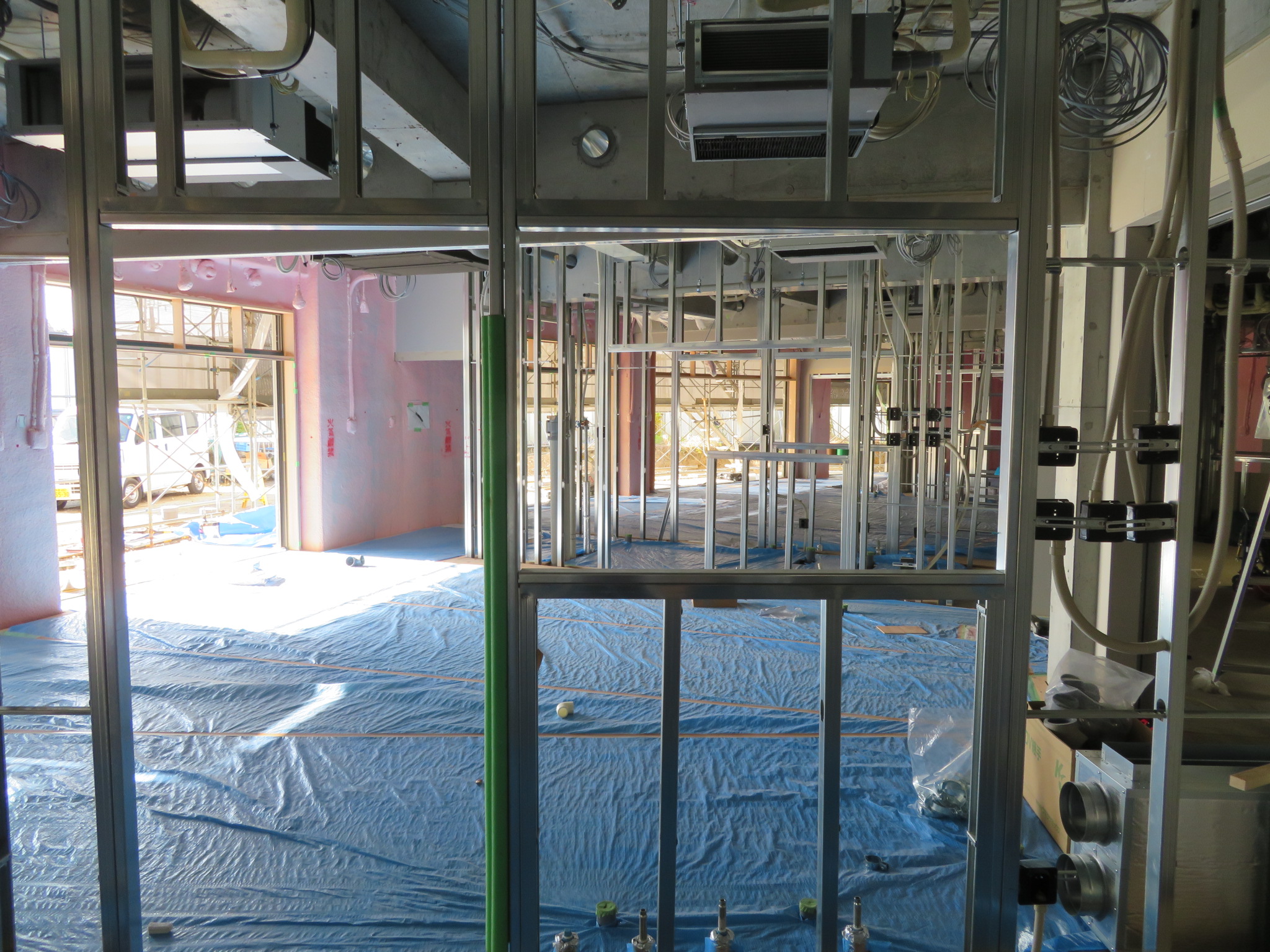

11月26日

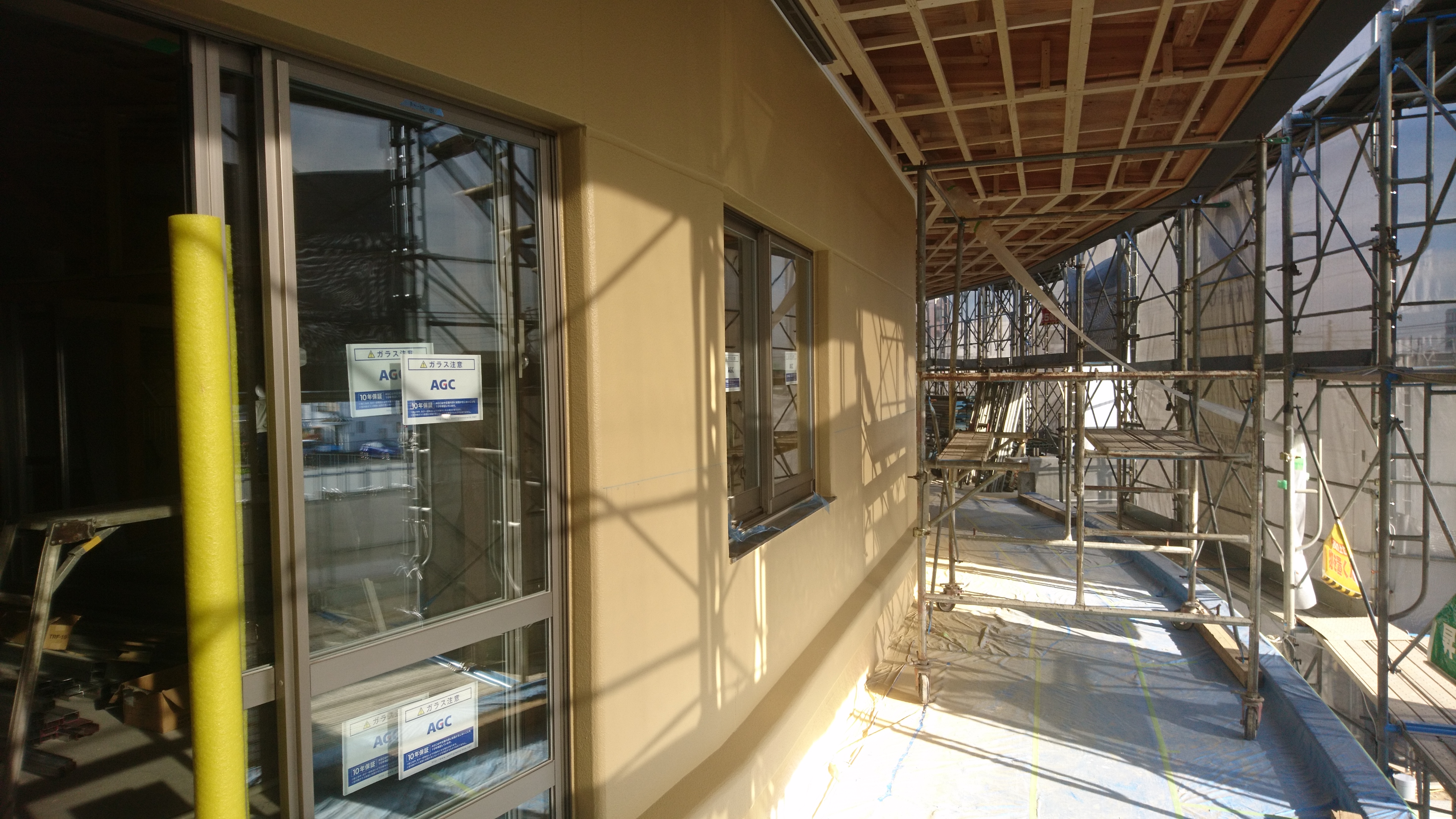

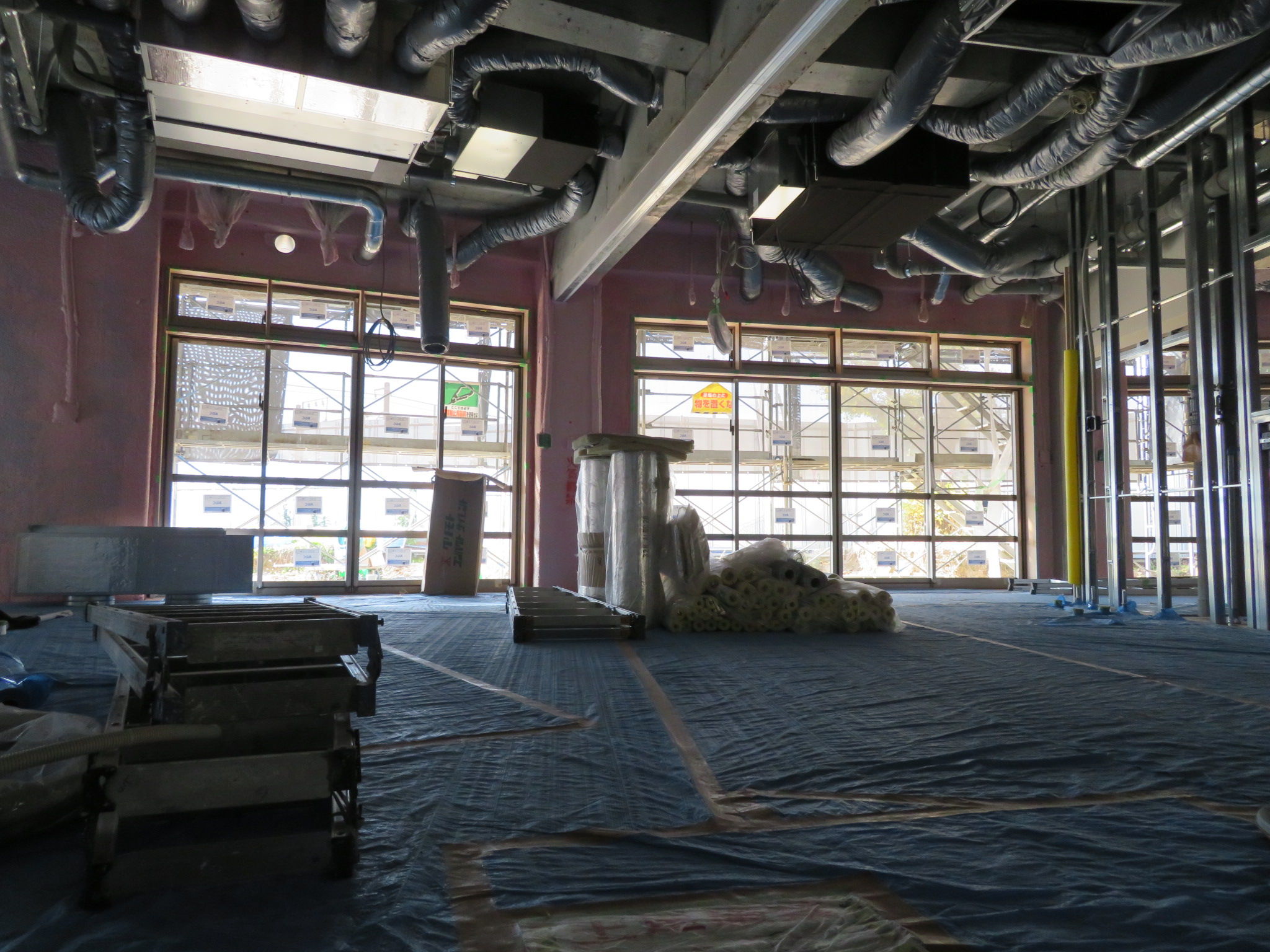

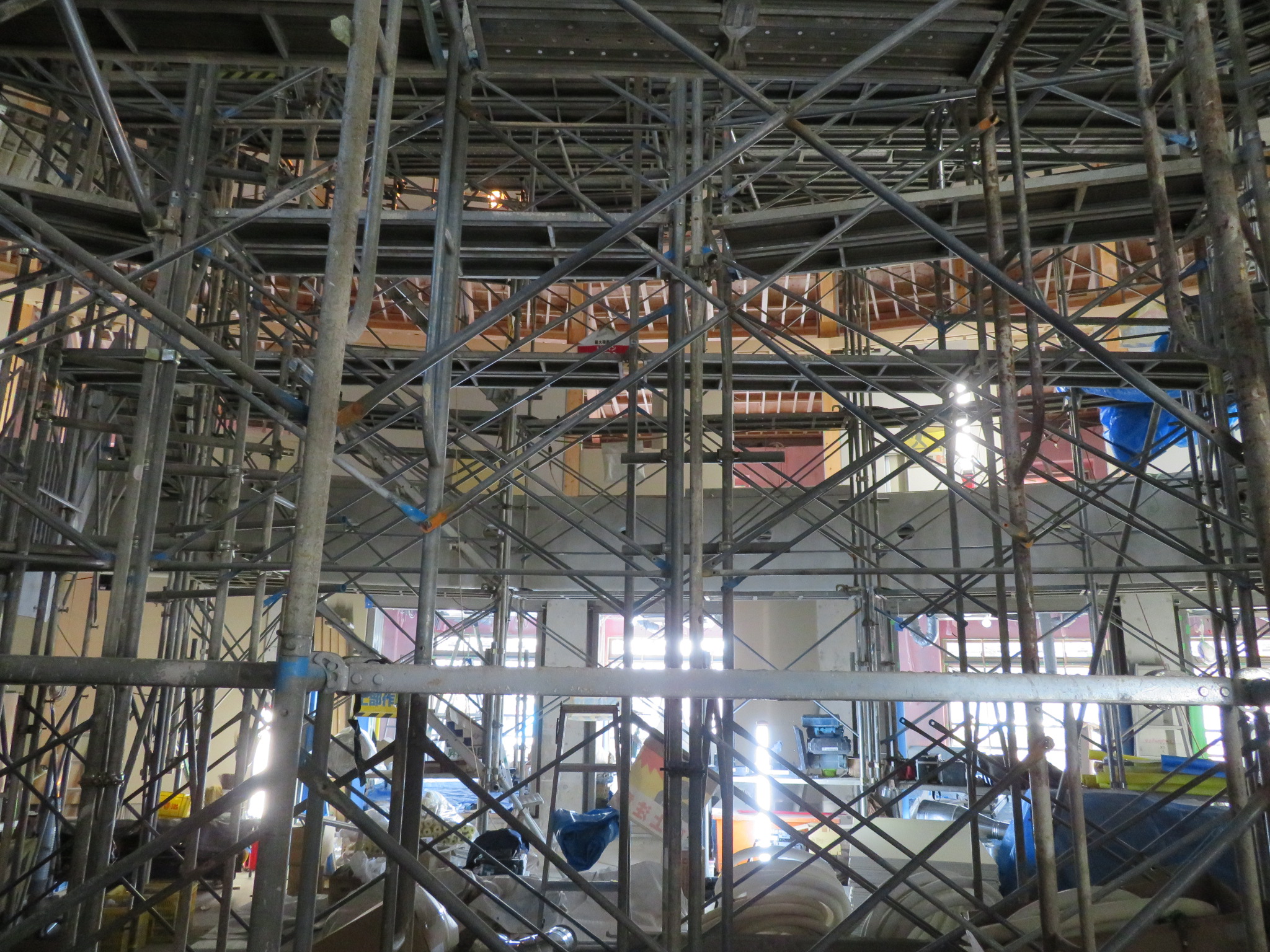

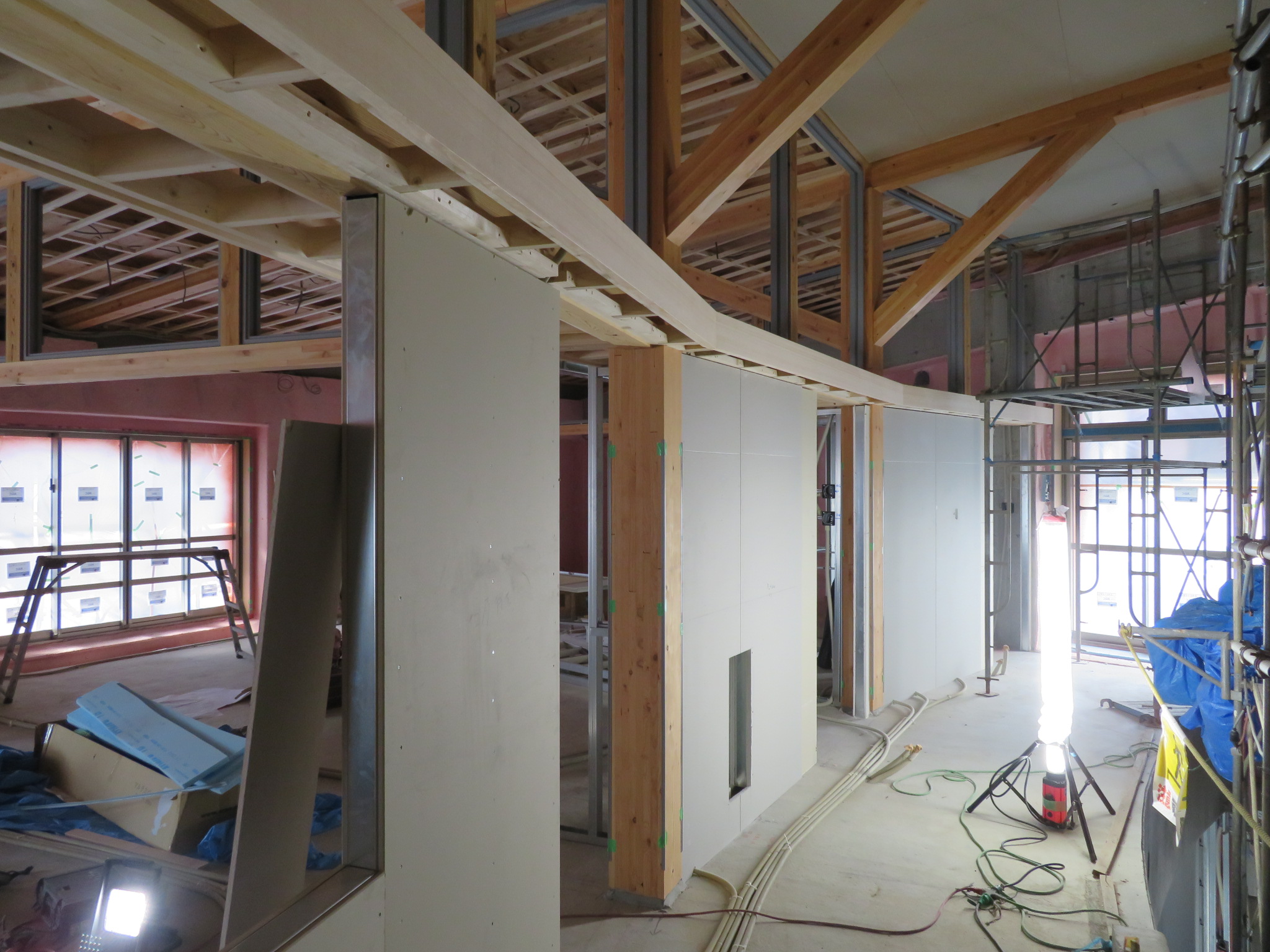

 外部防水シーリングを完了し、屋根葺きの最終段階です。また、2階の外壁塗装を行っています。内部では、間仕切壁の下地処理、木製建具の枠取付を進めているほか、2階の天井やホール壁面のボード張りに取り掛かっています。



12月3日

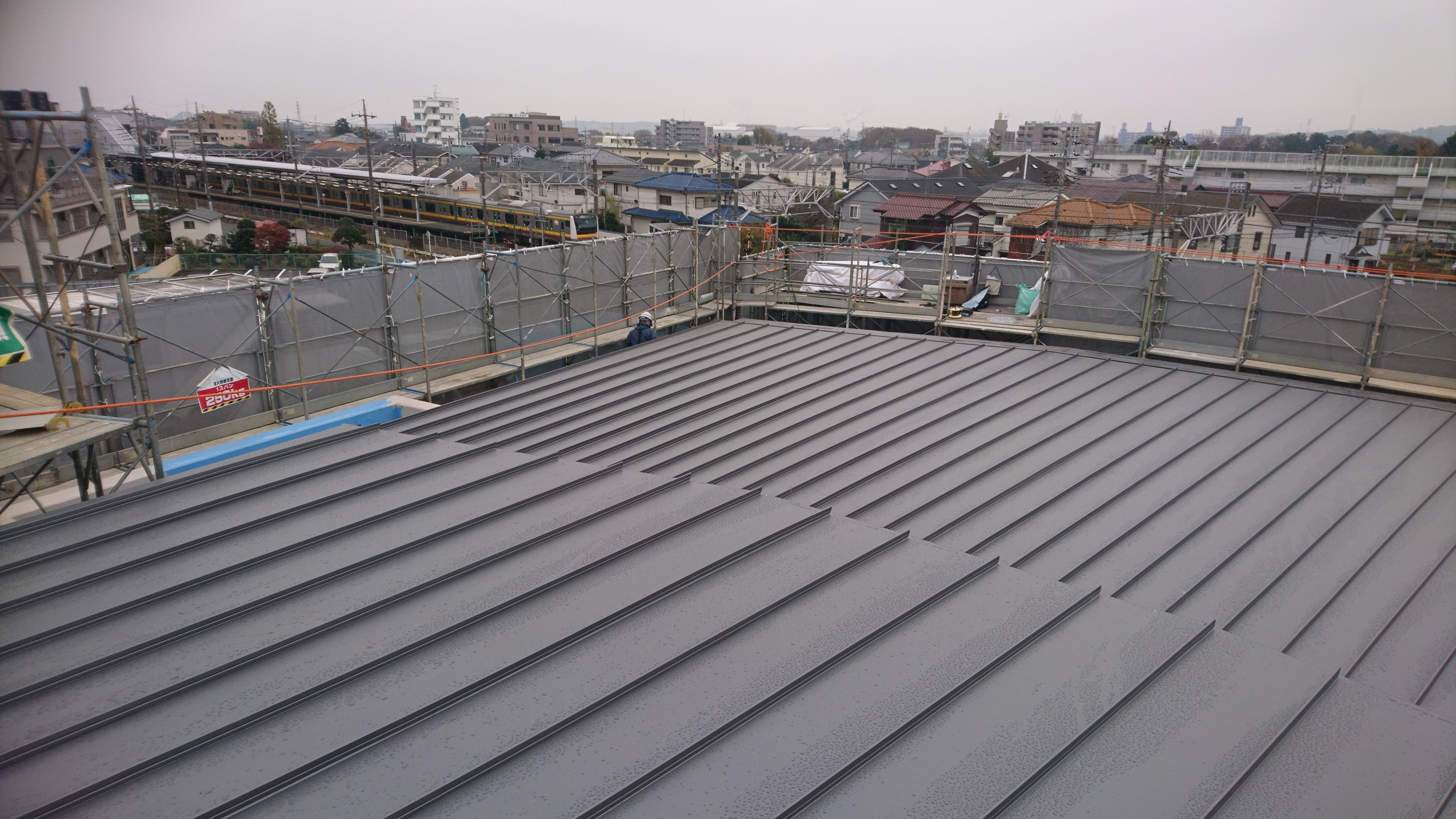

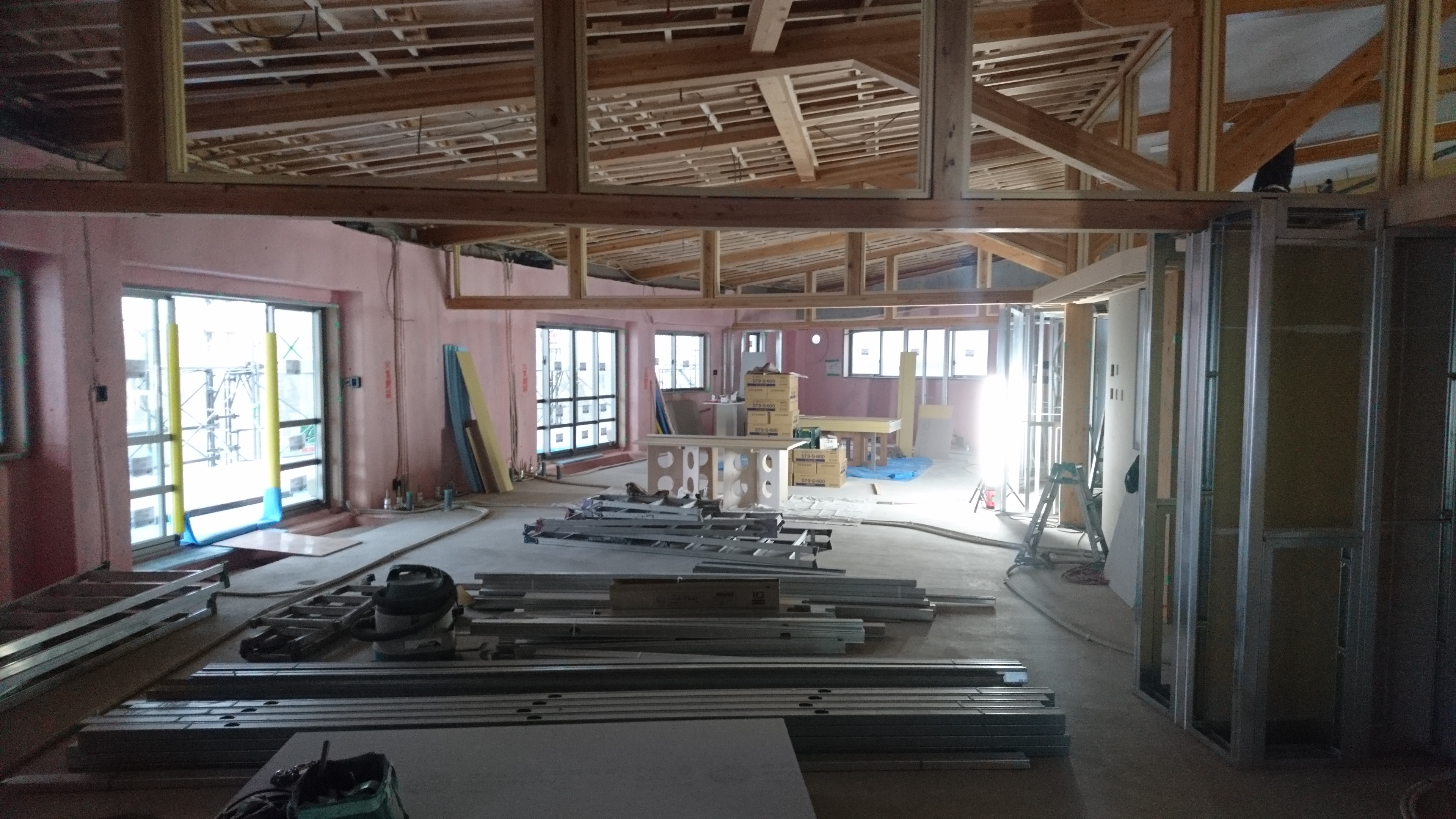

 外部では、2階外壁の塗装工事が行われたほか、上部屋根の施工が概ね終了しました。2階テラスからは南武線の電車も見ることができます。
 内部では各部屋の木枠の取付が進められているほか、遊戯室天井のボード張りや室内遊具の金物取付なども進めています。また、厨房内のダクトの設置も行っています。

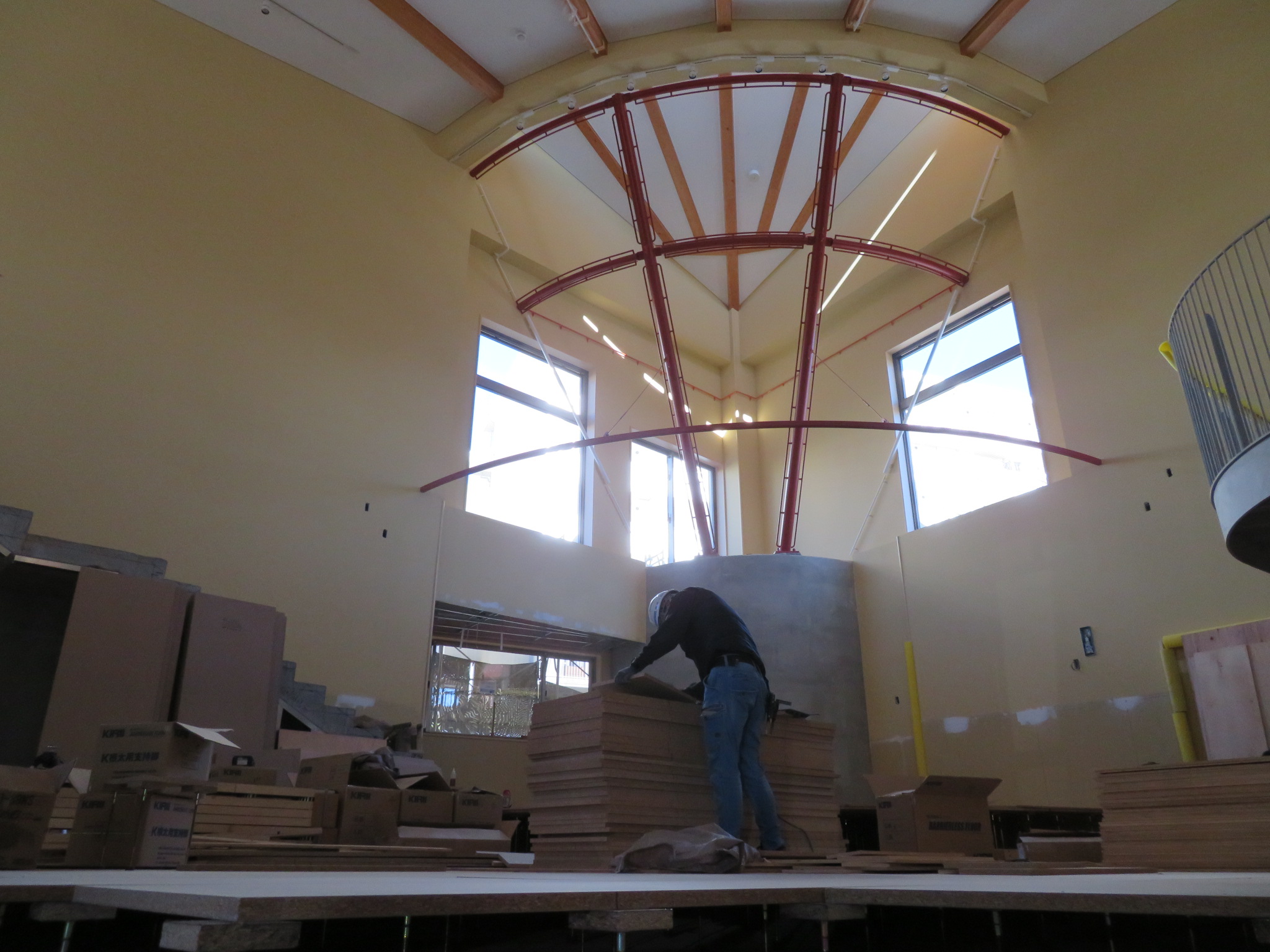

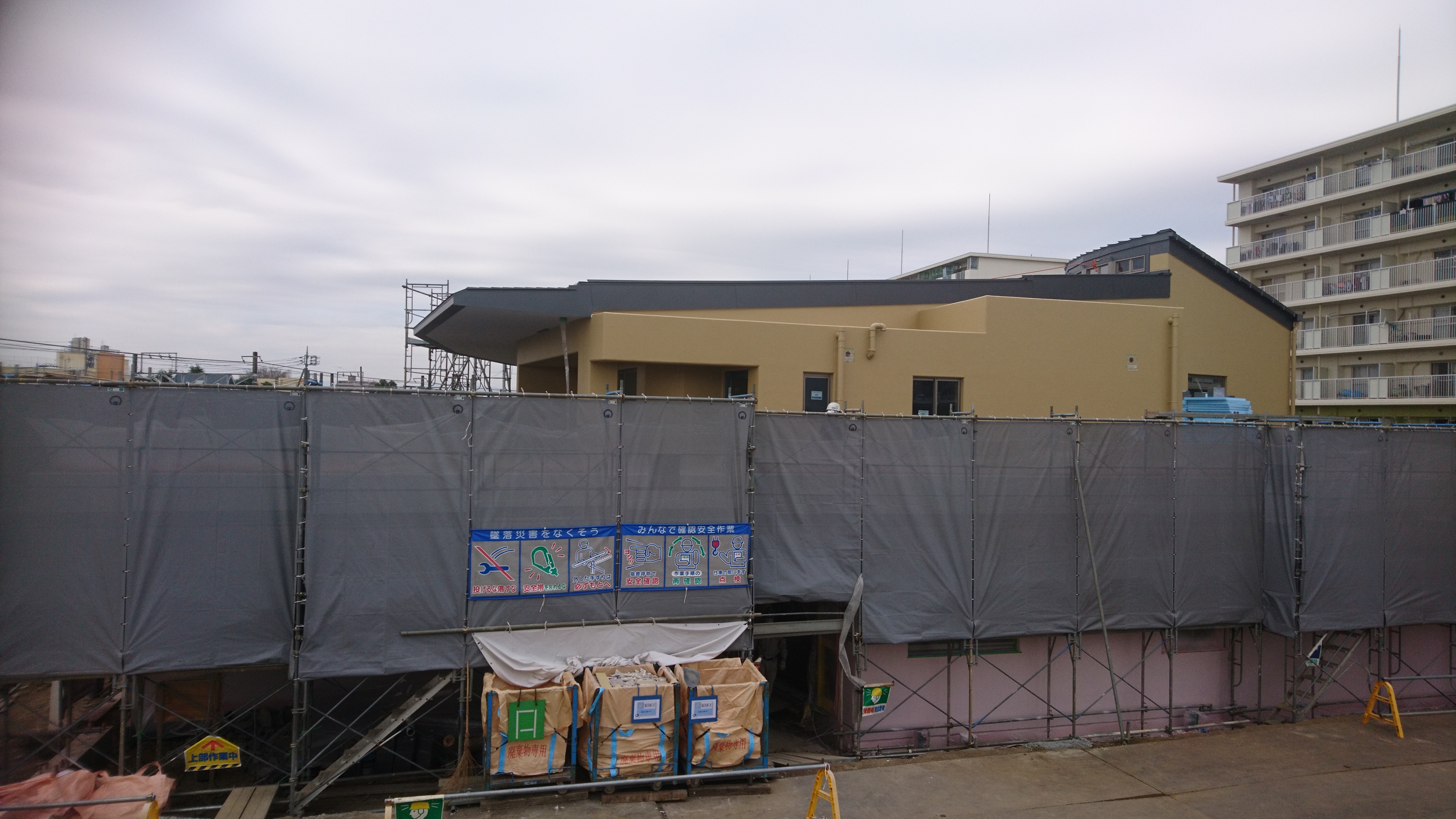

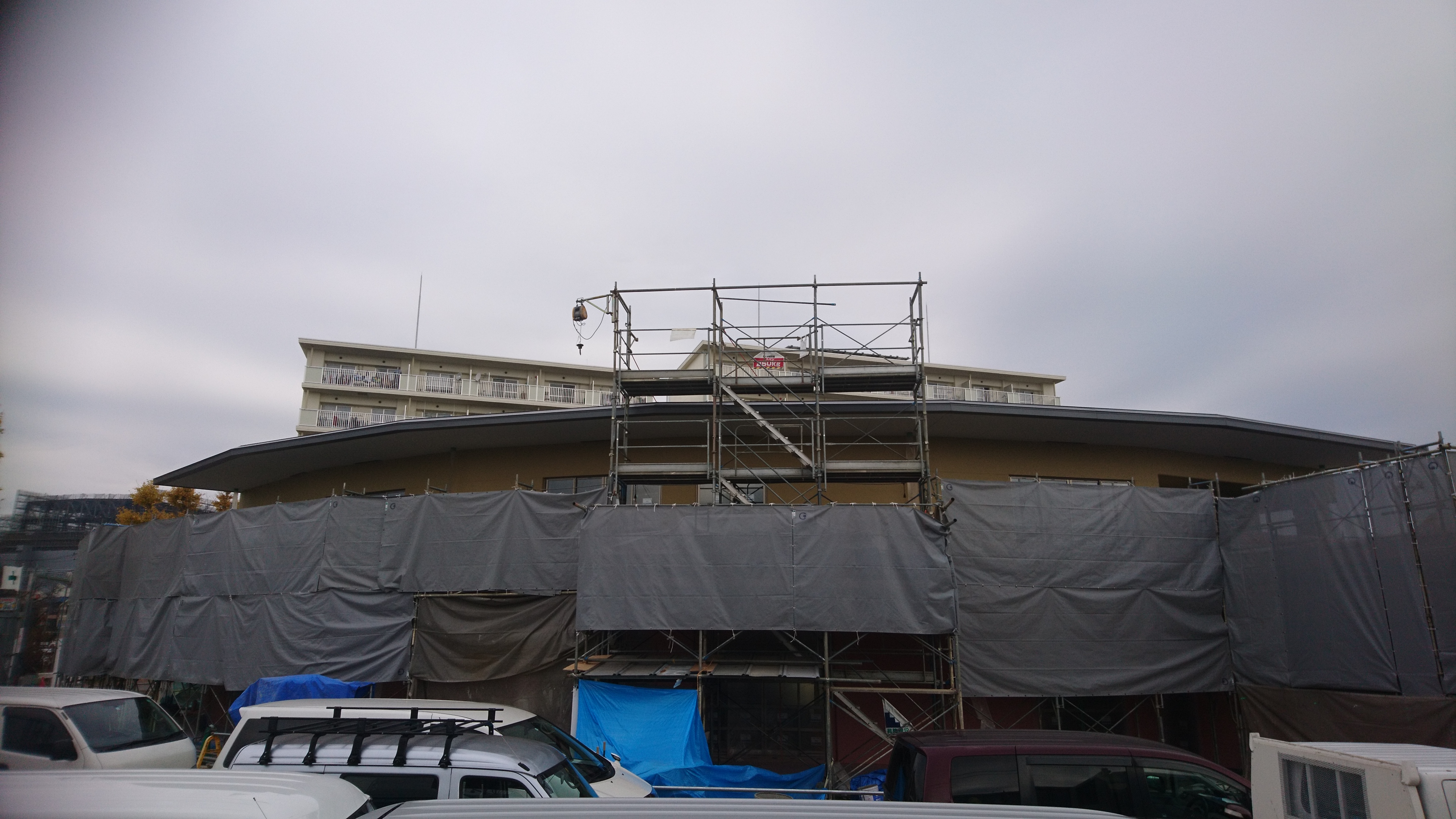

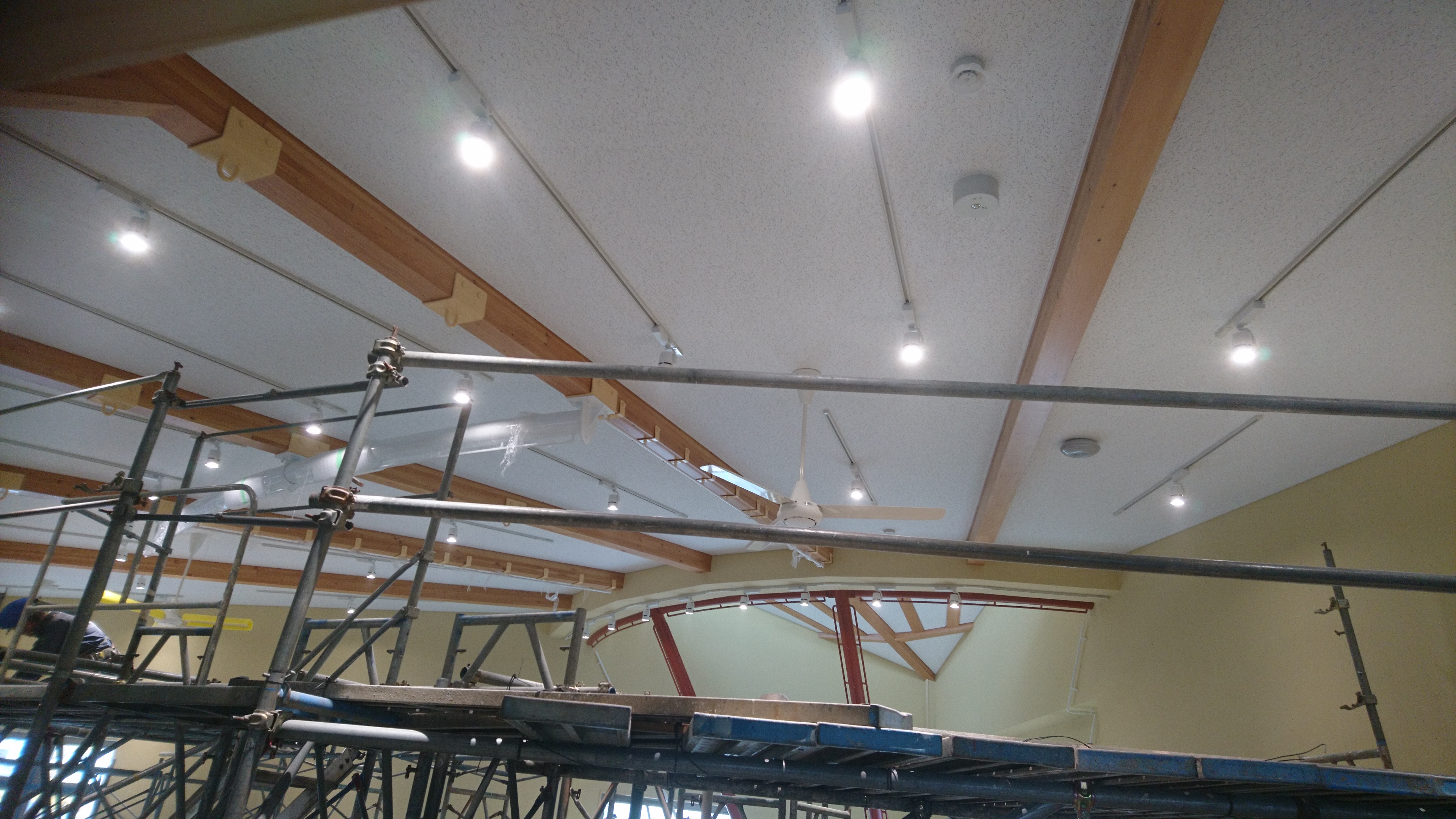

12月10日

 外部は、屋根工事が終了し、2階足場を解体しましたので、園舎の一部を見ることができるようになりました。2階バルコニー部分のアスファルト防水を施工中です。
 内部は、遊戯室の天井を仕上げ、天井器具の取付を終了し、足場の解体をおこなっています。また、1階保育室等の天井下地、間仕切り壁の施工を行っています。

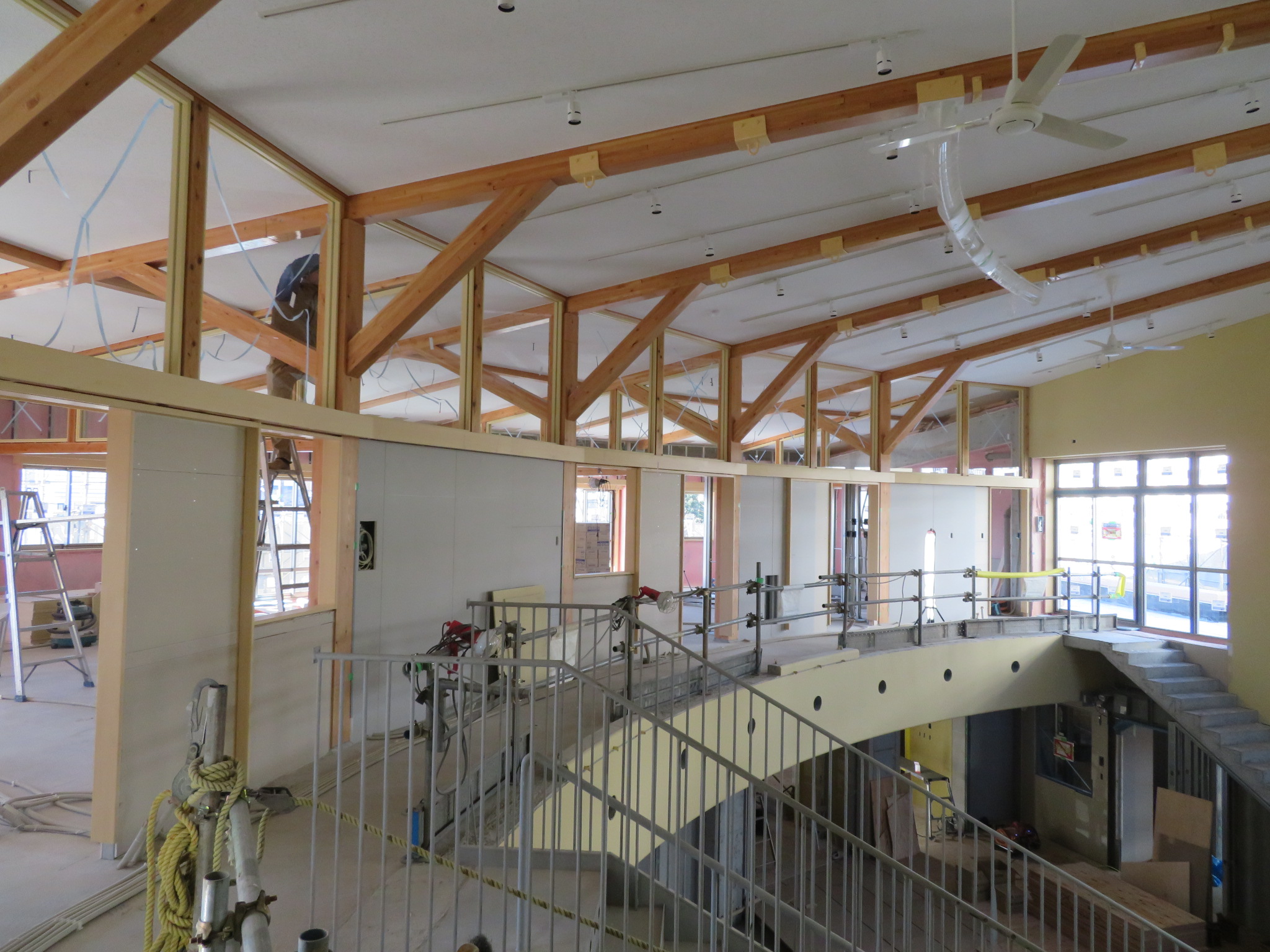

12月17日

 外部は、バルコニーアスファルト防水を終了しました。1階外壁塗装を行っています。内部では、1階遊戯室の床の施工、1階保育室等の天井ボードや照明ボックスなどの施工に入っています。また、2階木梁の塗装も進めています。

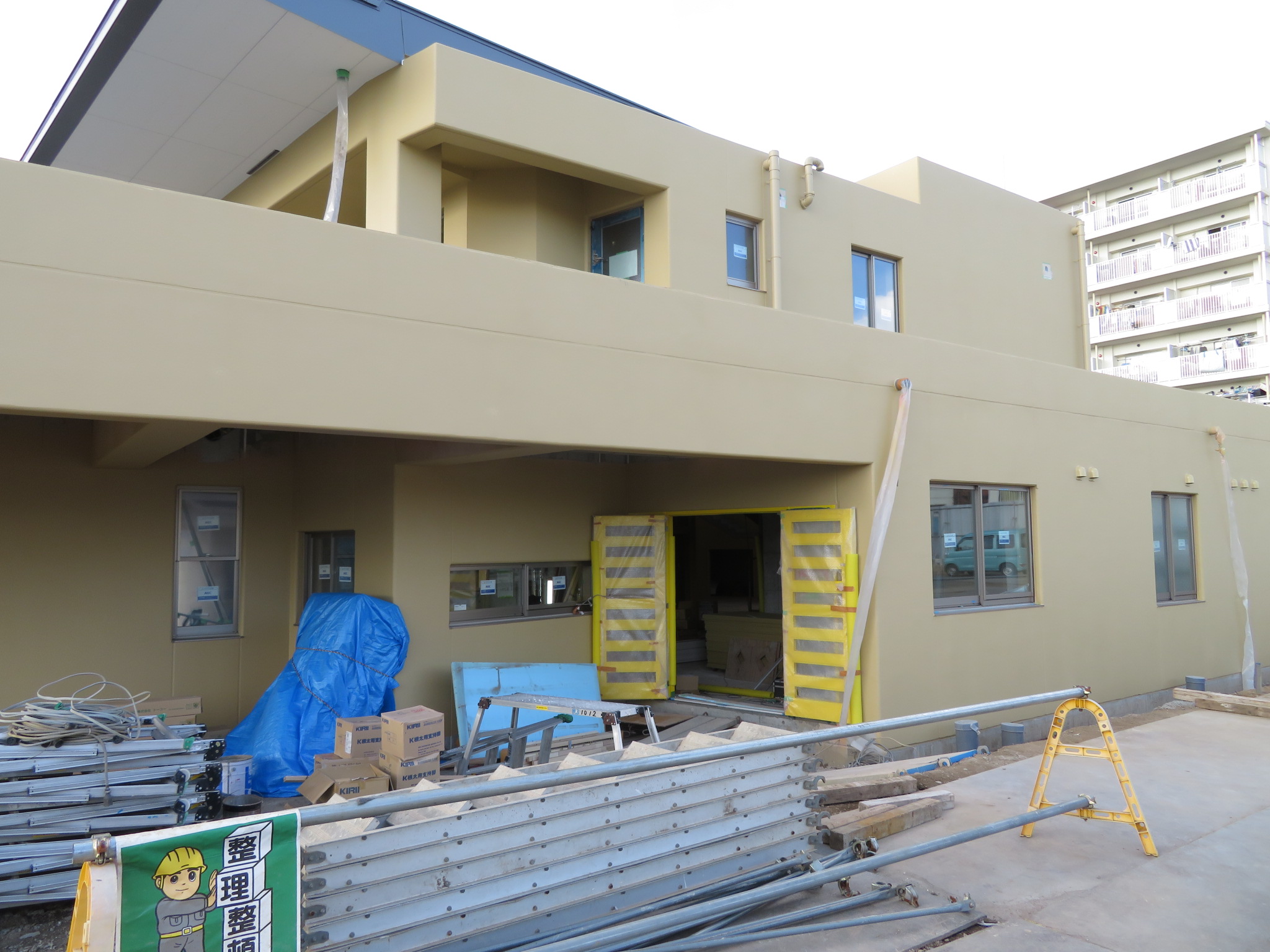

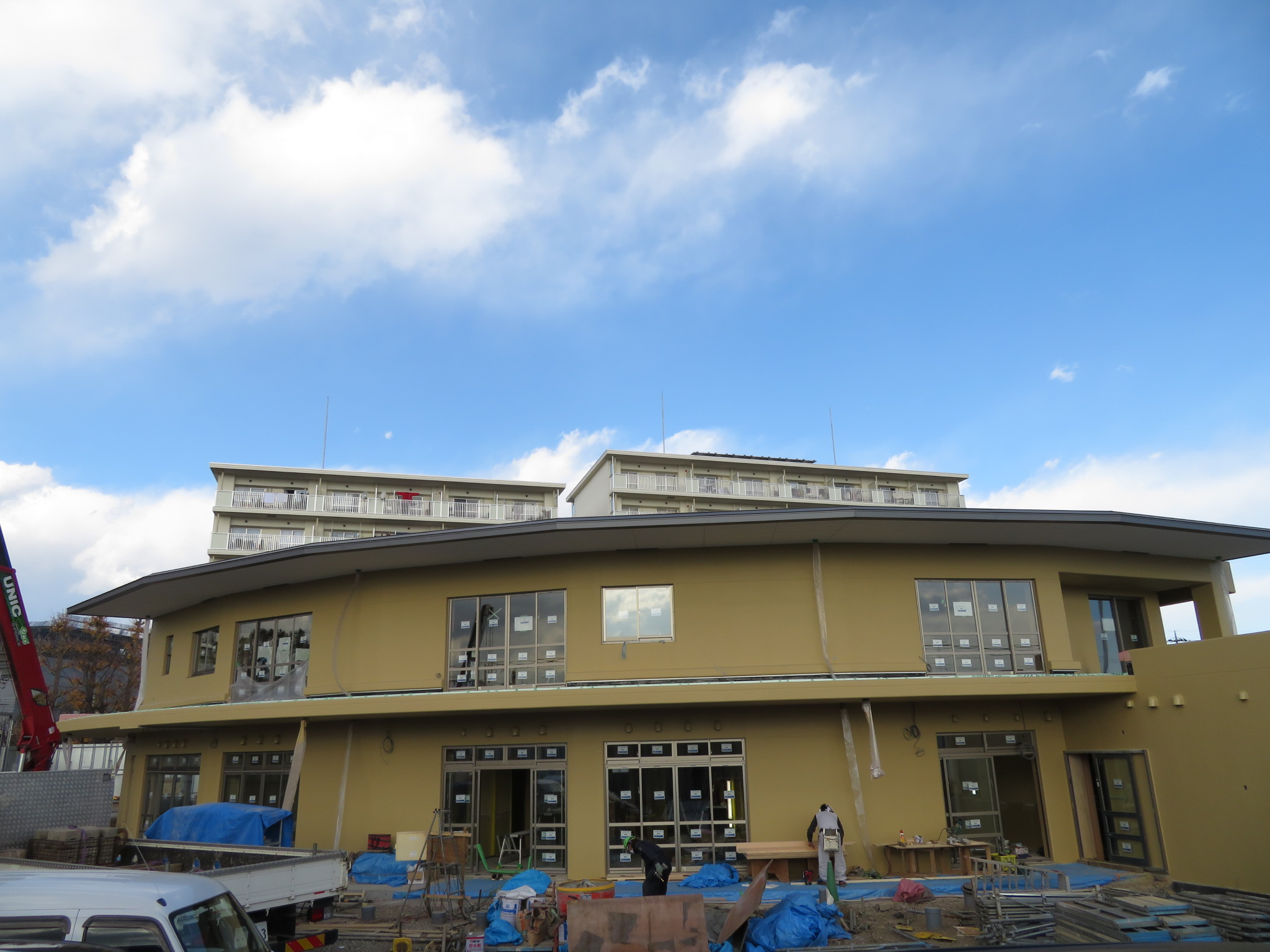

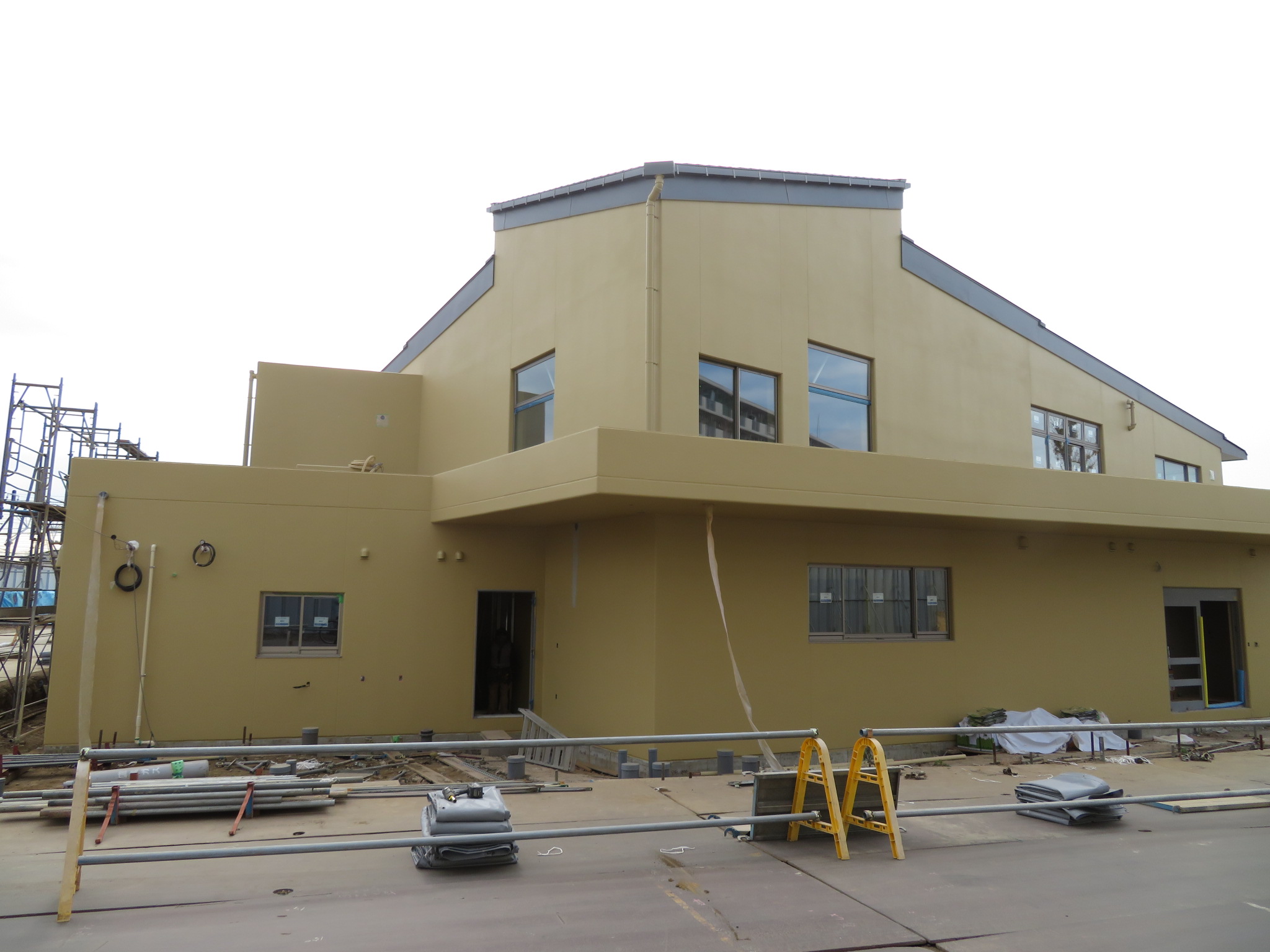

12月25日

 外部足場の解体を行っています。周辺道路からも外観をみることができるようになりました。内部では、1階遊戯室のフローリング張り、各所木枠取付及び塗装をおこなっています。

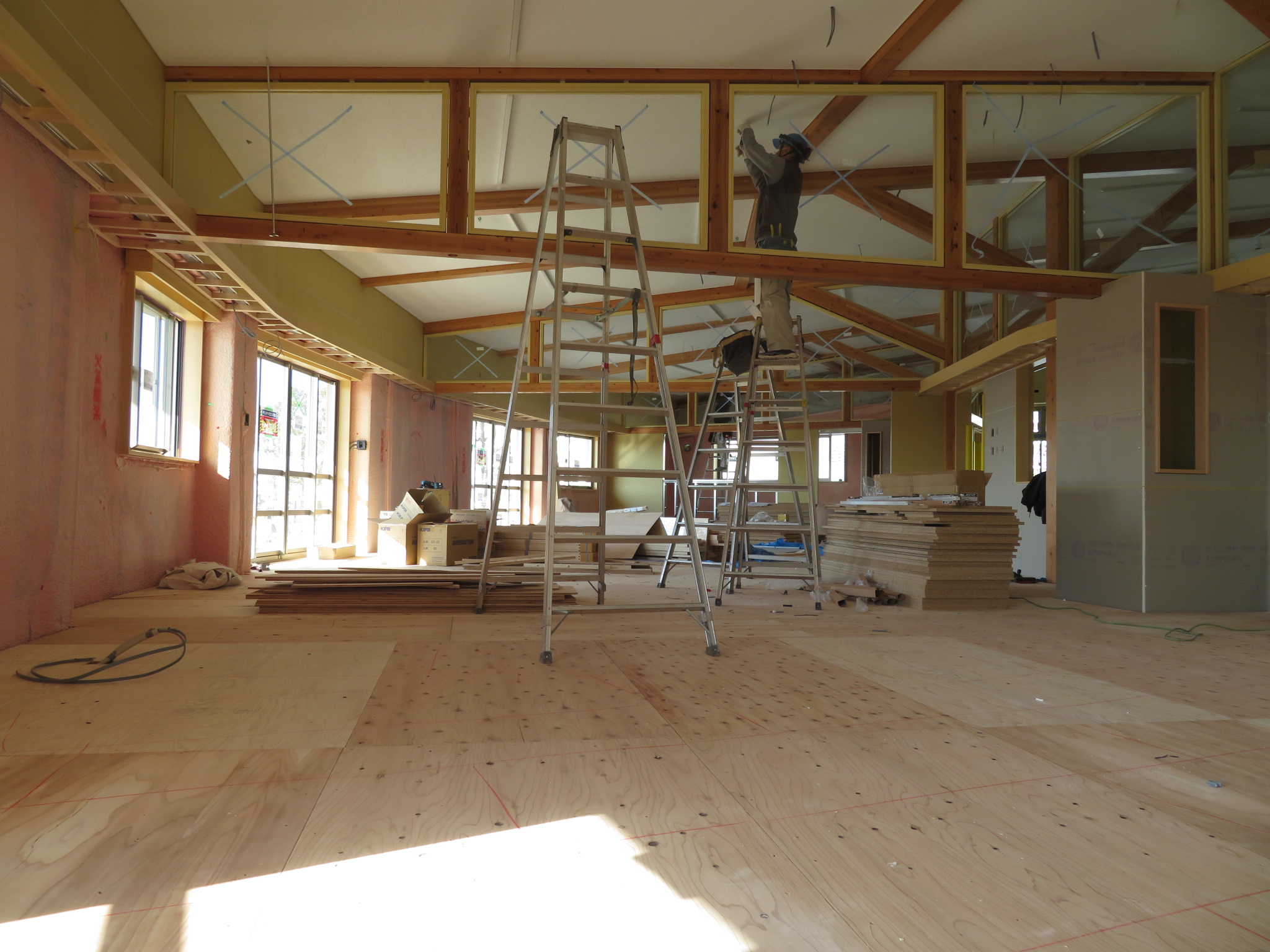

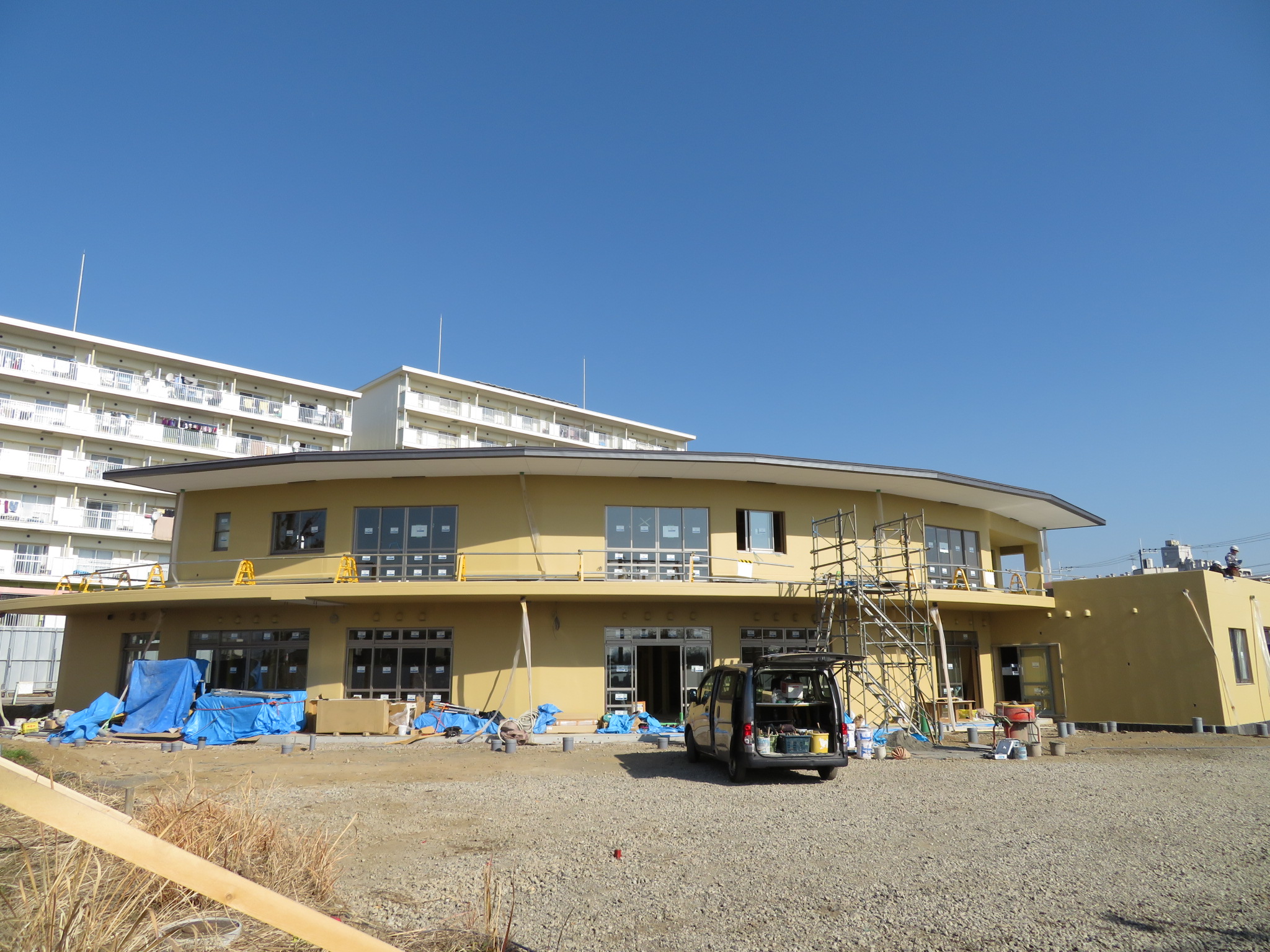

2021年1月7日

 新年に入り工事も残すところ2か月弱となりました。1月から外構工事もスタート。

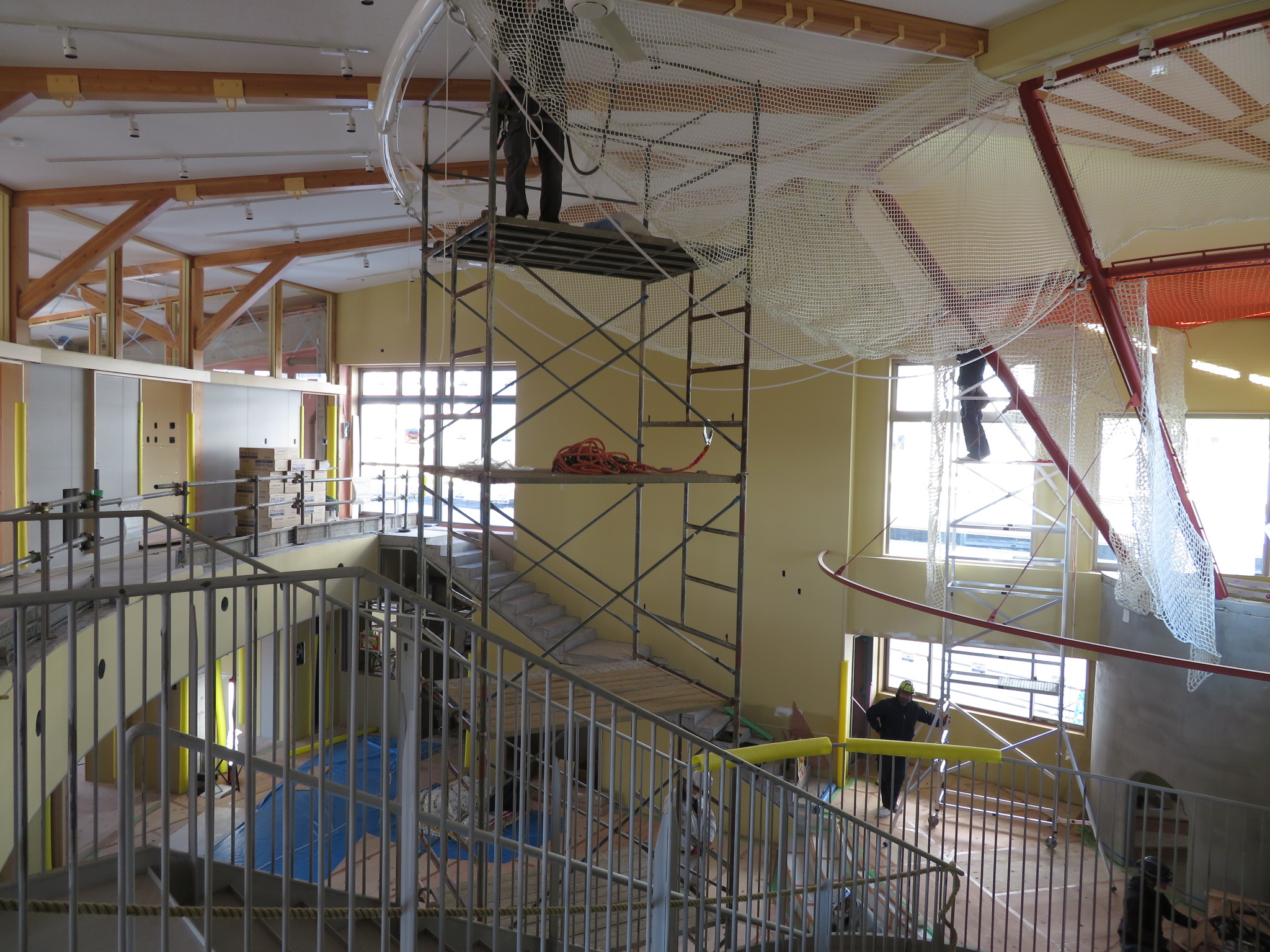

 園舎内では、遊戯室内の遊具工事が始まりました。また、各保育室の床下地の処理、電気設備の取付などが進められています。

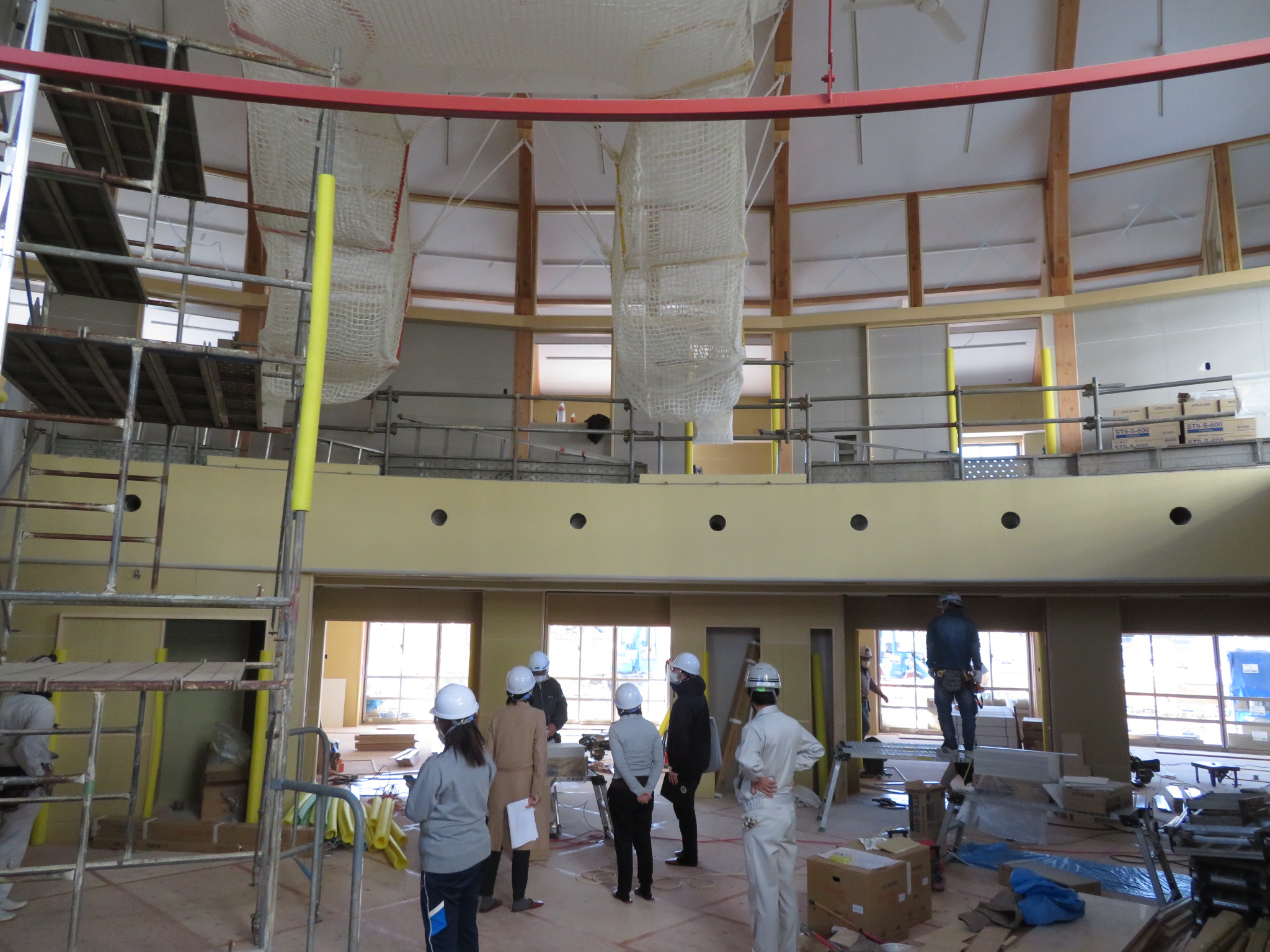

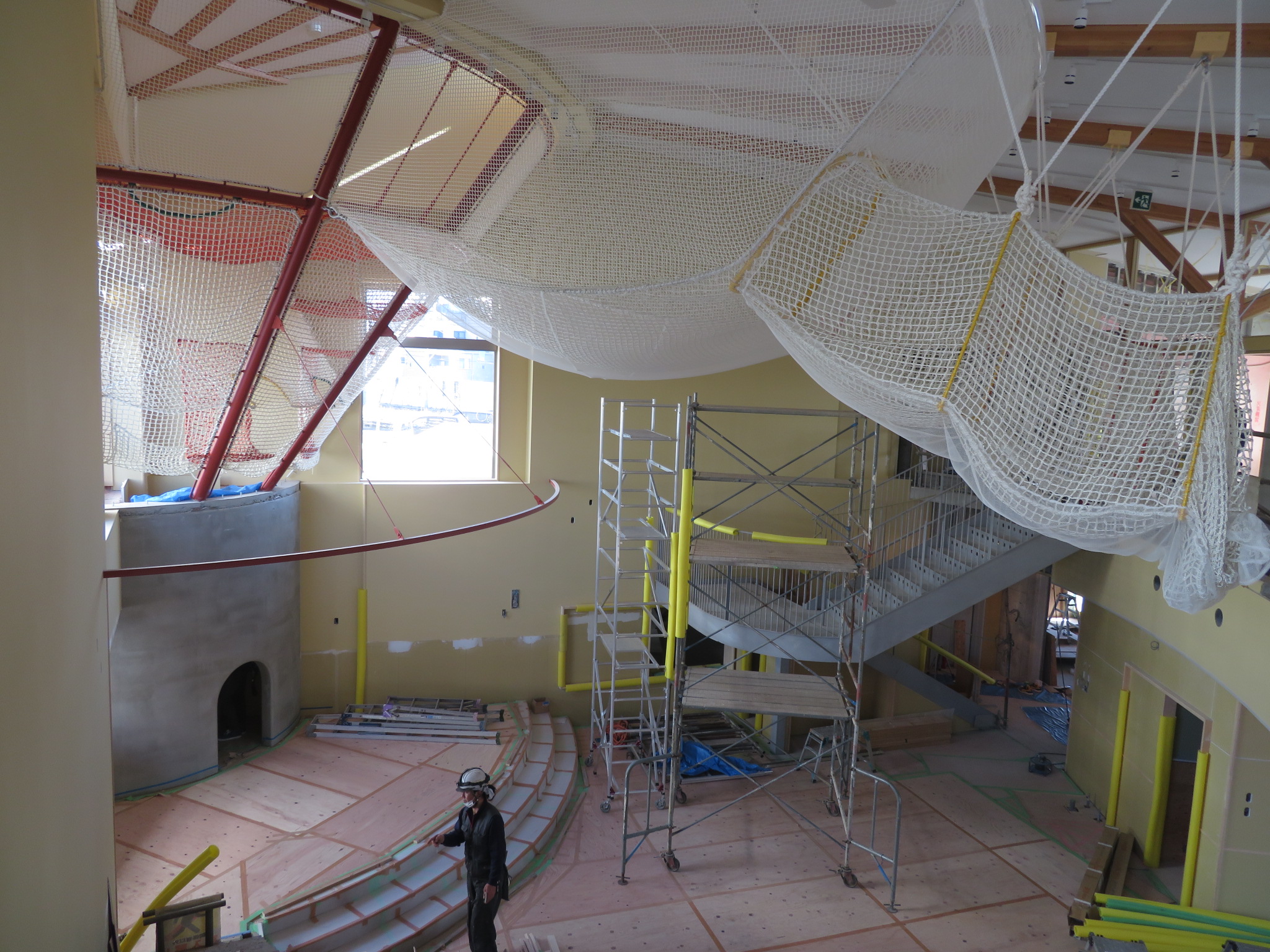

1月14日

 外構工事は外周フェンスや遊具の基礎工事を行っています。

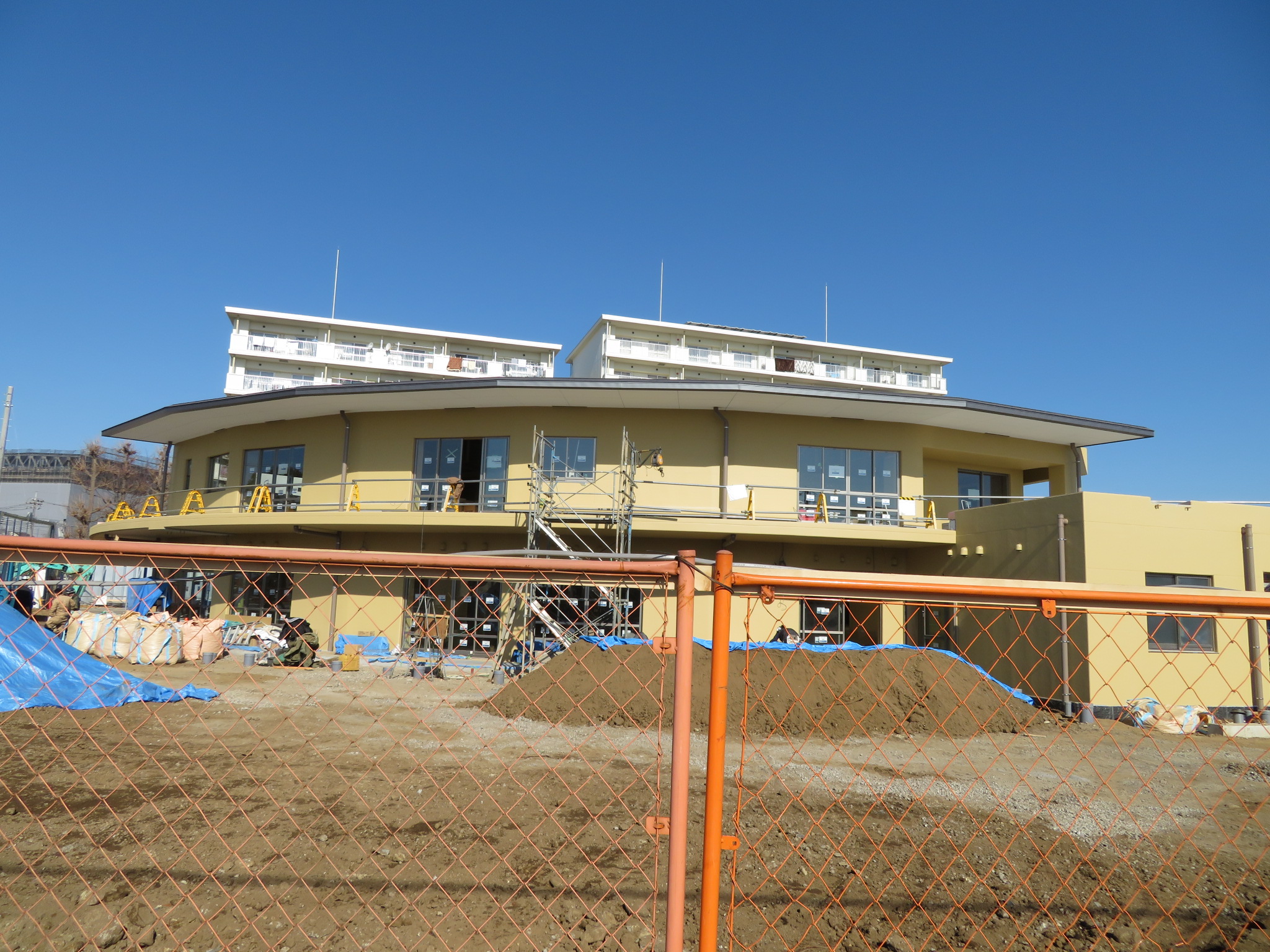

 建物内部では、1・2階の換気ルーバーの取付や厨房の天井や壁面のボード張りを進めています。また、1階保育室内のフローリング張りを行っています。その他、電気設備及び機械設備の取付を進めています。屋内遊具工事では、ネット遊具が概ね設置されました。

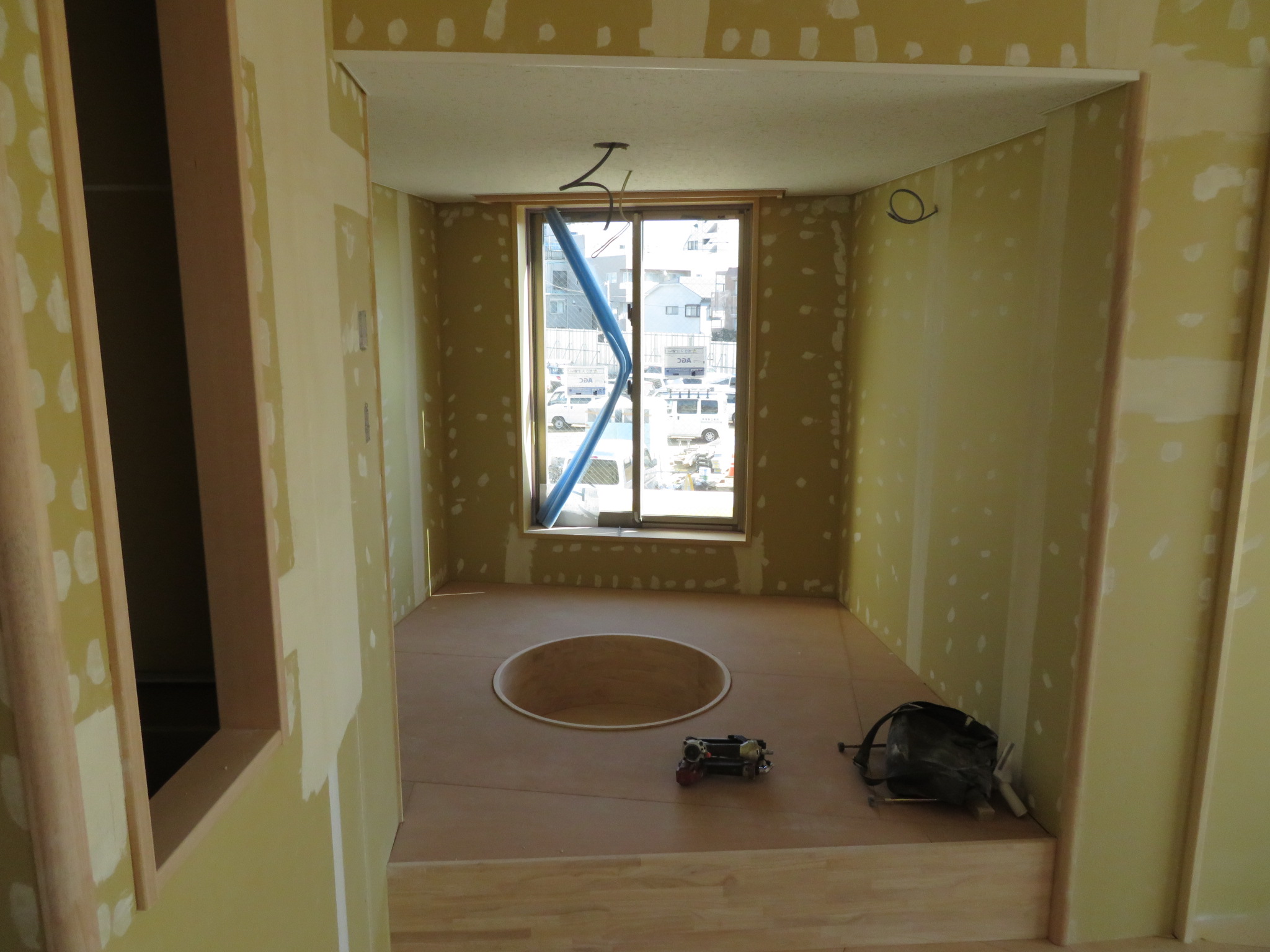

1月21日

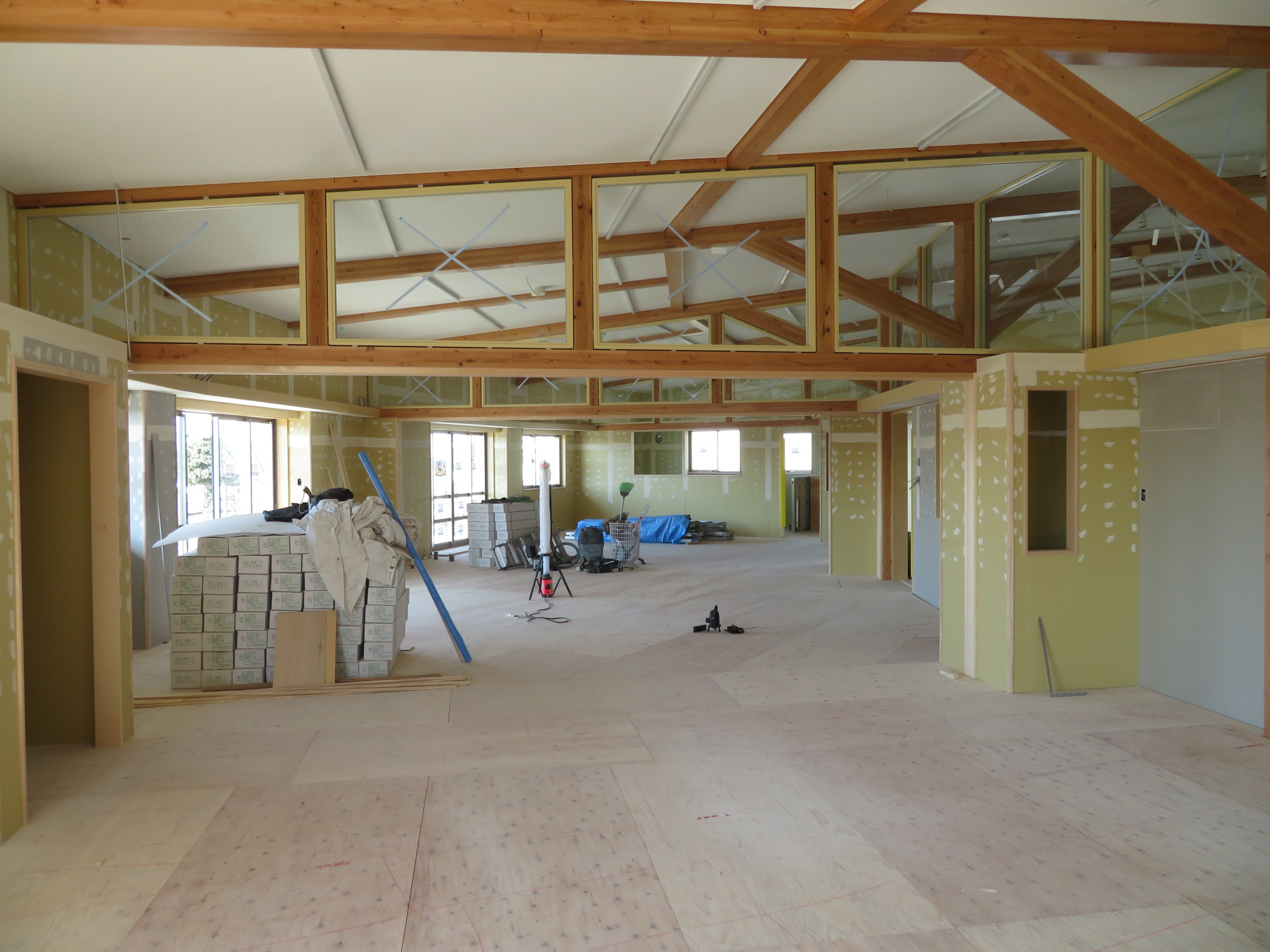

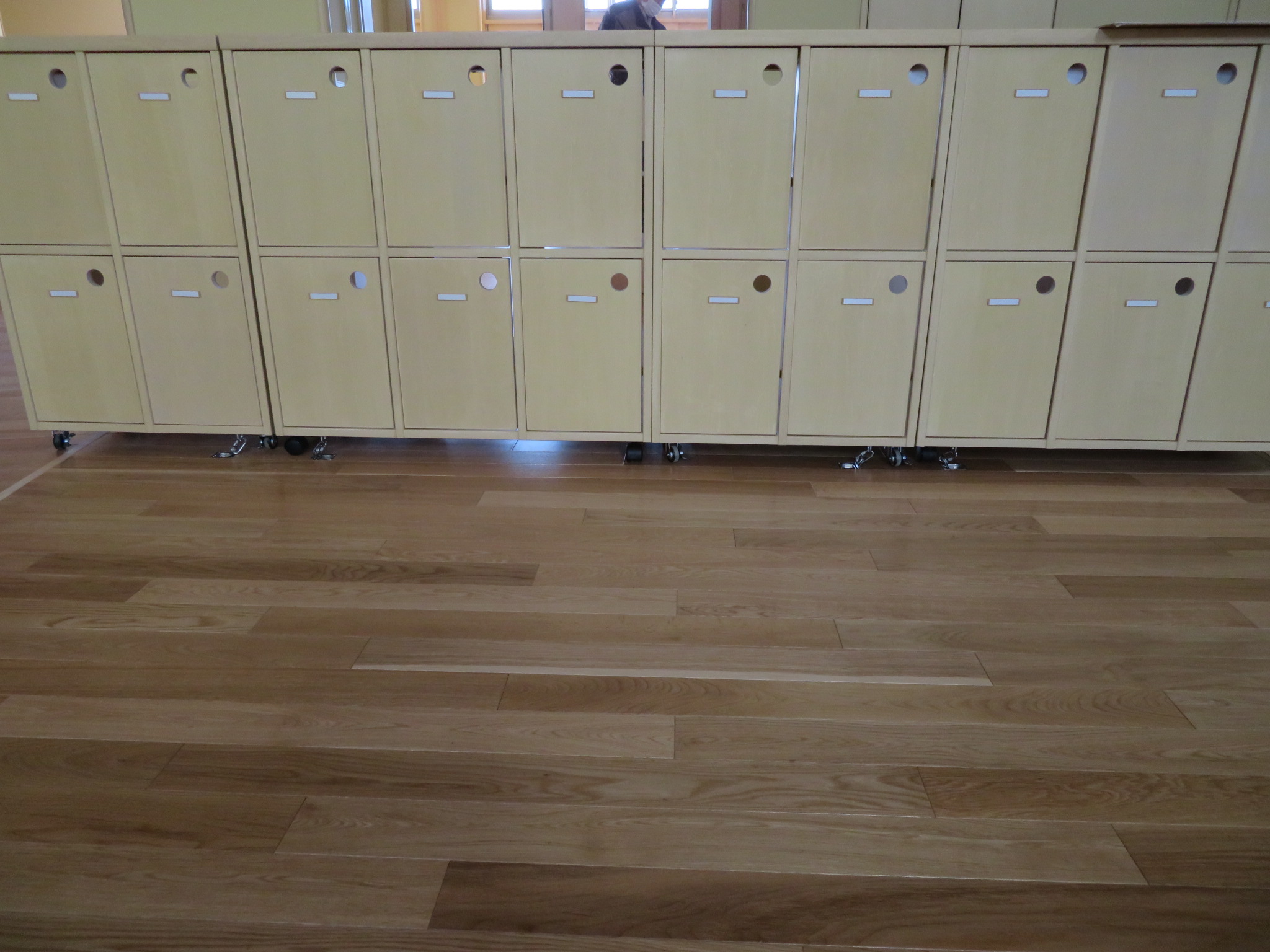

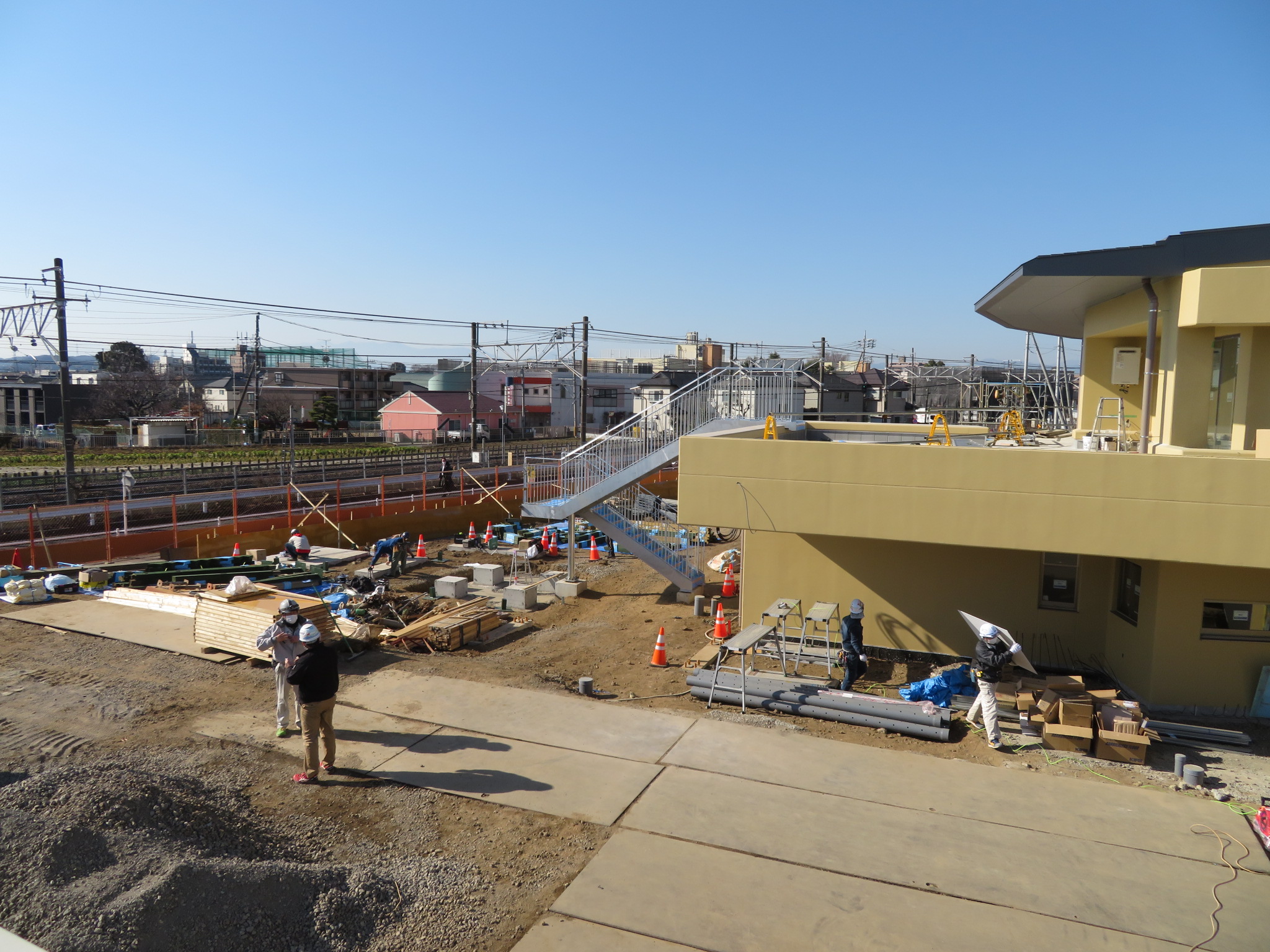

 内部では、各階のフローリング敷設を行っています。昇降遊具の設置なども進められています。(写真1枚目は2階3~5歳児保育室、2枚目は絵本コーナー)
 外部では、東側の屋外階段が設置され、階段と一体的になる屋外複合遊具の設置工事が始まりました。

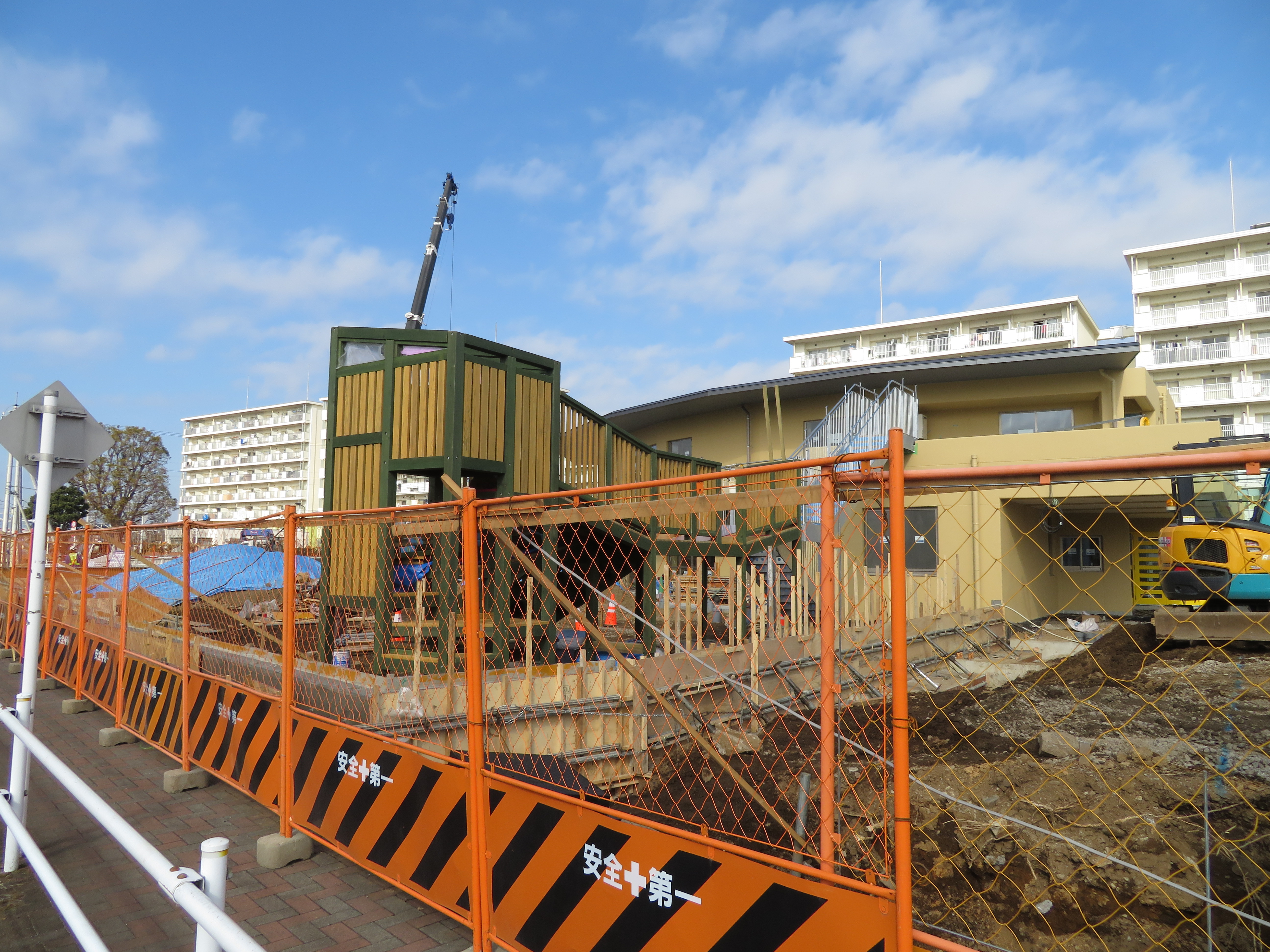

2月4日

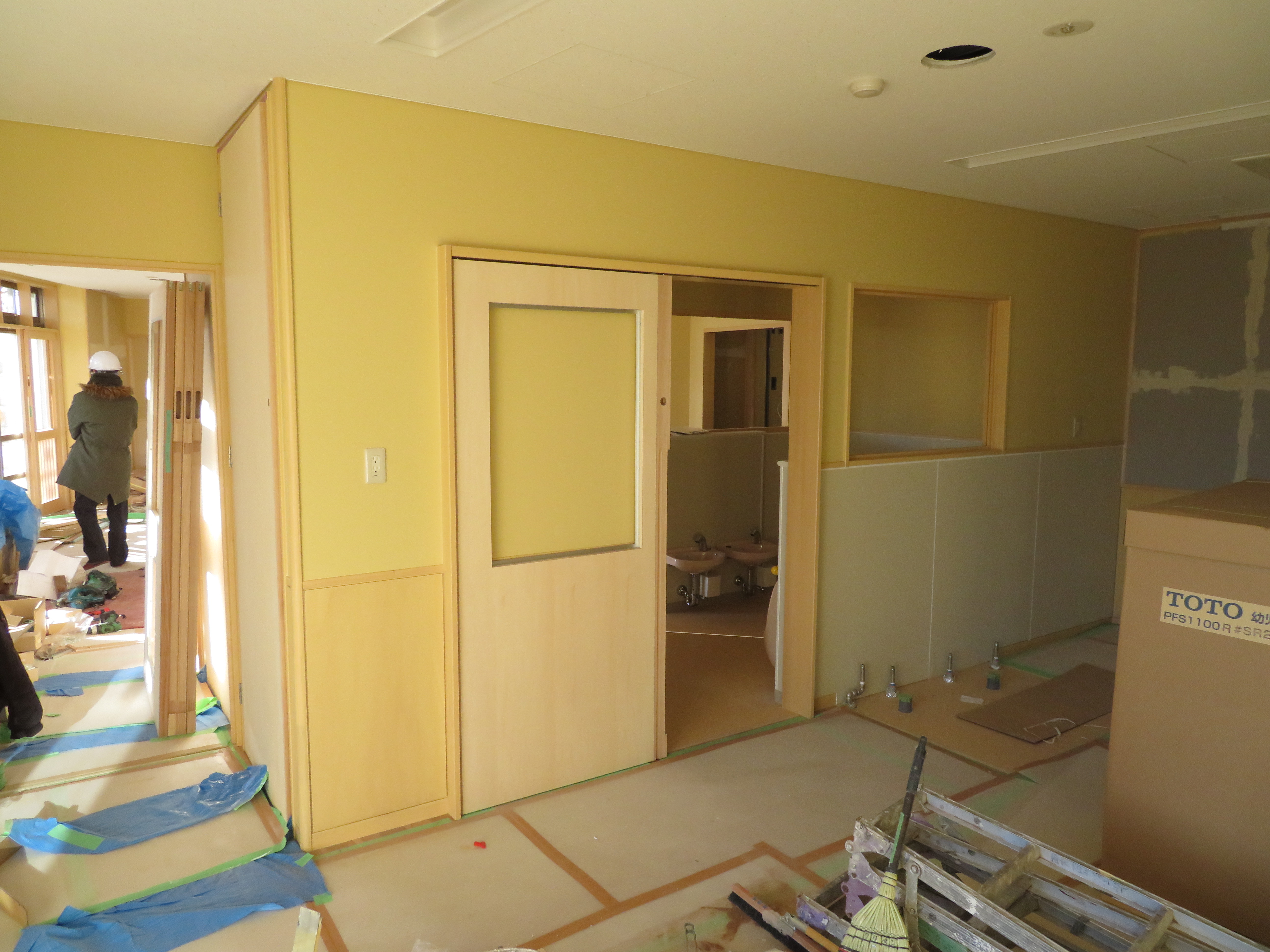

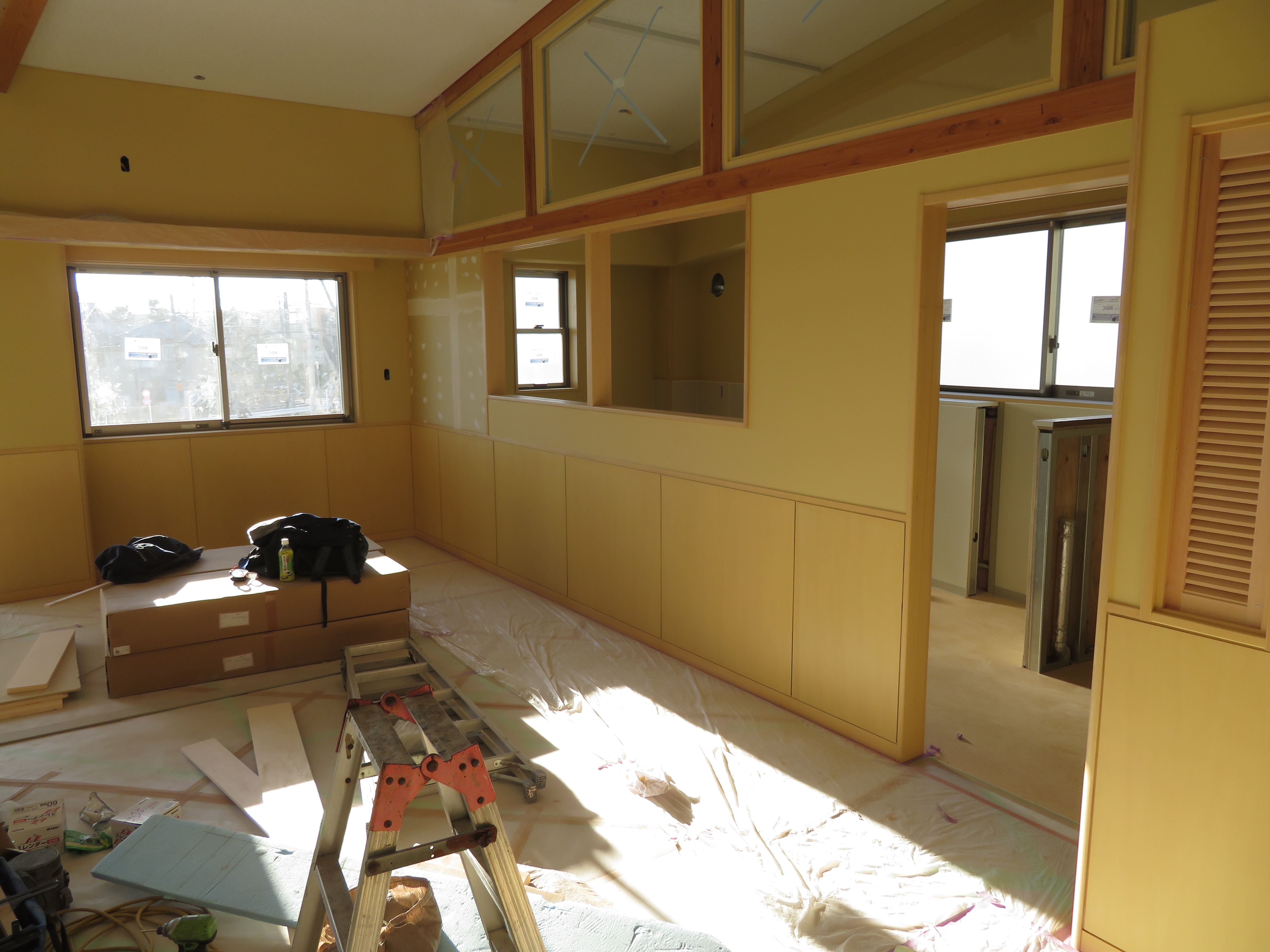

 屋外では、フェンス設置に向けた下地の工事や屋外複合遊具の設置が進めらてれいます。内部では木製建具の取付や腰壁の木板張り、衛生器具の取付など内装工事・設備工事が進んでいます。

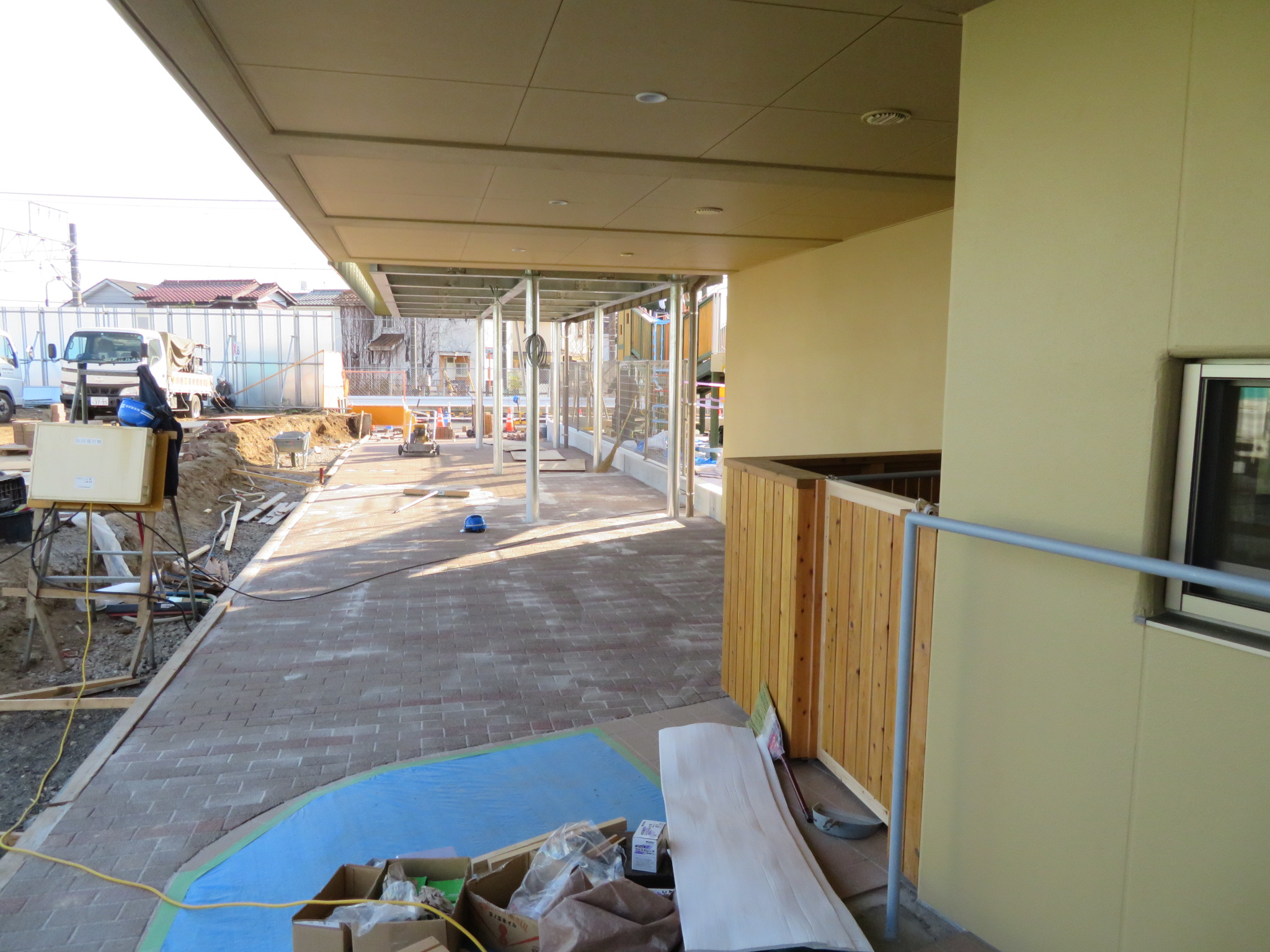

2月22日

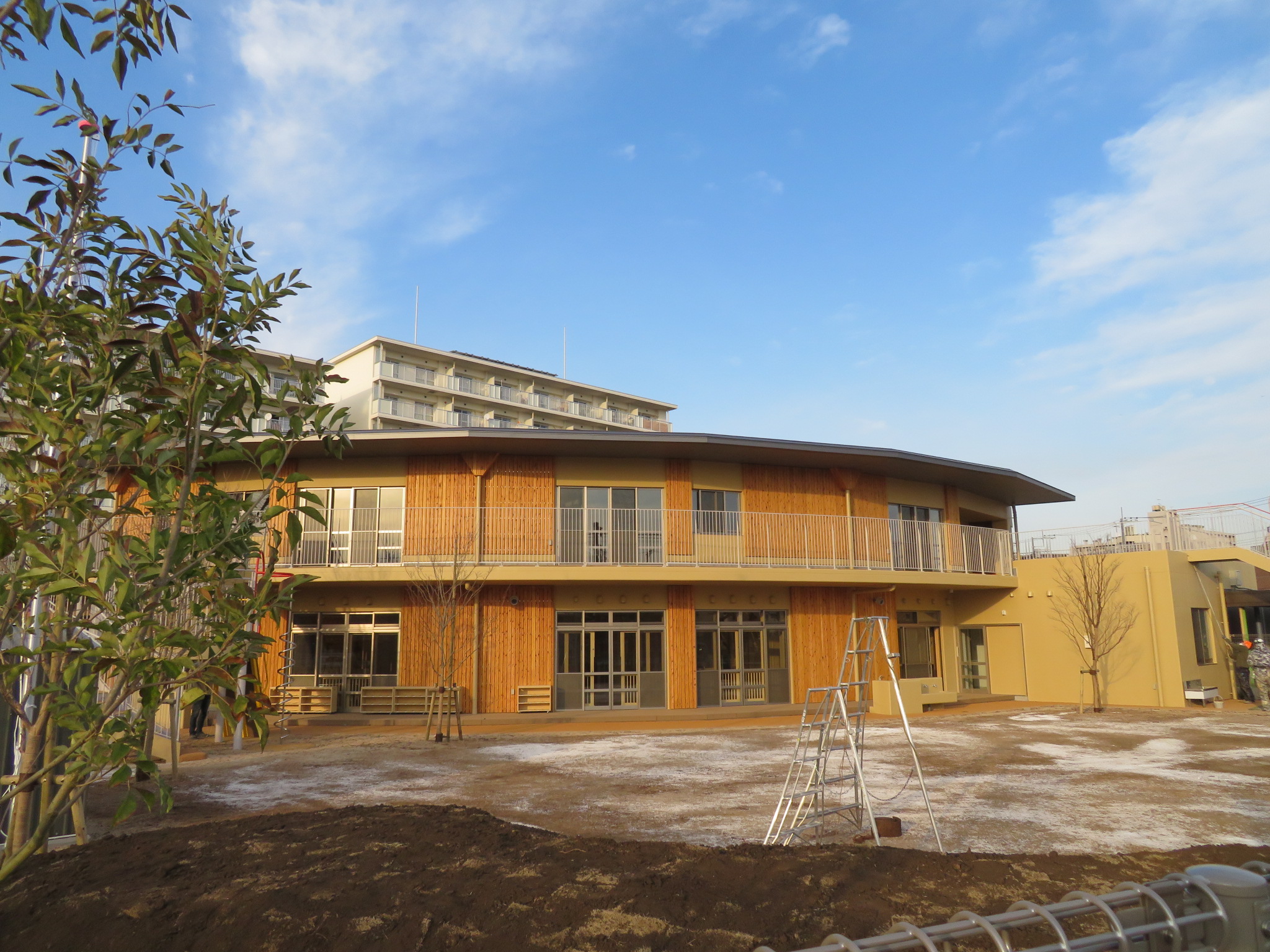

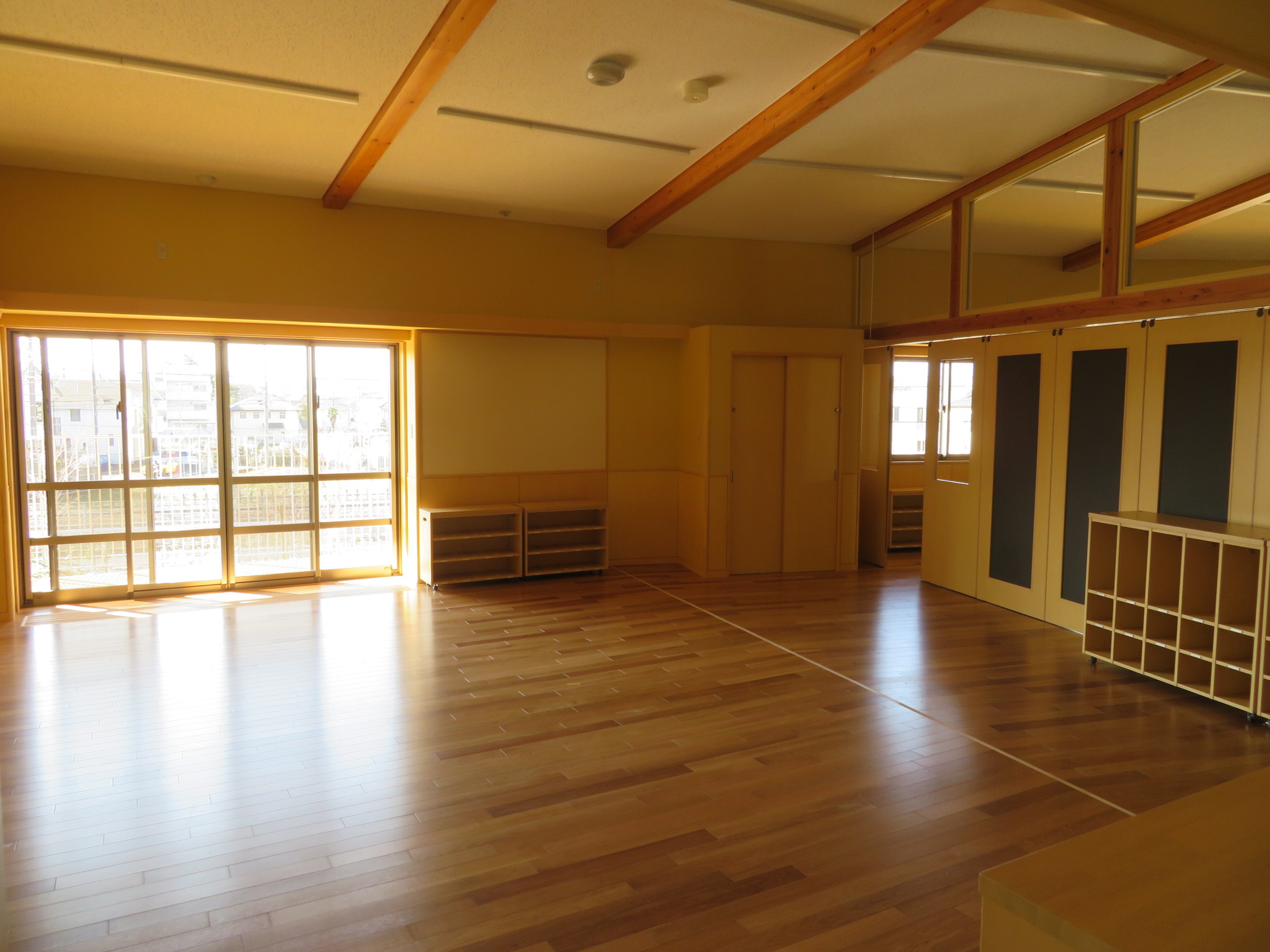

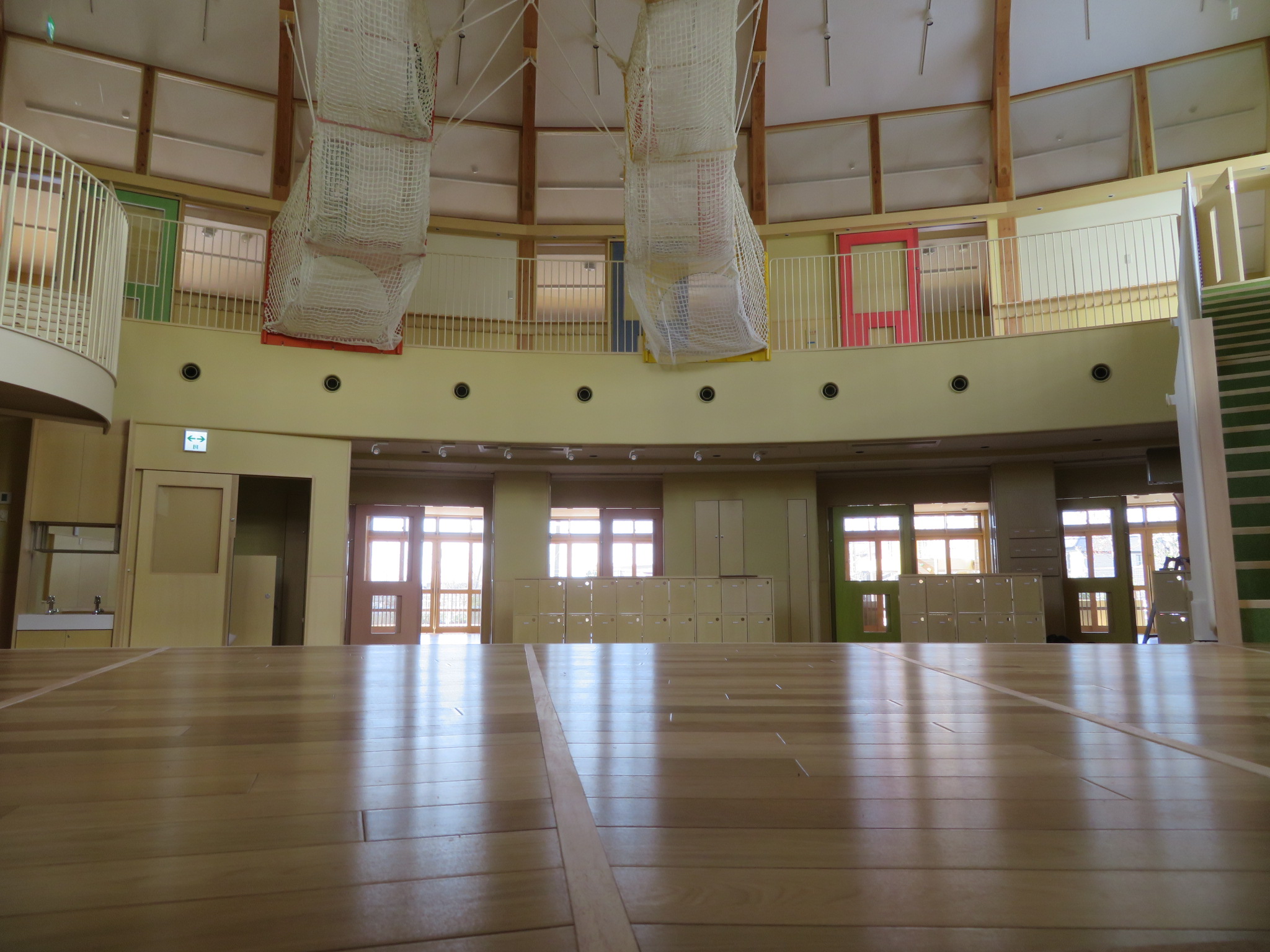

2月25日
